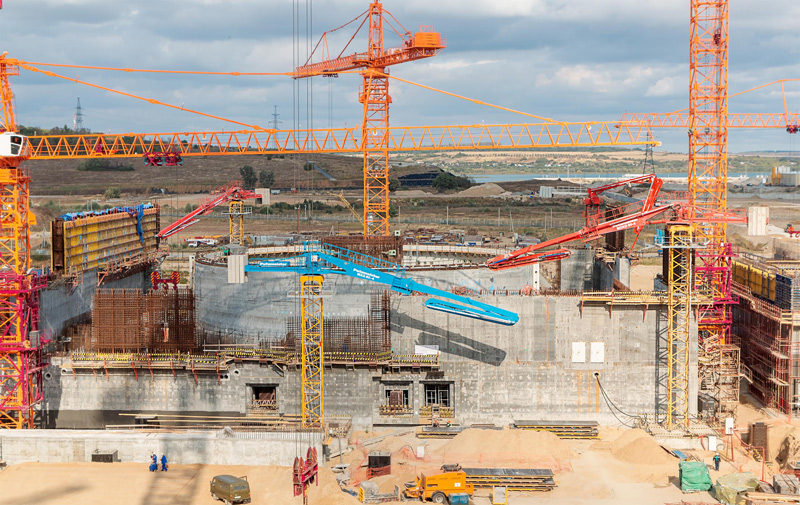

Строители Курской АЭС-2 выполнили очередное 11-е ключевое событие года. В здании реактора №2 завершено бетонирование перекрытия кольцевого коридора системы преднапряжения защитной оболочки (СПЗО).
Система преднапряжения защитной оболочки обеспечивает герметичность при любых авариях с разуплотнением главного циркуляционного контура и защищает атомный энергоблок и реакторную установку от внешних воздействий.
«Бетонирование перекрытия кольцевого коридора системы преднапряжения защитной оболочки – важная позиция в графике строительства станции. После выполнения этих работ строители приступят к бетонированию первого яруса внутренней защитной оболочки, монтажу облицовки герметичной зоны, монтажу наружной защитной оболочки», – пояснил начальник управления капитального строительства Курской АЭС-2 Алексей Булдыгин.
Бетонирование перекрытия велось в три этапа, по количеству захваток. В круглосуточных работах задействованы около 130 специалистов ООО «Трест РосСЭМ». Строители уложили 3252 кубометров бетонной смеси.
В соответствии с графиком до конца года осталось выполнить два ключевых события. Риски невыполнения отсутствуют.
