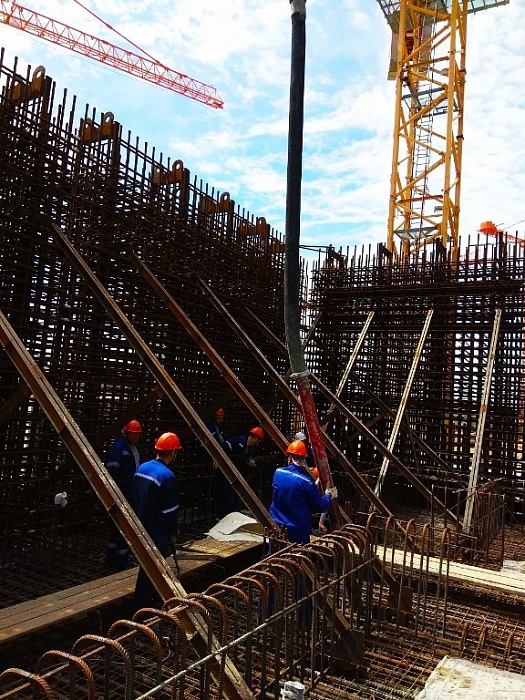

14 июля на первом энергоблоке Курской АЭС-2 (генеральный проектировщик и генеральный подрядчик — АСЭ, Инжиниринговый дивизион Госкорпорации «Росатом») специалисты Курского филиала ООО «Трест РосСЭМ» (входит в Инжиниринговый дивизион Госкорпорации «Росатом») завершили бетонирование перекрытия кольцевого коридора системы преднапряжения защитной оболочки (СПЗО) здания реактора.
Работы выполнены за 3 месяца. Для соблюдения установленных сроков были применены методы постоянной диспетчеризации и оперативного контроля выполнения тематических задач. По словам вице-президента — директора проекта по сооружению Курской АЭС‑2 АО ИК «АСЭ» Алексея Дерия,
«все 100 человек, задействованные при решении данной задачи, показали высокий профессионализм и слаженную работу».
Толщина бетонирования плиты перекрытия — 1,8м. Общий объем бетонирования составил — 3200м3. В ходе работ был применен монолитный самоуплотняющийся бетон. Бетонирование производилось на технологической отметке 0,000 (около 8м от уровня земли). Выполнение данного ключевого события, отметил Алексей Дерий, «открывает новый фронт работ по бетонированию внутренней защитной оболочки (ВЗО) до отметки +9,100 и обеспечивает продолжение устройства общего контура герметизации здания реактора». Cправка:
