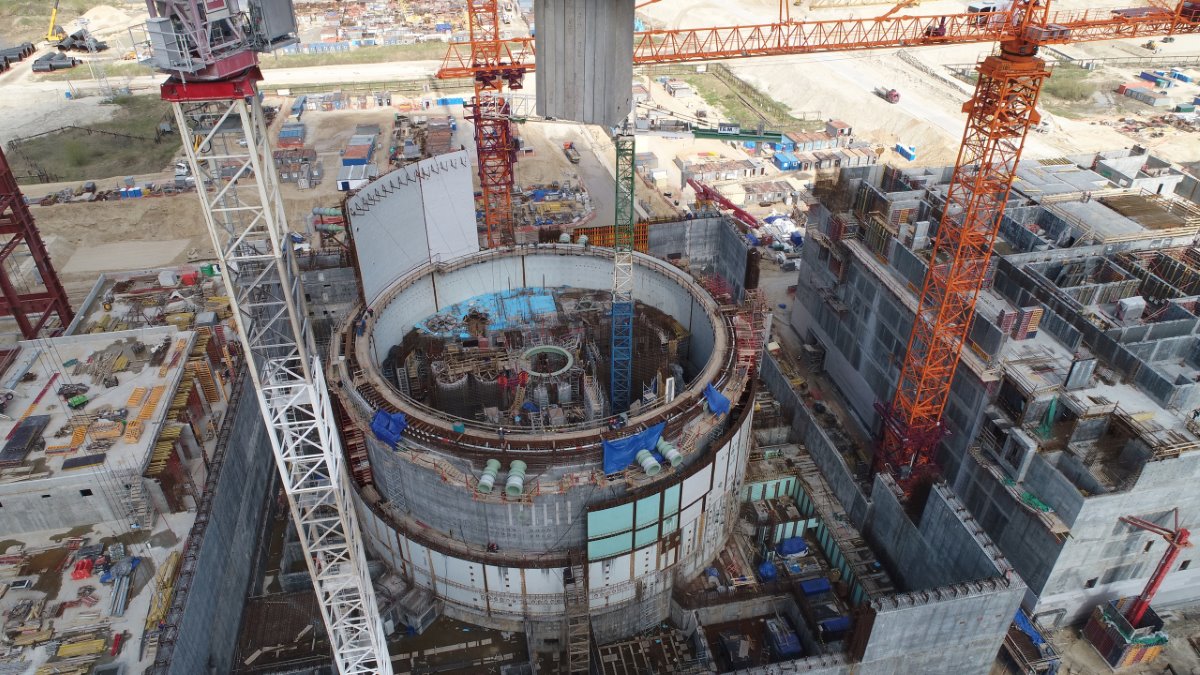

На площадке сооружения Курской АЭС-2 выполнено второе государственное задание 2022 года – в здании реактора энергоблока №2 завершено бетонирование перекрытия установки главного циркуляционного насоса.
Работы выполнены на 23 дня ранее намеченного планом срока. Строители заполнили особо тяжёлым бетоном девять захваток.
Особо тяжёлый бетон отличается повышенной плотностью, помимо щебёнки и цемента он наполнен железной окалиной (железная дробь).
Применение такого бетона обусловлено нагрузками, которые будет выдерживать плита. Здесь разместится специальное оборудование реакторного отделения: парогенераторы, гидроёмкости системы аварийного охлаждения активной зоны, главные циркуляционные насосы.
После набора прочности бетона строители продолжат наращивать конструкцию здания – стены, перекрытия. Работы выполняли специалисты ООО «Трест РосСЭМ».
