17 декабря 2020 на промышленной площадке ХОЯТ-2 были завершены «горячие» испытания
За время проведения «горячих» испытаний персоналом ЧАЭС были проведены все работы определенные «Программой ввода в эксплуатацию ХОЯТ-2», а именно:

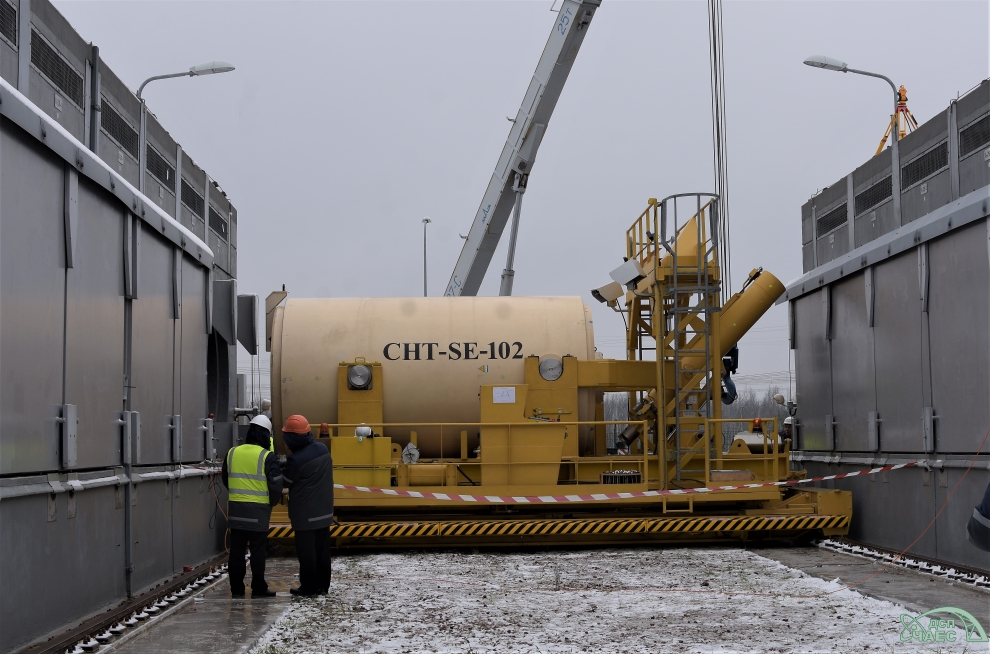

- перевозка 22 транспортных чехлов (ЧТП) с отработавшим топливом из ХОЯТ-1 в ХОЯТ-2;
- приём 186 отработавших тепловыделяющих сборок в ХОЯТ-2;
- фрагментация 186 отработавших тепловыделяющих сборок на пучки ТВЭЛ и установка 372 топливных патронов с пучками ТВЭЛ в два двустенных экранированных пенала (ДСЭП);
- размещение 2-х ДСЭПов, загруженных отработавшим топливом, в бетонные модули хранения на долгосрочное хранение в течение 100 лет;
- обращение с твердыми радиоактивными отходами «горячей» камеры;
- оценка эффективности конструкций биологической защиты.
При проведении «горячих» испытаний ХОЯТ-2 были задействованы все основные и вспомогательные технологические системы ХОЯТ-2. В настоящее время ведется оформление отчетной документации по результатам «горячих» испытаний ХОЯТ-2.
