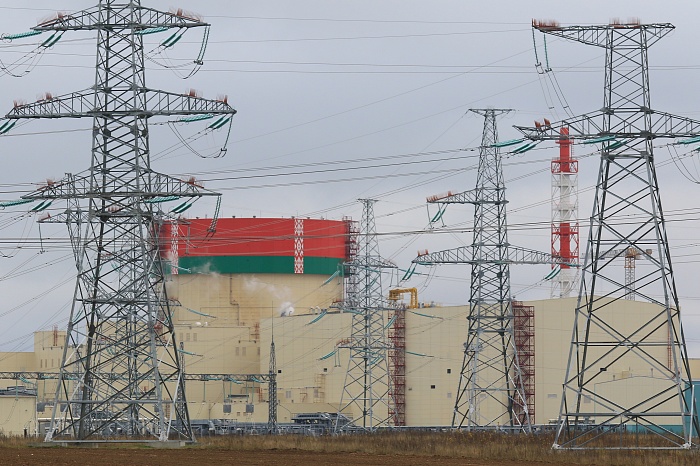

Минэнерго Белоруссии сообщило, что все предусмотренные этапом энергетического пуска первого блока БелАЭС технические мероприятия и испытания выполнены, турбогенератор энергоблока снова подключён к энергосистеме.
"Все предусмотренные им технические мероприятия и испытания выполнены. Всего проведено 246 испытаний, в том числе режима сброса нагрузки турбогенератора энергоблока с 500 МВт до нуля.
21 декабря в 19:48 (время совпадает с московским) турбогенератор первого энергоблока снова подключён к энергосистеме с последующим набором мощности до 500 МВт",
- указано в заявлении ведомства в понедельник.
В сообщении уточняется, что "этап энергетического пуска первого энергоблока БелАЭС завершён".
По данным Минэнерго, в ближайшее время после получения разрешения Госатомнадзора начнется опытно-промышленная эксплуатация первого энергоблока.
"На этапе опытно-промышленной эксплуатации предусмотрено последовательное освоение мощности реакторной установки (75% - 90% - 100% от номинальной) с проведением необходимых испытаний, включая режим сброса нагрузки турбогенератора до нуля", - сказано в сообщении.
В нём отмечается, что после успешного завершения испытаний будет проведено комплексное опробование энергоблока в течение 15 суток на номинальной мощности.
"По его завершению первый энергоблок БелАЭС в установленном порядке будет принят приёмочной комиссией в эксплуатацию", - сказано в сообщении.
