Доля атомной энергии в энергобалансе России к 2045 году должна вырасти с нынешних 20 до 25 %. Такую задачу поставило перед «Росатомом» правительство. Для достижения этой цели в ближайшие 23 года предстоит построить новые энергоблоки (включая ПАТЭС) суммарной мощностью не менее 25 ГВт, считает инженер агентства экологической безопасности «Альфа-Х91», эксперт комиссии по экологии общественного совета «Росатома» Дмитрий Горчаков.
На начало этого года в России работают 37 блоков на 11 АЭС суммарной установленной мощностью около 29,5 ГВт. В 2021 году они выработали более 222 млрд кВт·ч. Но у части этих блоков заканчивается срок службы. По оценке Дмитрия Горчакова, к 2035 году должны быть остановлены все действующие реакторы РБМК, построенные в 1970‑е. Три РБМК уже остановлены — на блоках № 1 и 2 Ленинградской и блоке № 1 Курской АЭС. К 2035 году должен начаться вывод из эксплуатации еще восьми — на Ленинградской, Курской и Смоленской АЭС.
«Мои оценки базируются на основе доступной информации по срокам эксплуатации блоков разного типа и озвученных планах по их закрытию. Для ВВЭР‑440 это 60 лет (30 лет — проектный срок плюс 30 лет — суммарное продление), для РБМК — 45 лет (30 плюс 15). По некоторым блокам годы закрытия уже объявлены «Росатомом». В отношении блоков РБМК специалисты из НИКИЭТ говорят, что технически возможно продление службы некоторых более молодых блоков до 50 лет, но будет ли это реализовано, пока непонятно. Так что не исключено, что самый молодой блок РБМК на третьей очереди Смоленской АЭС закроют не в 2035‑м, а чуть позже», — пояснил «СР» Дмитрий Горчаков.
С 2032 по 2034 год будут остановлены и три самых старых реактора ВВЭР‑440 после 60‑летнего срока эксплуатации — четвертый блок Нововоронежской АЭС и два первых блока Кольской АЭС. В ближайшие годы будут также закрыты три блока ЭГП‑6 на Билибинской АЭС. Итого к 2035–2040 году (интервал связан с возможным продлением сроков эксплуатации части РБМК) будут остановлены 14 блоков суммарной мощностью около 9,3 ГВт.
После 2035 года будет небольшая пауза, прежде чем подойдет срок вывода более новых водо-водяных реакторов, пущенных в 1980‑е. С 2040 по 2045 год должны быть остановлены последние ВВЭР‑440 — третий и четвертый блоки Кольской АЭС, а также три 60‑летних ВВЭР‑1000 — на Нововоронежской АЭС (блок № 5), Балаковской (блок № 1) и Калининской (блок № 1). К 2040‑му будет остановлен и 60‑летний БН‑600 на Белоярской АЭС, если его эксплуатацию не продлят.
«В принципе, для каждого блока срок эксплуатации индивидуален и зависит от технического состояния. Не исключено, что построенные позже блоки окажутся более надежными и устойчивыми и по результатам обследований выяснится, что при должном обслуживании и модернизации они смогут работать и дольше 60 лет. Но это покажет экспертиза и анализ состояния наиболее нагруженных компонентов, в первую очередь корпуса реактора», — говорит Дмитрий Горчаков. Суммарная мощность энергоблоков, которые предстоит остановить с 2022 по 2045 год, составляет почти 14 ГВт, подытоживает эксперт.

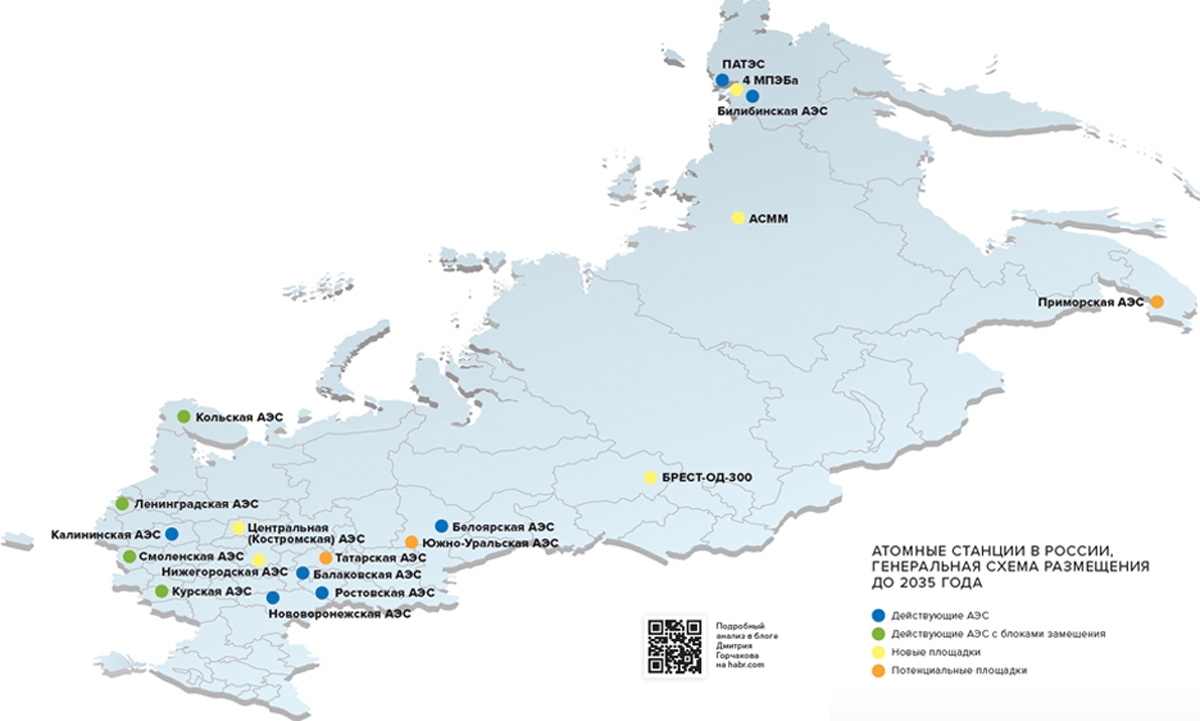

Для решения задачи увеличения доли АЭС в энергобалансе России до 25 % к 2045 году потребуется 21–23 новых энергоблока суммарной мощностью около 25 ГВт. Согласно действующей генеральной схеме размещения объектов электроэнергетики, утвержденной правительством в 2017 году и охватывающей период до 2035 года (новая генеральная схема находится на стадии обсуждения), планируется ввести блоки общей мощностью около 15,6 ГВт. Это блок с БН‑1200 на Белоярской АЭС и с ВВЭР‑600 на Кольской АЭС (оба к 2035 году), а также 11 блоков проекта ВВЭР-ТОИ: два на Ленинградской и два на Смоленской АЭС‑2 (к 2030 году), четыре на Курской АЭС‑2 (первый и второй блоки — к 2025‑му, третий — к 2030‑му, четвертый — к 2035‑му), один на Центральной (Костромской) АЭС и два на Нижегородской АЭС (оба к 2035‑му).
В 2021 году было объявлено, что на Кольской АЭС планируют построить не один, а два блока с ВВЭР‑600, а также подписаны контракты на сооружение серии малых плавучих АЭС, которых в схеме не было, — это четыре блока модернизированных ПАТЭС с реакторами РИТМ‑200 на Чукотке с датами пуска с 2027 по 2031 год и одна малая наземная АЭС с блоком РИТМ‑200Н в Якутии, ее должны построить к 2030 году. В 2027 году должен заработать и экспериментальный БРЕСТ‑300 в Северске.
«Это планы «Росатома», озвученные гендиректором Алексеем Лихачевым. Я лишь провел расчеты, чтобы понять, насколько эти планы отвечают поставленным задачам, существующим планам и документам, — говорит Дмитрий Горчаков. — По моим оценкам, вполне отвечают. Это позволяет и компенсировать выбывающие мощности, и достичь доли в 25 % атомной генерации к 2040–2045 годам».
Помимо уже указанных энергоблоков при условии роста спроса на электроэнергию в стране после 2035 года эксперт прогнозирует, что могут быть задействованы новые площадки — например, Татарская и Южно-Уральская АЭС.
«Маловероятно, что эти площадки будут задействованы в ближайшие десятилетия. Их нет в существующей схеме размещения, но они были в предыдущей ее версии. Посмотрим, что будет в обновленной схеме, которая готовится с учетом задачи по достижению доли атомной генерации в 25 %. Все будет зависеть от уровня развития экономики и спроса на электроэнергию в стране и от прогнозов этого развития», — подчеркивает Дмитрий Горчаков.
