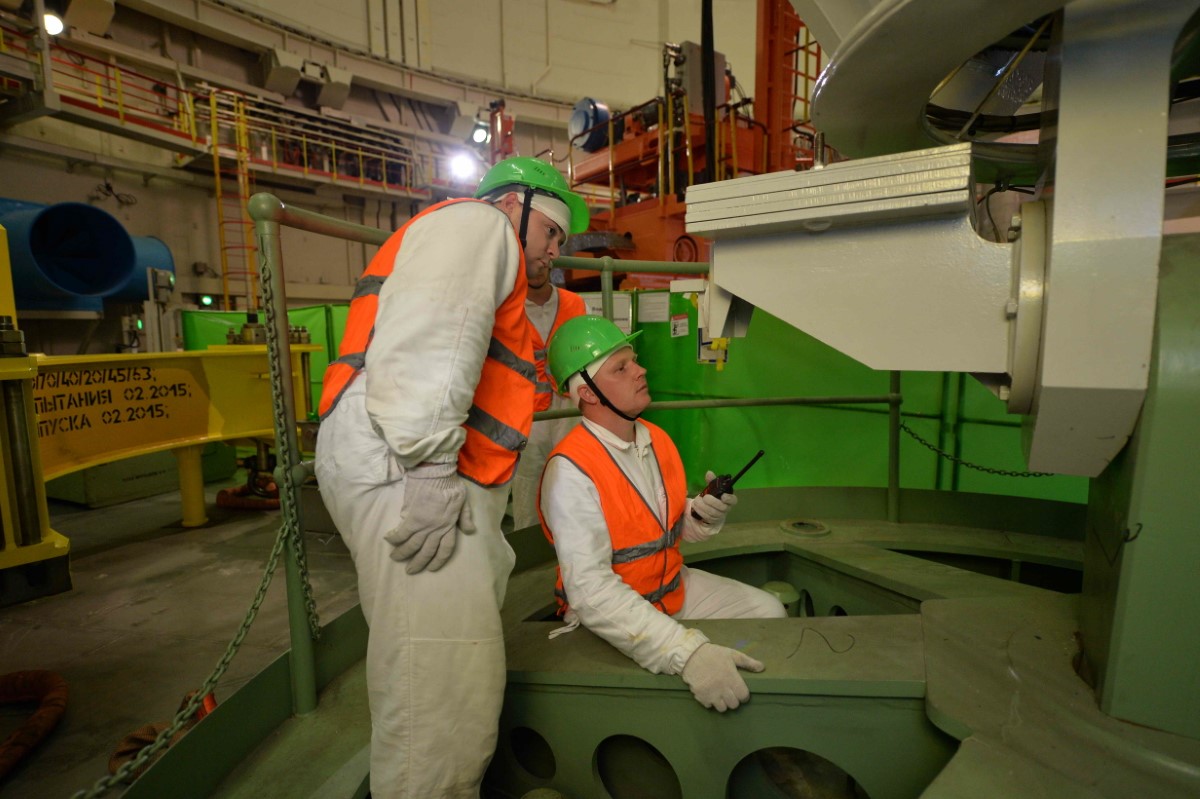

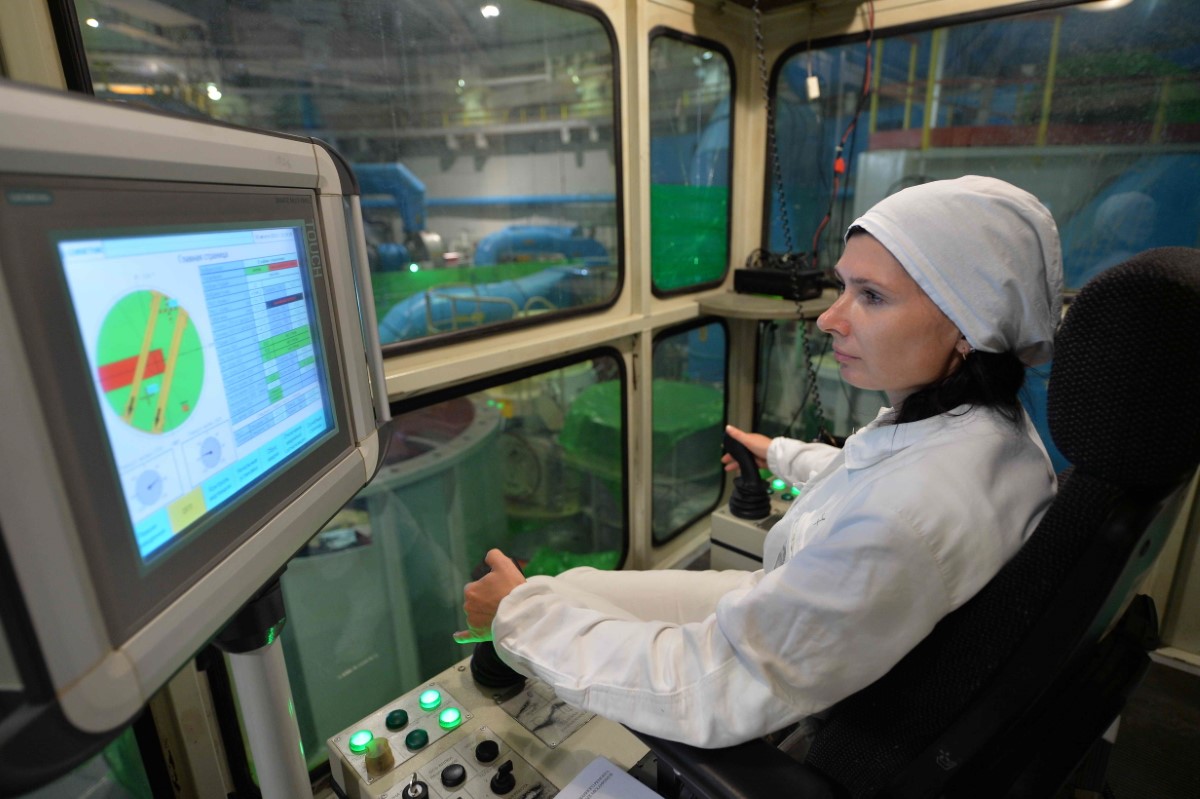

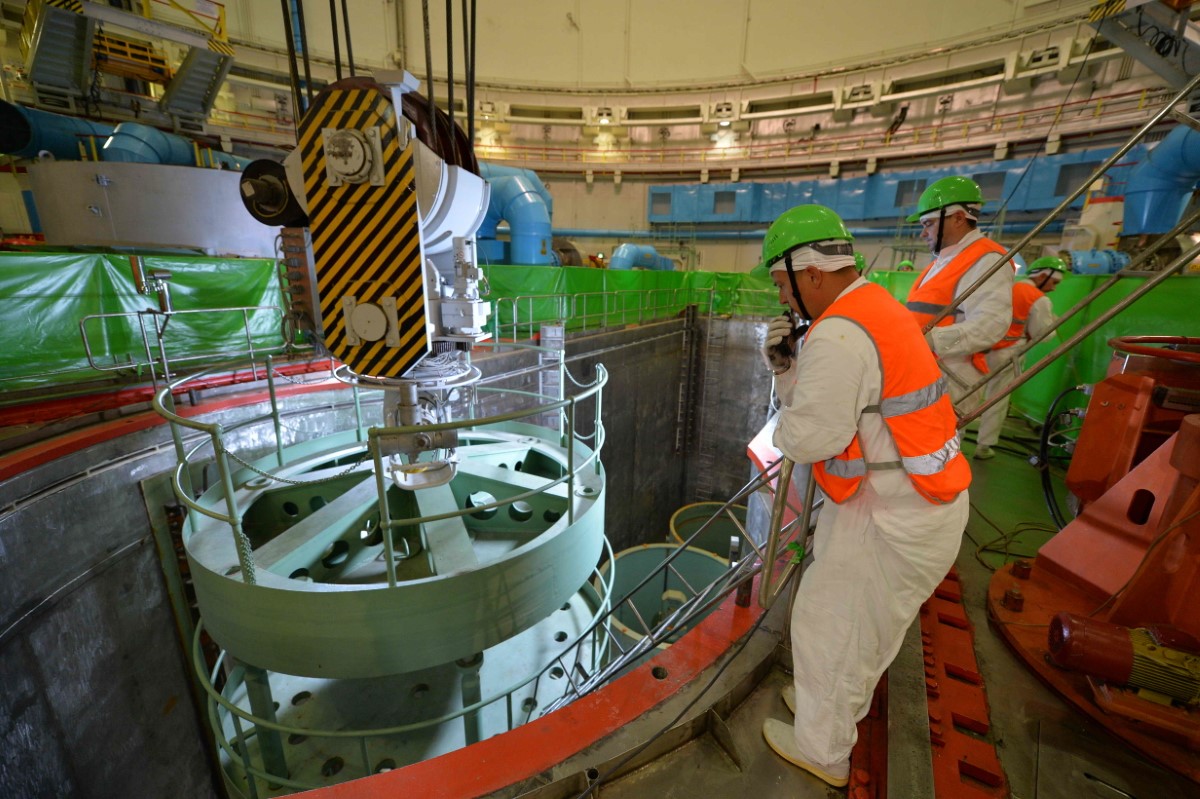

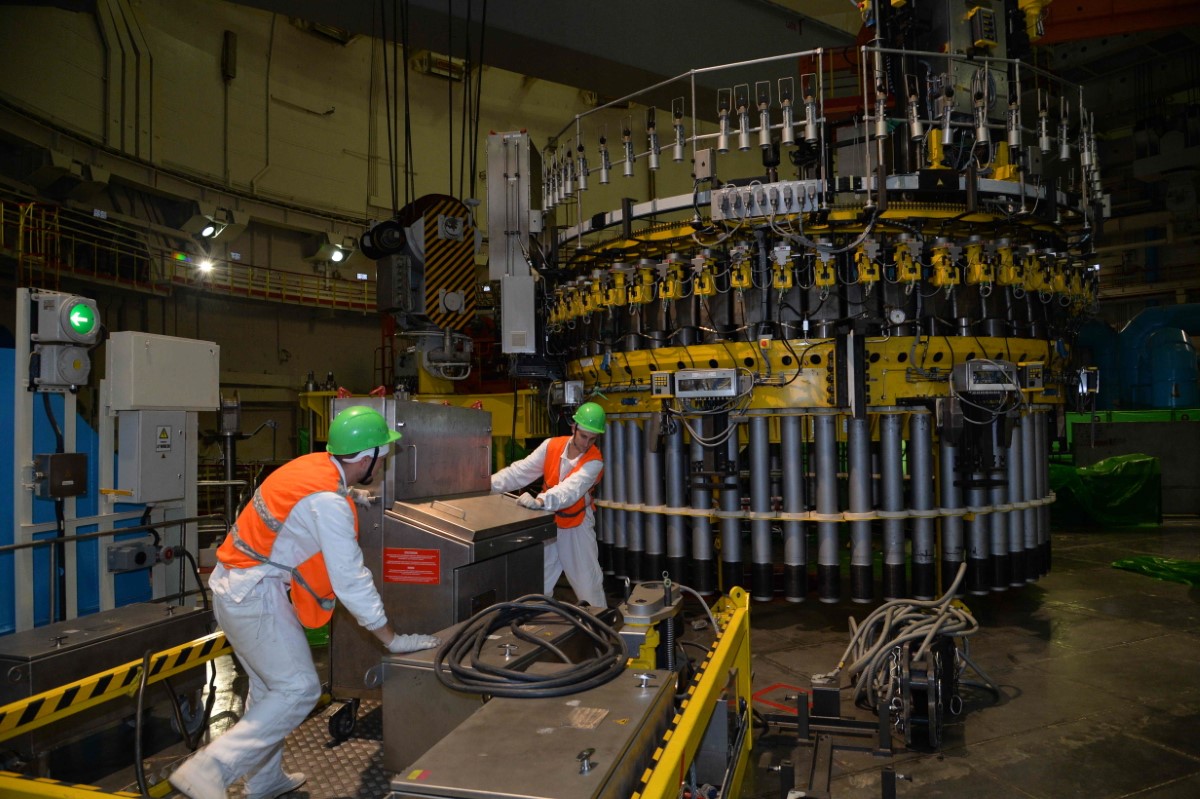

В рамках планово-предупредительного ремонта (ППР), продолжающего на энергоблоке №4 Ростовской АЭС, завершены капитальный ремонт оборудования реакторной установки и перегрузка топлива. Работниками цеха централизованного ремонта и «Волгодонскатомэнегоремонта» проведена ревизия парогенераторов, главных циркуляционных насосов, систем безопасности, выполнена сборка активной зоны.
«Мы выходим на финиш ППР энергоблока №4 в реакторном отделении. Впереди у нас испытания гермооболочки на плотность повышенным давлением и испытания первого контура», - рассказал заместитель главного инженера по ремонту Ростовской АЭС Иван Малахов.
В машинном зале продолжается капитальный ремонт цилиндра низкого давления турбинной установки и средний ремонт турбогенератора, которые завершатся постановкой турбины на валоповорот. После этого энергоблок будут готовить к пусковым операциям.
В настоящее время энергоблоки №1, 2 и 3 Ростовской АЭС работают в штатном режиме по диспетчерскому графику нагрузки. Нарушений пределов и условий безопасной эксплуатации нет. Радиационный фон в районе расположения атомной станции и на прилегающей территории находится на уровне, соответствующем нормальной эксплуатации энергоблоков, и не превышает естественных фоновых значений.
Энергоблок №4 Ростовской АЭС остановлен 17 июля 2022 года для проведения ППР продолжительностью 43 суток.
