Идет монтаж блоков ферм кровли здания турбины второго энергоблока КуАЭС-2. На сегодняшний день смонтировано шесть блоков ферм из восьми. Монтаж седьмого запланирован на 15 сентября.
Вес одного блока составляет 170 тонн, точность установки – 3 мм. Конструкцию предварительно собирают на специальном стенде, а затем устанавливают на здание турбины при помощи гусеничного крана LIEBHERR LR 11350 грузоподъёмностью 1000 тонн.

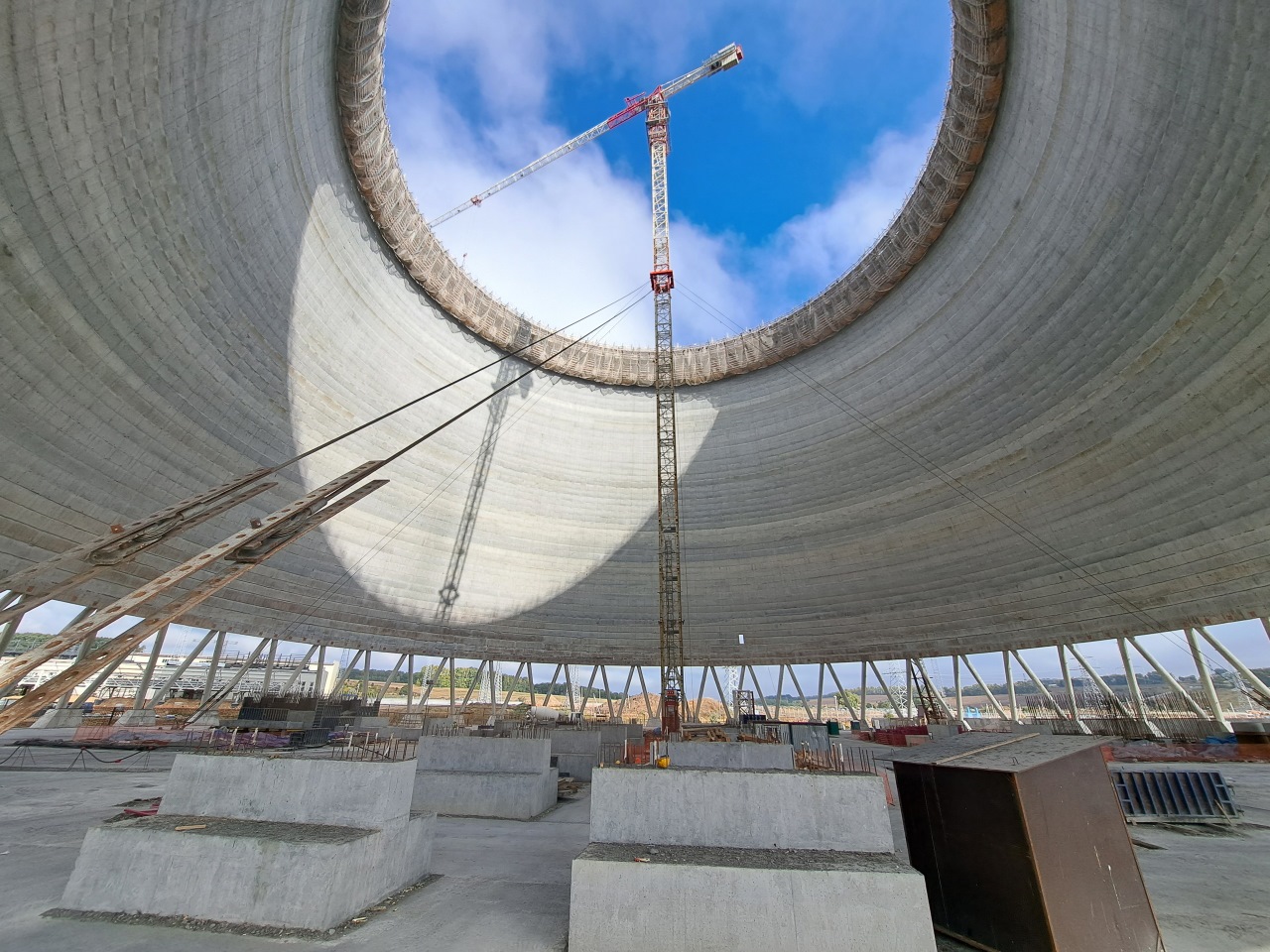

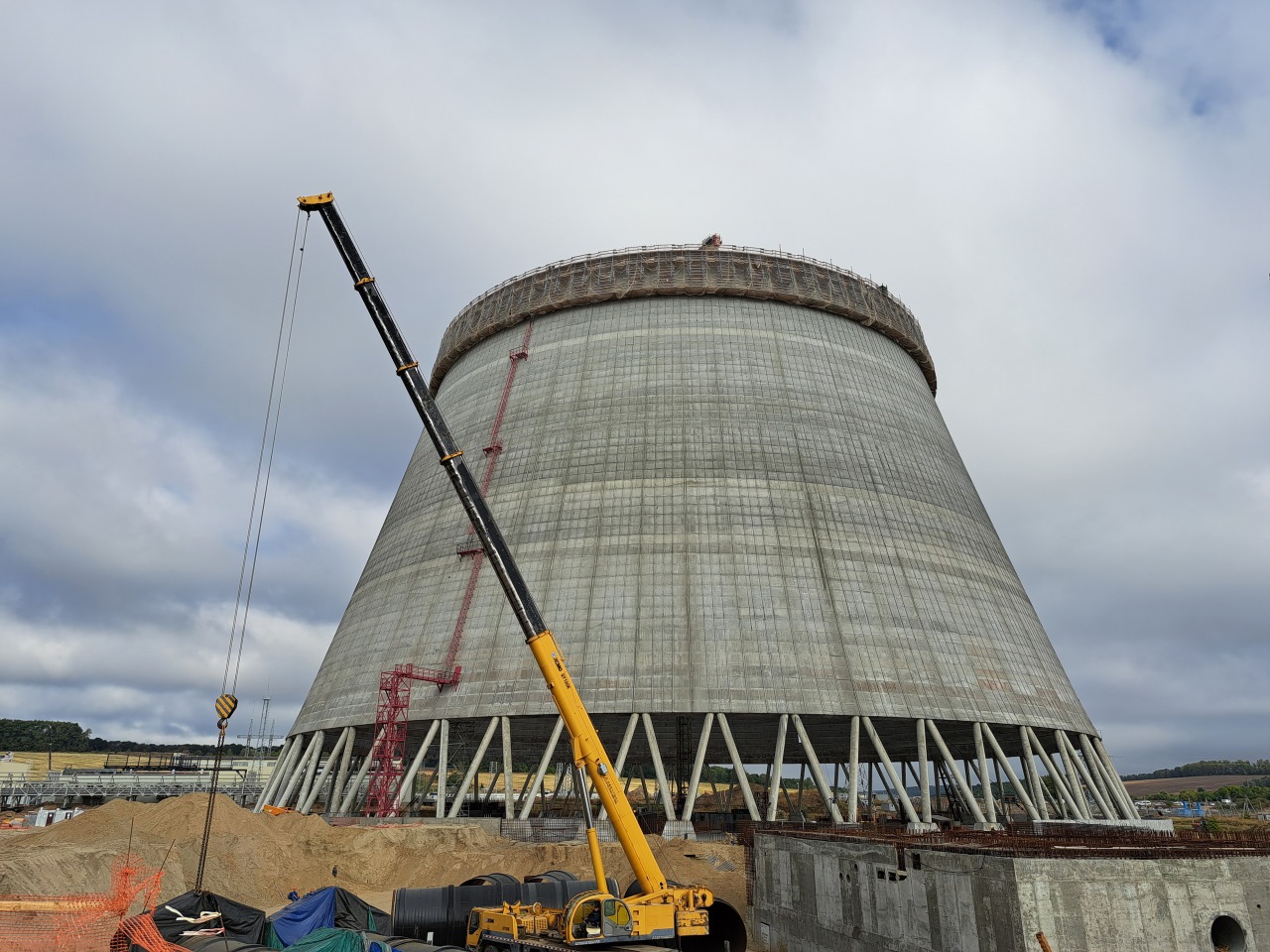

Продолжается строительство башенной испарительной градирни второго энергоблока. Сейчас идет бетонирование 52-го яруса градирни – это отметка +86 метров.
«Вести работы по бетонированию градирни в этом году мы планируем до конца октября, но может быть поправка на погодные условия. План на год - забетонировать 65 ярусов – у нас будет выполнен. Темп работы – один ярус за два с половиной дня», - поделился Данила Ращенко, главный инженер Обособленного подразделения АО «КОНЦЕРН ТИТАН-2» в Курской области.
