На втором энергоблоке АЭС «Руппур» (генподрядчик сооружения АЭС — АО АСЭ, Инжиниринговый дивизион Росатома) начались работы по монтажу парогенераторов – первый агрегат установлен в проектное положение.
«Установка парогенераторов – одно из ключевых событий при сооружении энергоблока АЭС. Этой операции предшествовала большая работа по обеспечению строительной готовности реакторного здания. Все четыре агрегата блока планируется установить до конца октября», - сообщил вице-президент АО АСЭ — директор проекта по сооружению АЭС «Руппур» Алексей Дерий, уточнив, что далее на энергоблоке стартуют работы по монтажу главных циркуляционных трубопроводов – основных трубопроводов первого контура.

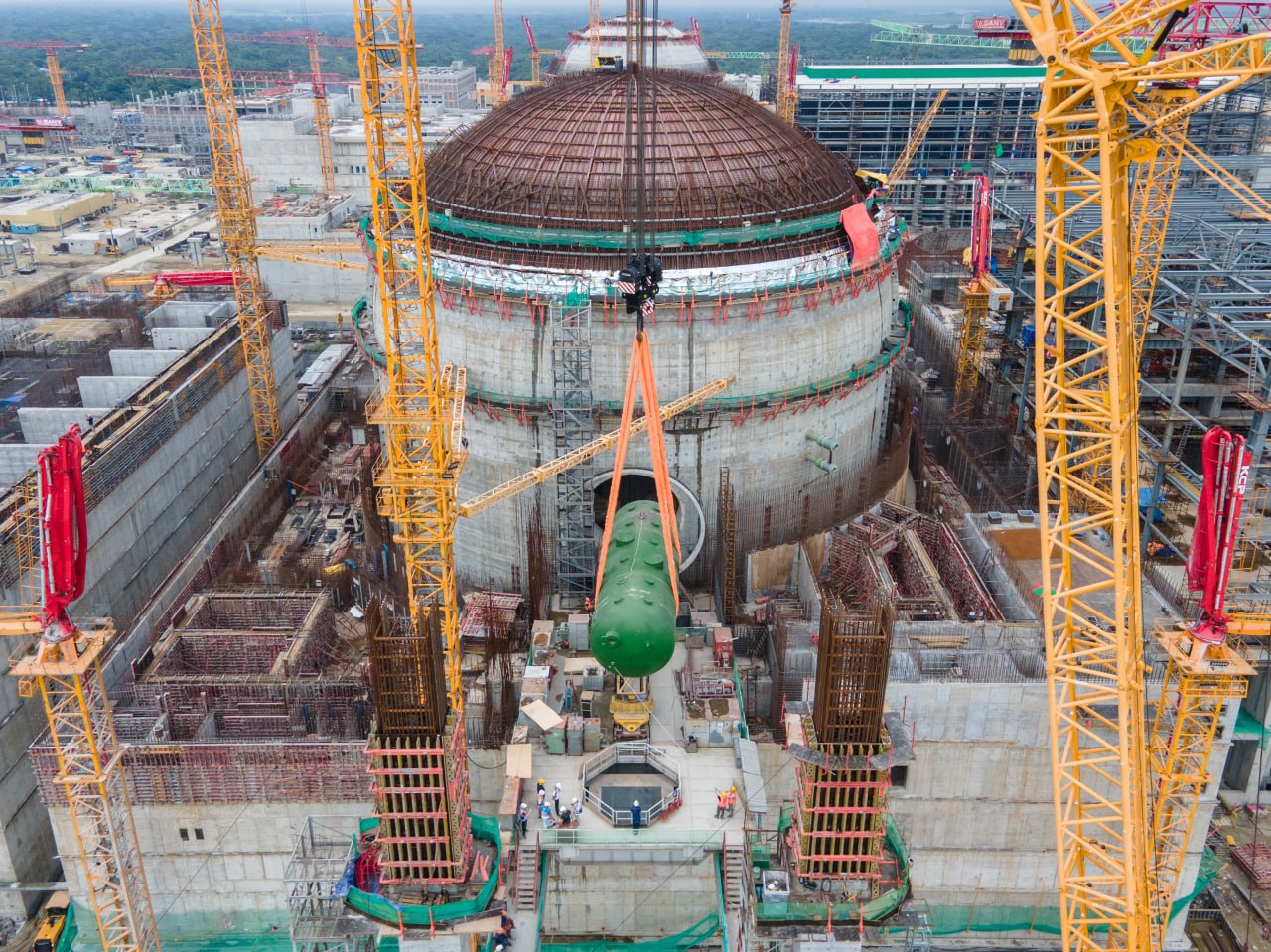

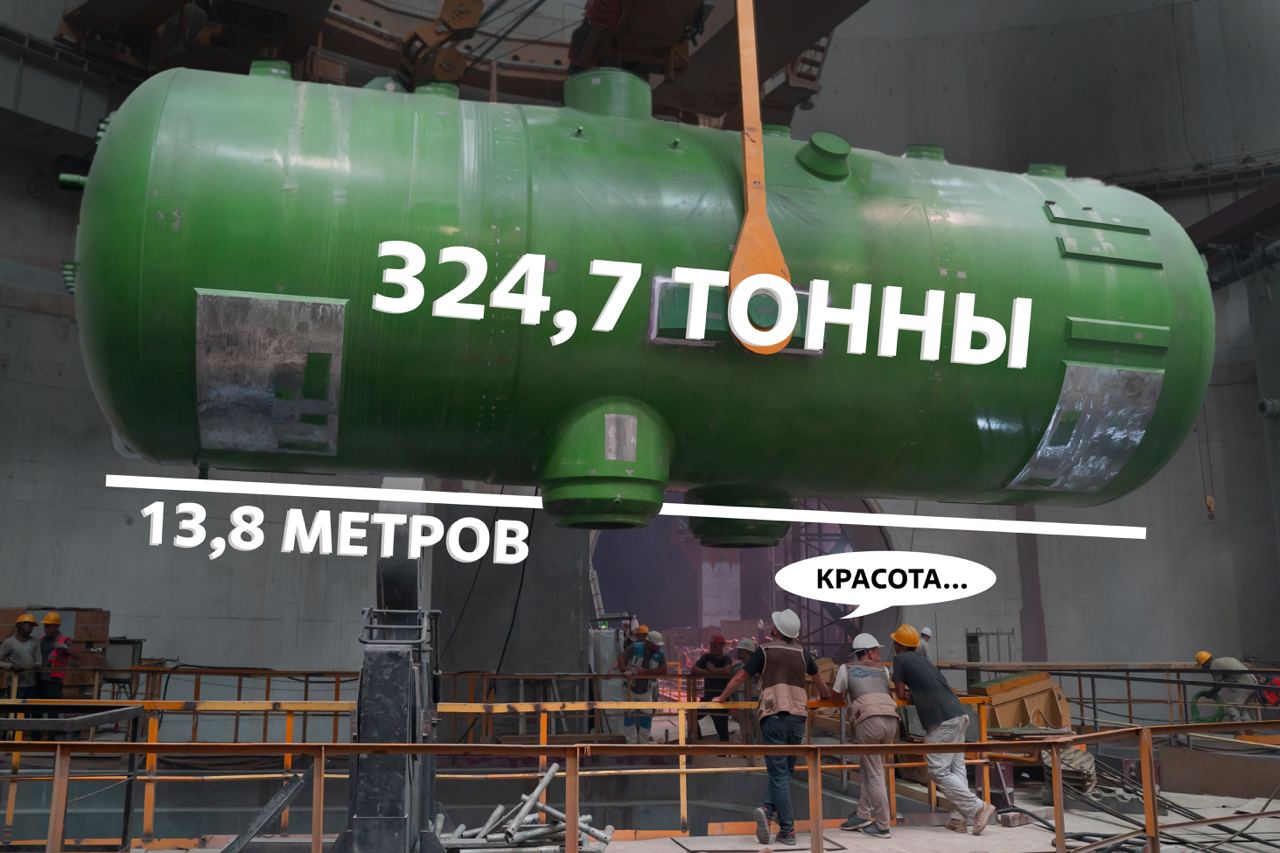

Парогенератор весом 324,7 т и длиной 13,8 м подняли на транспортный портал с помощью крана Liebherr LR 11350 грузоподъемностью 1350 т. С помощью монтажной тележки агрегат был доставлен в центральный зал реакторного отделения, после чего установлен на штатное место с помощью полярного крана грузоподъёмностью 360 т.
