В марте 2023-го года на строящейся атомной электрической станции «Руппур» силами специалистов Филиала ООО «Корпорация АК «ЭСКМ» в Народной Республике Бангладеш стартовал монтаж силового электрооборудования 10/0,4 кВ на объектах системы выдачи мощности.
Работы по монтажу ведутся в нескольких зданиях:
- Здание общестанционного электропитания 00UBG;
- Здание резервного электроснабжения энергоблока №1 01UBG;
- Здание резервного электроснабжения энергоблока №2 02UBG;
- Здание центрального щита управления 00UAC.
Плановое окончание электромонтажных работ по КРУ 10/0,4 кВ запланировано на декабрь 2023 года.

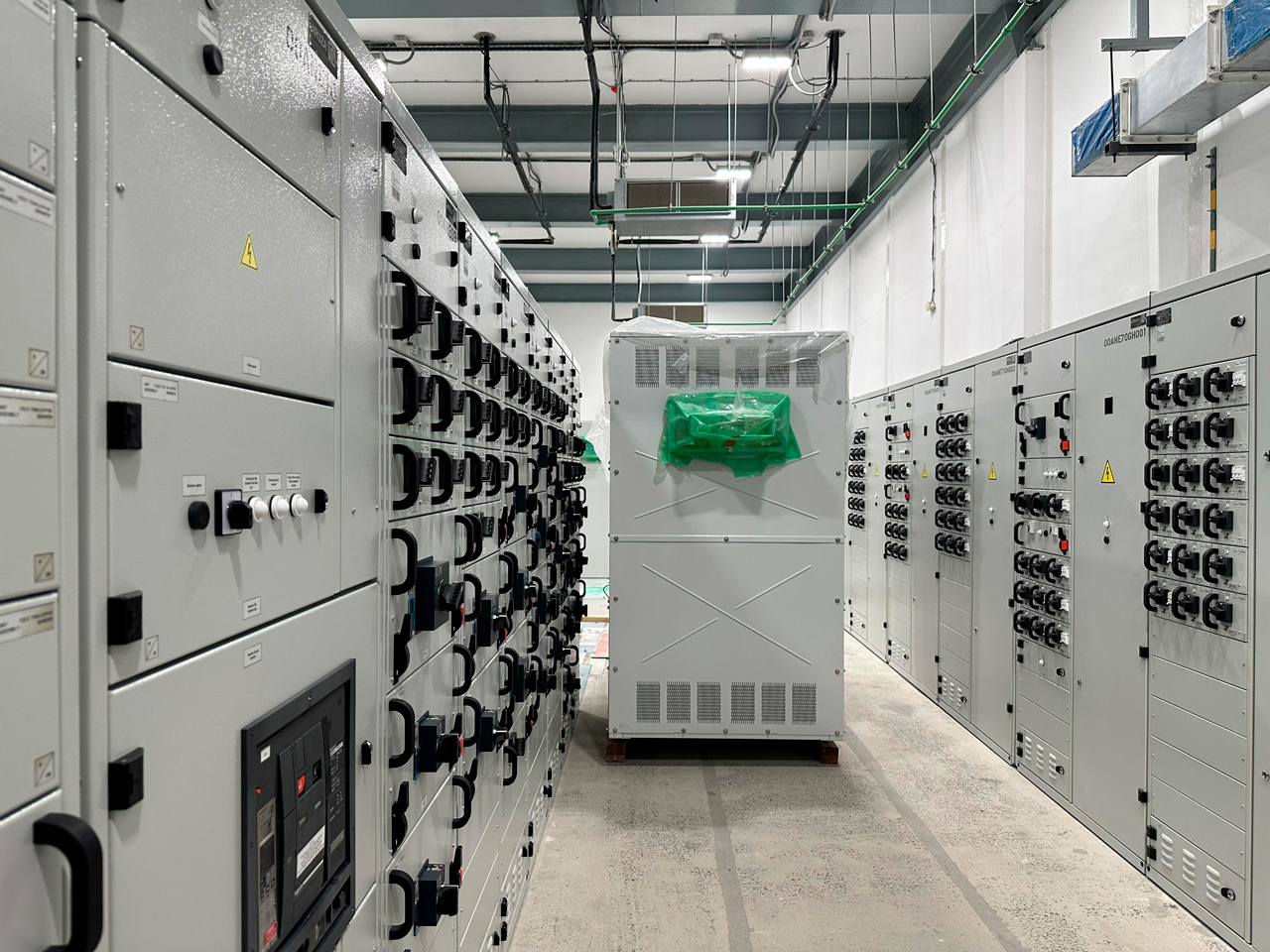

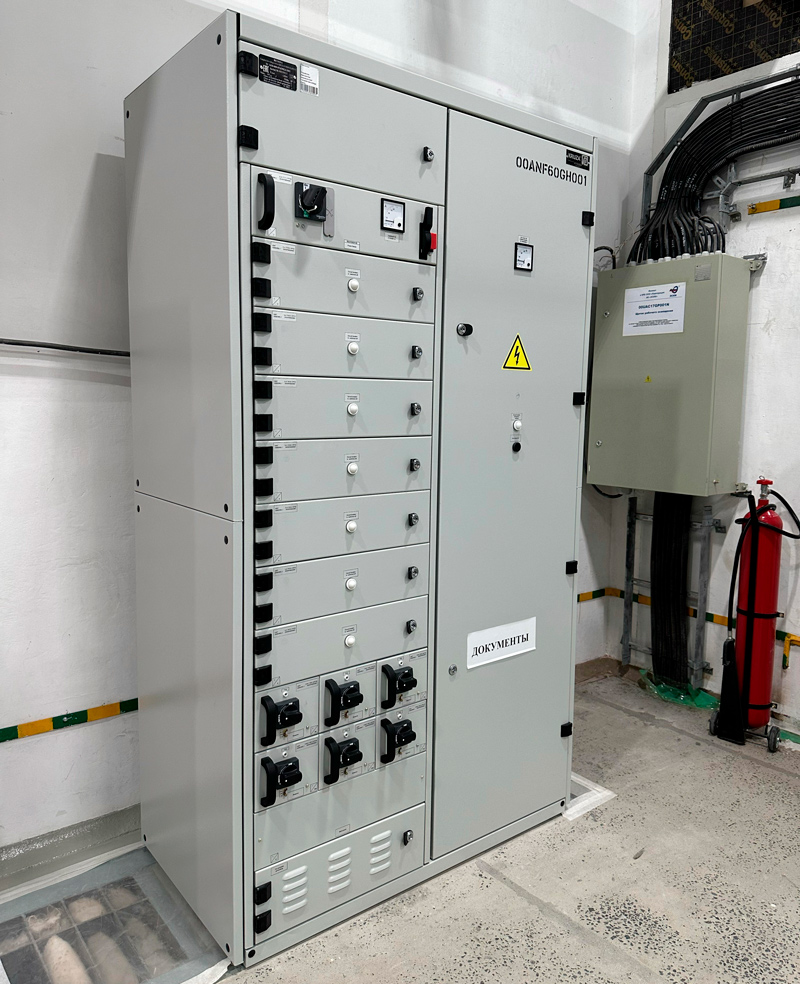

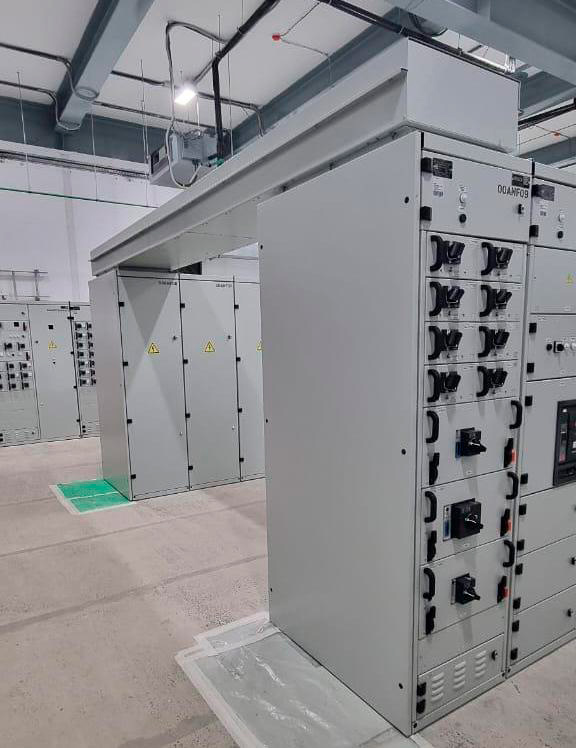

Монтаж силового электрооборудования обеспечит:
- Подачу напряжения на управление элементами главной схемы электрических соединений АЭС «Руппур»;
- Надёжное электропитание общестанционных и блочных потребителей;
- Возможность проведения опробований на этапе А-1 (ГЦНА, ЦН, ПЭНА).

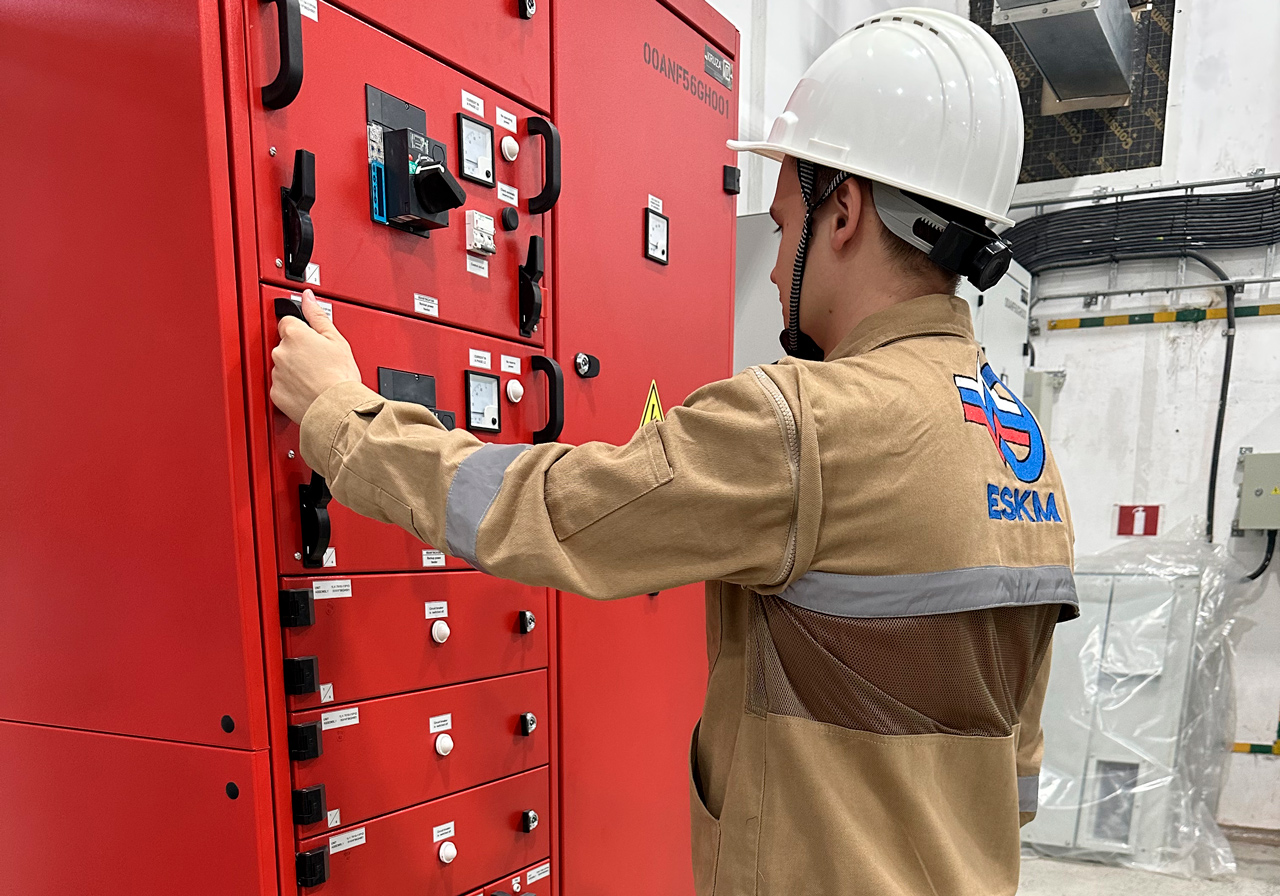

К выполнению работ по монтажу силового электрооборудования 10/0,4 кВ на объектах системы выдачи мощности привлечены 120 специалистов ЭСКМ, а общая численность сотрудников Филиала ООО «Корпорация АК «ЭСКМ» в Народной Республике Бангладеш составляет почти 3000 человек.
