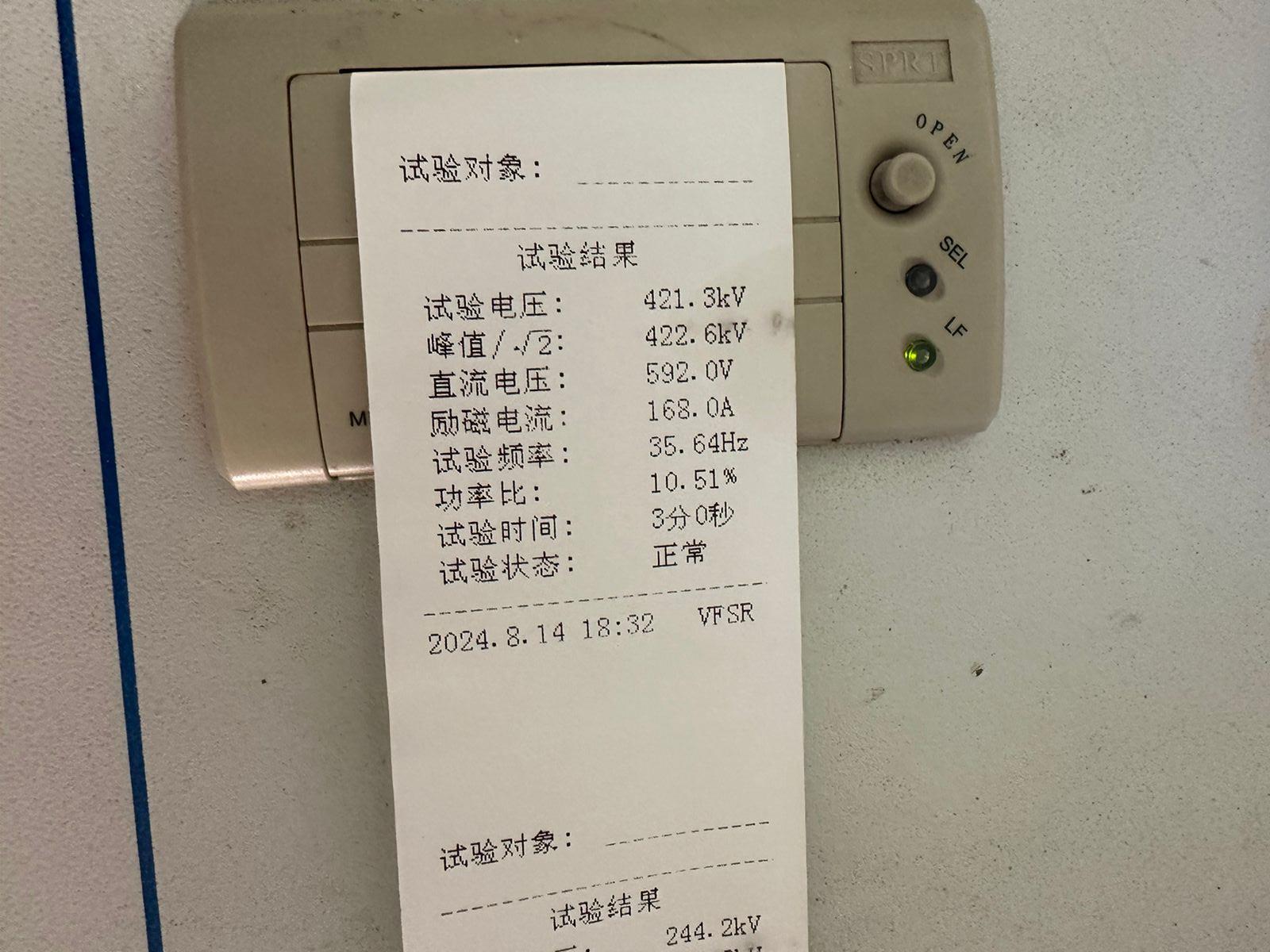

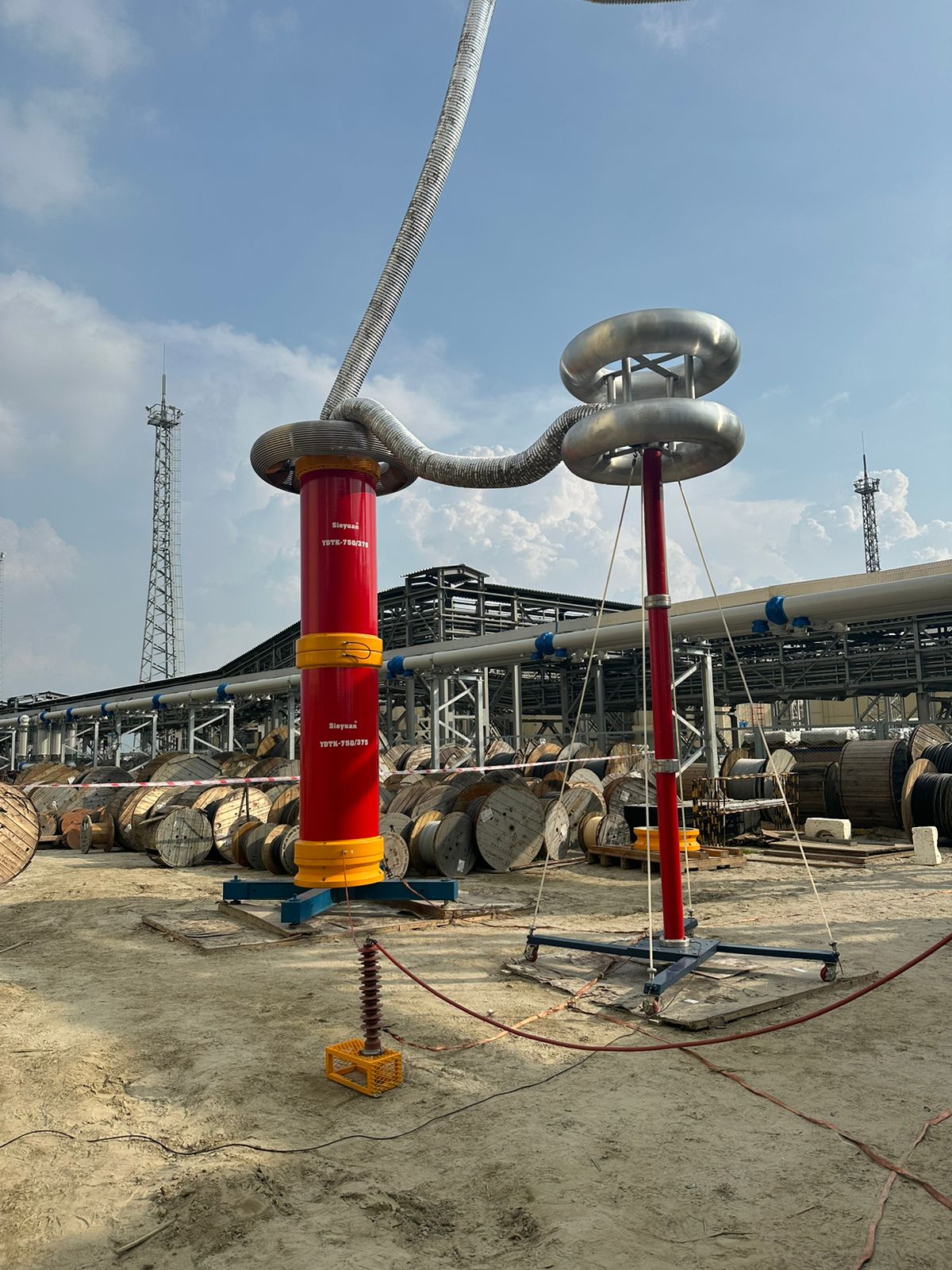

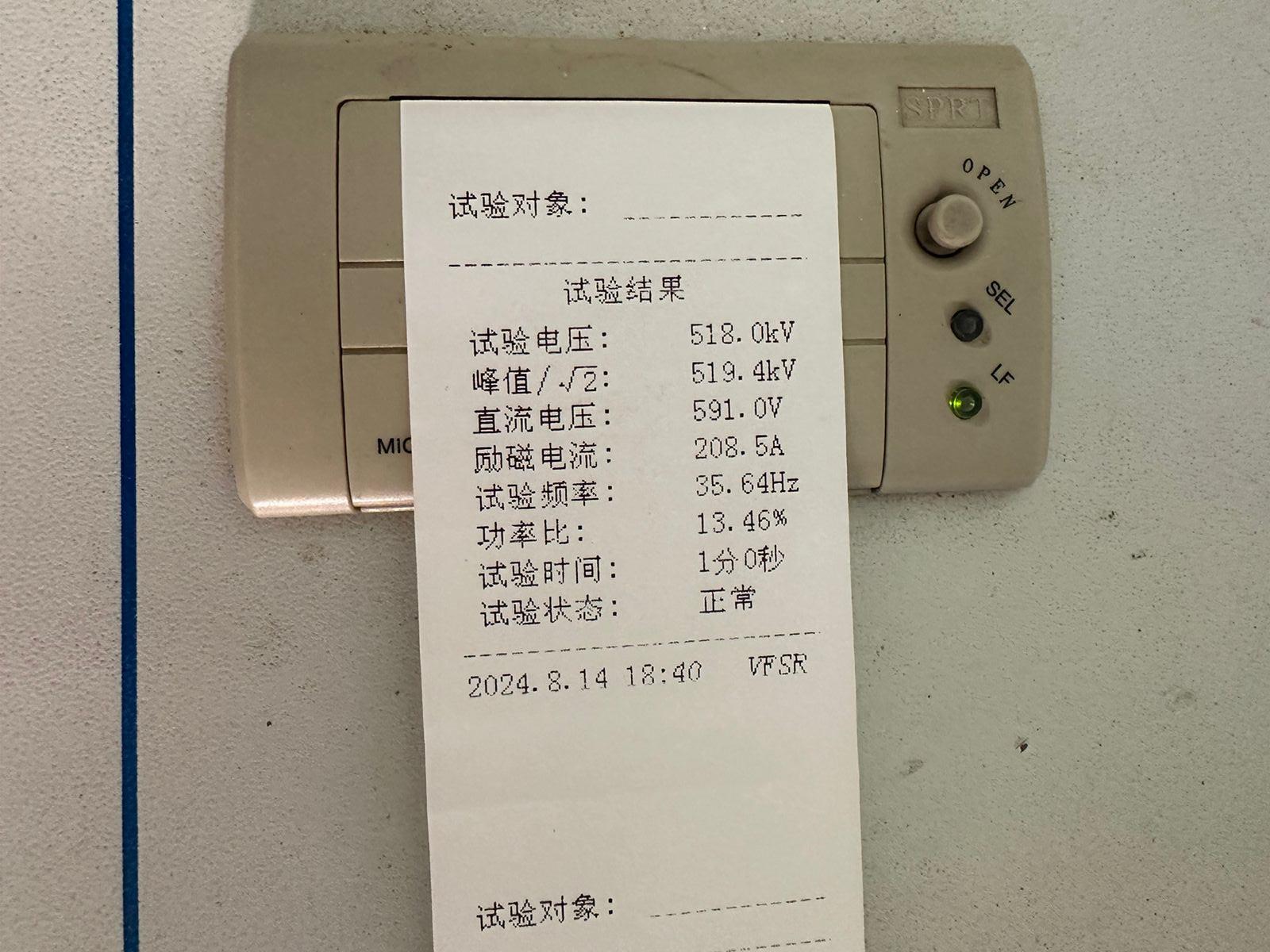

14 августа 2024 года на площадке строительства АЭС «Руппур» успешно прошел высоковольтные испытания (ВВИ) первый участок токопровода 400 кВ, входящего в систему выдачи мощности АЭС и обеспечивающего подачу напряжения с блочных повышающих трансформаторов на КРУЭ 400 кВ.
Плановое окончание высоковольтные испытаний – 30 октября 2024 года. Работы ведут сотрудники специализированного подразделения ЭСКМ - Наладочного управления.

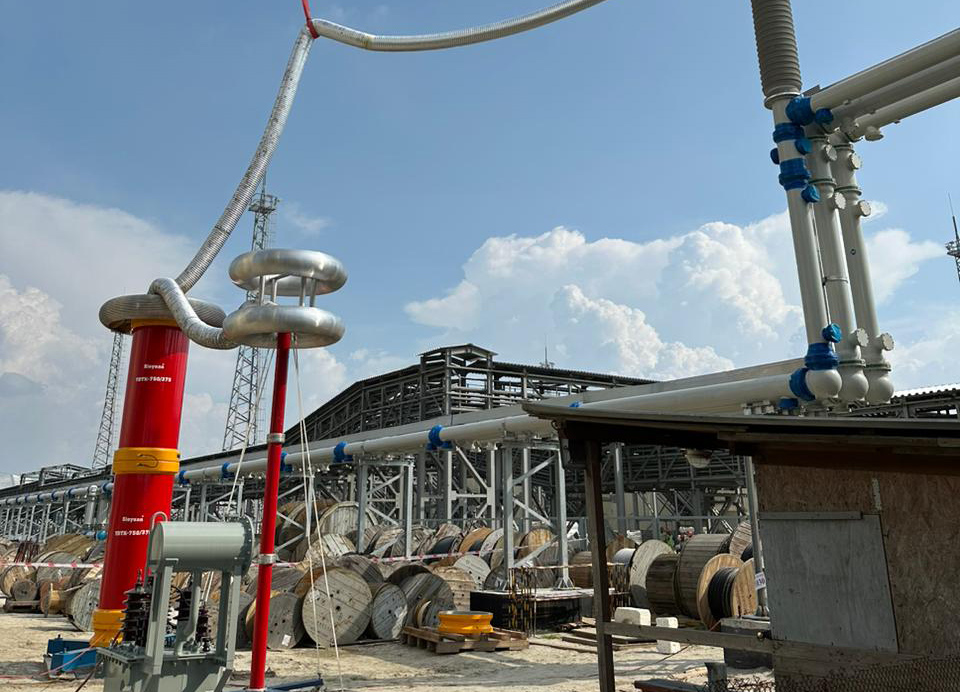

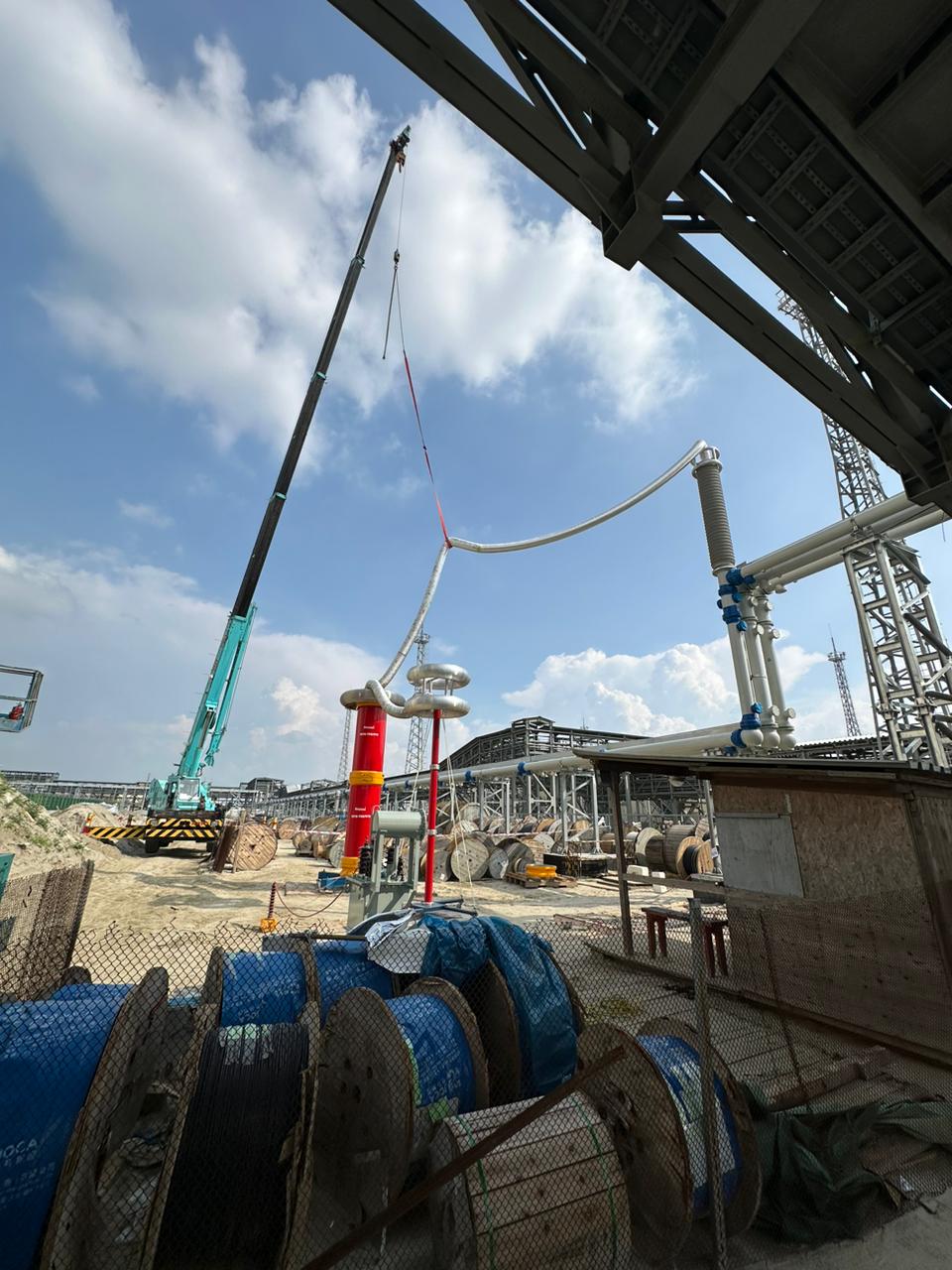

Токопроводы с элегазовой изоляцией 400 кВ SLD23001NS-2022 являются элементами главной электрической схемы и основной магистралью в системе выдачи электрической мощности от генератора энергоблока №1 и повышающих трансформаторов до КРУЭ 400 кВ и далее в энергосистему Народной Республики Бангладеш. Монтаж токопроводов осуществлялся специалистами Филиала ООО «Корпорация АК «ЭСКМ» в Народной Республике Бангладеш с 1 мая 2024 года.
