На модернизацию энергоблоков Ростовской АЭС в текущем году будет направлено более 3 млрд рублей, из них более 2-х млрд (порядка 70%) - на модернизацию оборудования самого первого энергоблока Ростовской АЭС, физпуск которого состоялся в 2001 г.. Об этом сообщил директор Ростовской АЭС Андрей Сальников в ходе встречи с руководителями крупнейших региональных информационных агентств и СМИ.
«Сейчас мы развернули активные работы по продлению ресурса энергоблока №1, срок эксплуатации которого составляет 30 лет. Все они будут последовательно выполняться во время плановых ремонтов вплоть до 2030 года», - отметил Андрей Сальников.
Он подчеркнул, что продление сроков эксплуатации энергоблоков АЭС - это общепринятая мировая практика. Поэтому такая работа для Росэнергоатома не является чем-то новым, сроки службы практически всех энергоблоков концерна продлеваются на срок от 20 до 30 лет.
По словам директора АЭС, лицензию надзорного органа, которая позволит продлить срок эксплуатации объекта, предприятие планирует получить в 2030 году.

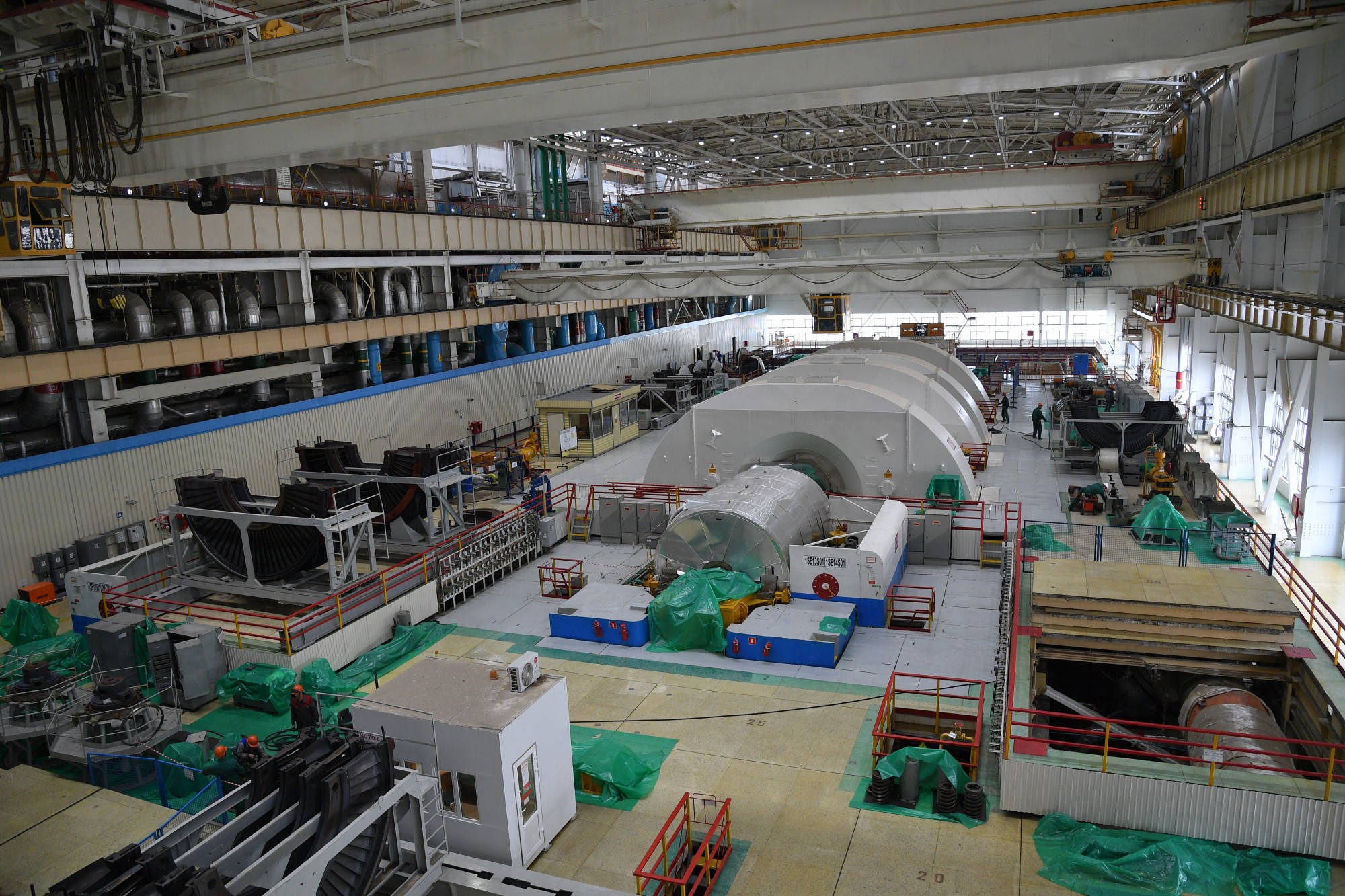

Сейчас на первом энергоблоке выполняется большой объем работ по замене и модернизации систем и оборудования, в т.ч., самая масштабная по времени и трудозатратам операция - модернизация комплекса электрооборудования и систем управления защитой ядерной установки.
Также специалисты выполнят замену аккумуляторных бесперебойных батарей и щитов постоянного тока с внедрением системы автоматического поиска замыкания на землю. Данная система на станции будет внедрена впервые. Кроме того, в реакторном отделении специалисты заменят три насосных агрегата, а в машзале - регулирующие клапаны. Также в рамках восстановления ресурса оборудования в реакторном отделении запланирована замена фильтров-адсорберов.
Напомним, что плановая ремонтная кампания, направленная на проверку оборудования, его техобслуживание и обеспечение надежной и бесперебойной работы, продолжается на Ростовской АЭС с начала года. В феврале был завершен ППР блока №3 и выведен в ремонт блок №2; в марте он включен в сеть и начат ремонт на блоке №1. Завершить его планируется до конца мая т.г..
Работы на блоке №1 завершат ремонтную кампанию 2023 года. До конца года волгодонские атомщики намерены работать без остановок, чтобы выполнить государственное задание по выработке в объеме 32,279 млрд кВтч электроэнергии.
