На строительстве Курской АЭС-2 специалисты АО «КОНЦЕРН ТИТАН-2» выполнили одно из ключевых событий года.

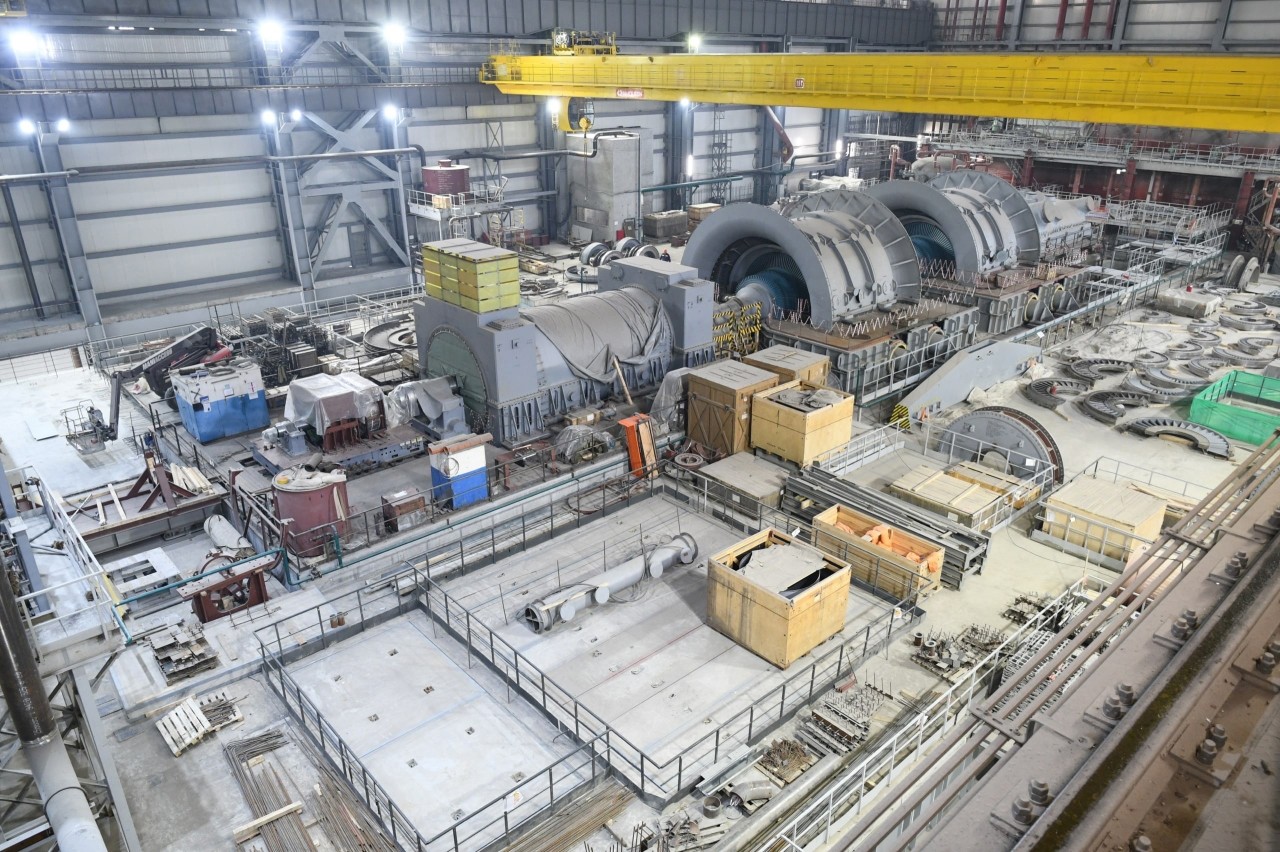

В турбинном здании первого энергоблока завершено сооружение строительных конструкций отметки обслуживания турбины. В работе по перекрытию было задействовано около 80 человек.
Данила Ращенко, главный инженер Обособленного подразделения АО «КОНЦЕРН ТИТАН-2»:
- В полном объеме мы перекрыли здание турбины на отметке +17. Перекрытие бетонировалось поэтапно в течение 6 месяцев – это обусловлено технологическими процессами и монтажом оборудования.
Сначала мы выполнили бетонирование перекрытия для монтажа ротора, после чего было смонтировано оборудование деаэратора, и далее в зависимости от монтажных работ последовательно выполнялось перекрытие.
В дальнейшем нужно будет завершить бетонирование чистовых полов. После завершения технологических процессов по монтажу оборудования будет выполнена заливка наливных полов.
