Идет подготовка к устройству котлованов «ядерного и турбинного островов» для третьего блока.
Специалисты Управления энергоснабжения филиала СУС АО «КОНЦЕРН ТИТАН-2» провели временное освещение. Сейчас АО «СЭМ» выполняет фундаменты для устройства мачт освещения промплощадки на весь период строительства. После их установки начнутся работы по прокладке сетей электроснабжения. В связи с началом работ по котловану количество людей и техники будет увеличено. В ближайшее время планируется переход на круглосуточный режим работы.

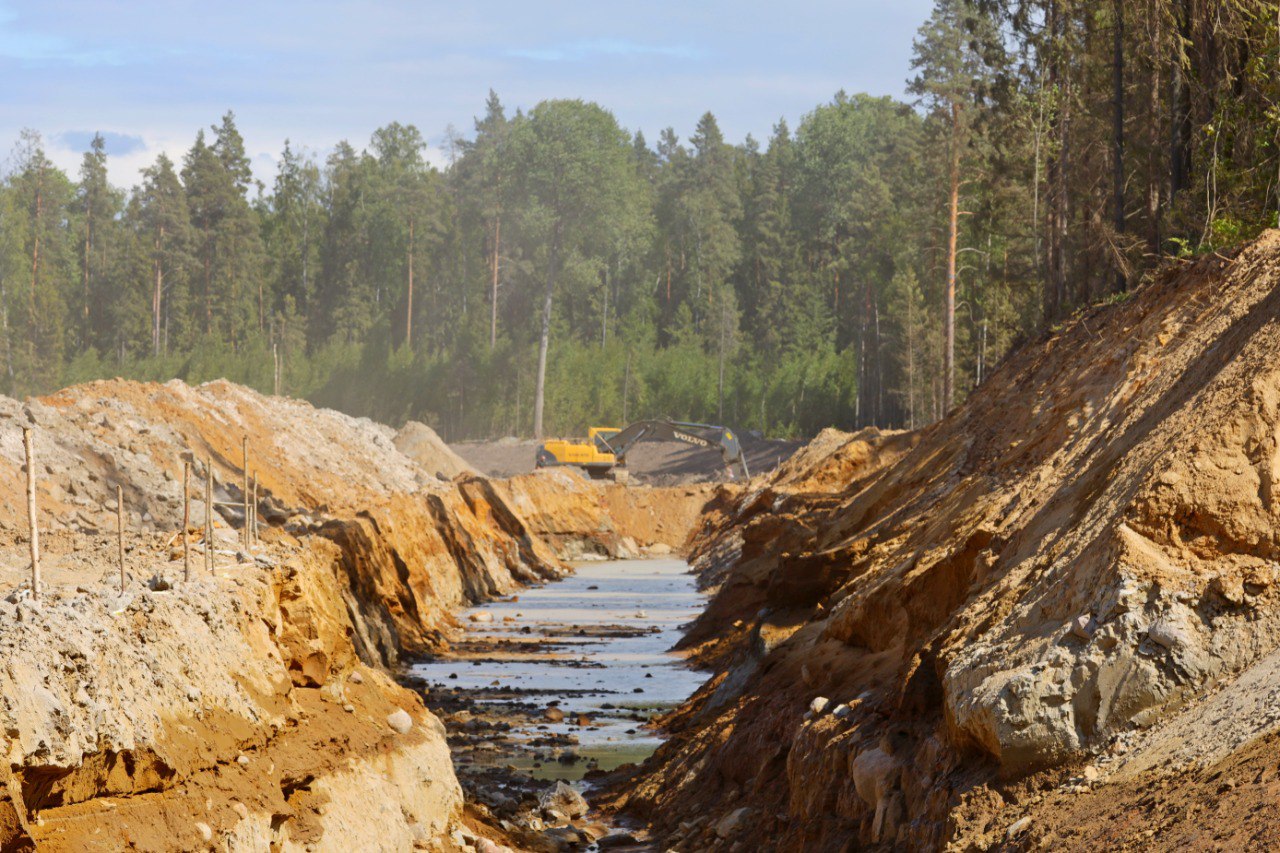

В настоящий момент продолжаются работы по устройству нагорной канавы, которая полностью окружает площадку возведения энергоблоков №3 и 4. Нагорная канава завершена на 65%. Здесь работы выполняют до зоны произрастания краснокнижных растений. В середине лета запланирована пересадка этих растений с территории строительства, после чего работы по устройству будут завершены в полном объеме.
Продолжаются работы по отдельным проектам: объединенная насосная станция пожаротушения (ОНС) и трансформаторная подстанция. На ОНС окончены работы по бетонированию минусовых отметок, ведется армирование нулевой отметки и бетонирование. До конца года здесь приступят к пуско-наладочным работам, а также уже приступили к устройству внешних сетей водоснабжения и канализации.
В рамках подготовительного периода в этом году запланировано сооружение двух участков строительно-монтажной базы №3, где будут расположены временные бытовые городки, зоны раздевалок и душевых для будущих строителей, также будет обустроен медицинский пункт и штаб главного инженера по безопасности на площадке.
Ведутся работы по финишному покрытию объездных и внутриплощадочных дорог. В ближайшее время запланировано их асфальтирование и передача во временную эксплуатацию.

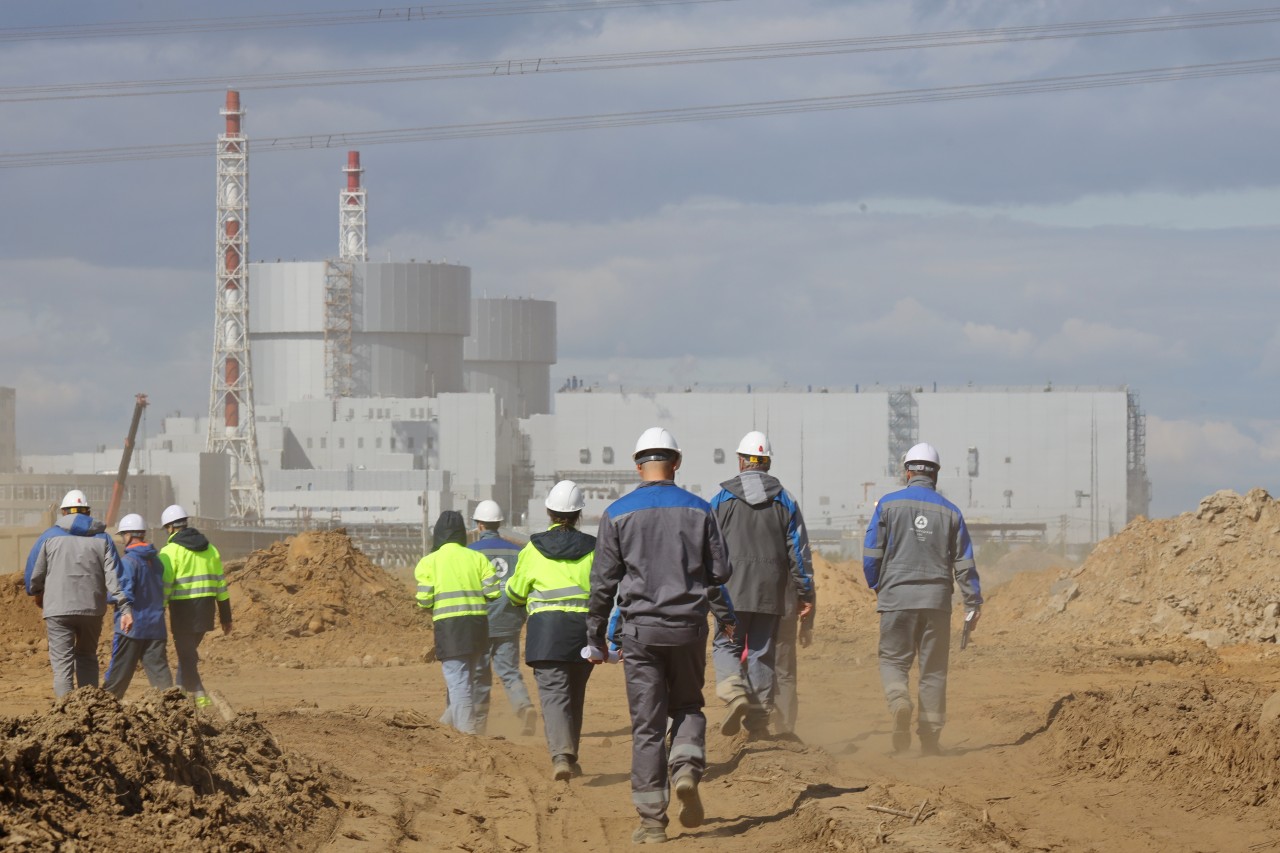

Сейчас на стройплощадке трудится около 125 человек и более 50 единиц техники, задействованы 3 подрядные организации и основные силы холдинга «ТИТАН-2»: АО «СЭМ», АО «МСУ-90», филиал Собственное управление строительством.
