1 июня 2024 года энергоблок №1 Смоленской АЭС был выведен в плановый текущий ремонт продолжительностью 62 суток.
В ходе него специалисты смоленского филиала АО «Атомэнергоремонт» совместно с персоналом атомной станции выполнят большой объём работ с элементами модернизации оборудования основных цехов.
В частности, им предстоит выполнить работы в рамках управления ресурсными характеристиками по состоянию графитовой кладки с извлечением технологических каналов.

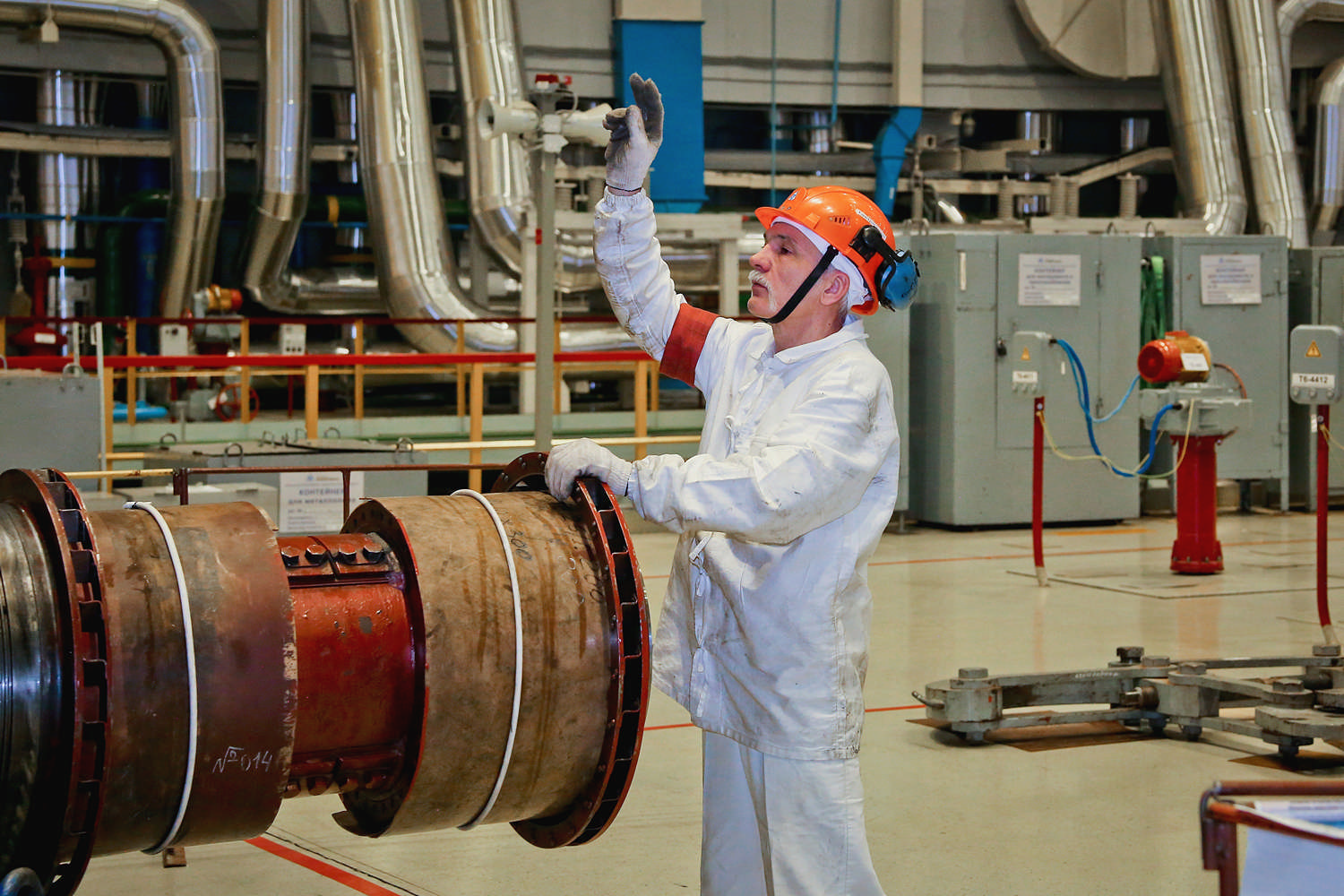

Кроме того, они выполнят капитальный ремонт цилиндра высокого давления (ЦВД-21), турбогенератора (ТГ-2), теплообменного оборудования реакторного и турбинного цехов, а также ремонт оборудования систем безопасности, трубопроводной арматуры и трубопроводов.
Также будут осуществлены подготовительные работы для проведения эксплуатационного контроля метала.
В общей сложности для реализации поставленных задач будет задействовано 116 человек прикомандированного персонала филиалов АО «Атомэнергоремонт».
