05 июня 2025 года в 01:50 мск энергоблок № 4 с реактором РБМК-1000 Ленинградской АЭС выведен на номинальную мощность после завершения планового среднего ремонта с элементами модернизации.
Оптимизация срока ремонта составила 11,9 суток с безусловным соблюдением высокого качества ремонтных работ.

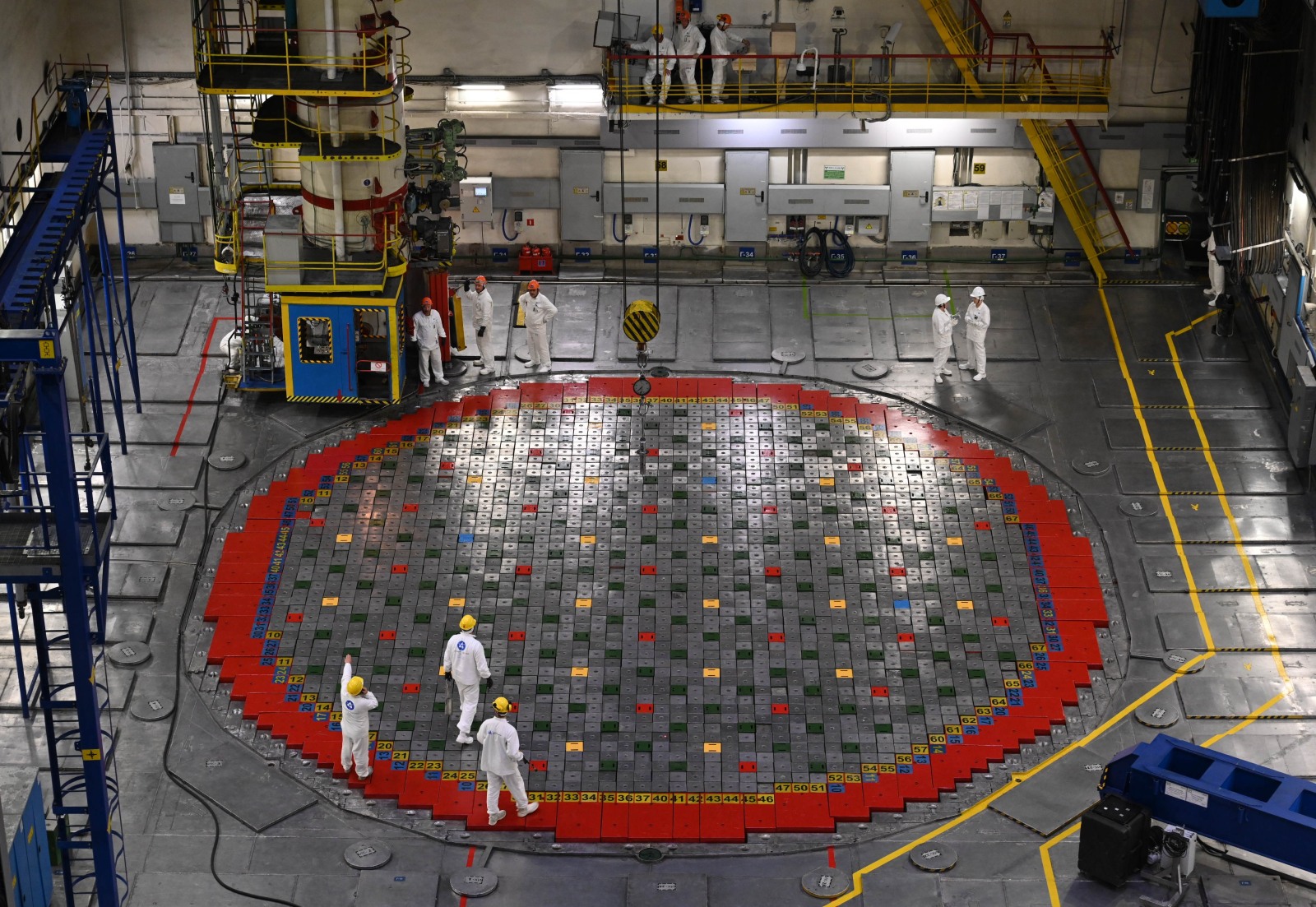

Ремонтные службы атомной станции и работники «Ленатомэнергоремонт» (филиала АО «Атомэнергоремонт») общей численностью около 1400 человек выполнили работы по внутриреакторному контролю и управлению ресурсными характеристиками, а также провели капитальный ремонт генератора № 7 и средний ремонт генератора № 8.
Павел Лаврентьев, заместитель главного инженера Ленинградской АЭС по ремонту:
«Достигнутые сроки среднего ремонта энергоблока № 4 стали результатом качественной и слаженной работы всего персонала Ленинградской АЭС и «Ленатомэнергоремонта». Также в период планового ремонта с высоким качеством выполнен дополнительный объём работ, влияющий на получение лицензии для эксплуатации энергоблока № 4 до 2030 года».
В настоящее время на Ленинградской АЭС работают 4 энергоблока, которые несут нагрузку согласно диспетчерскому графику в 4287 МВт. Энергоблоки № 1 и № 2 РБМК-1000 остановлены для подготовки к выводу из эксплуатации.
