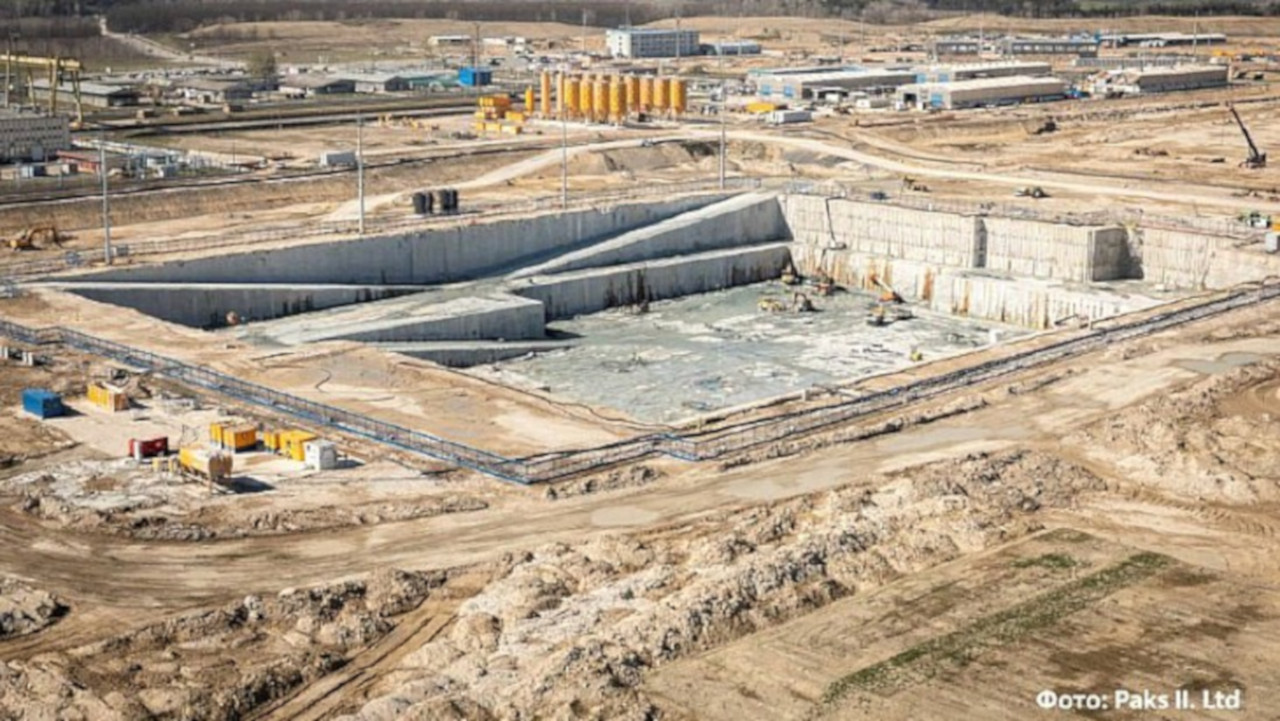

Управление по атомной энергии Венгрии выдало разрешение на возобновление строительных работ на всей территории запланированного первого нового блока атомной электростанции «Пакш II».

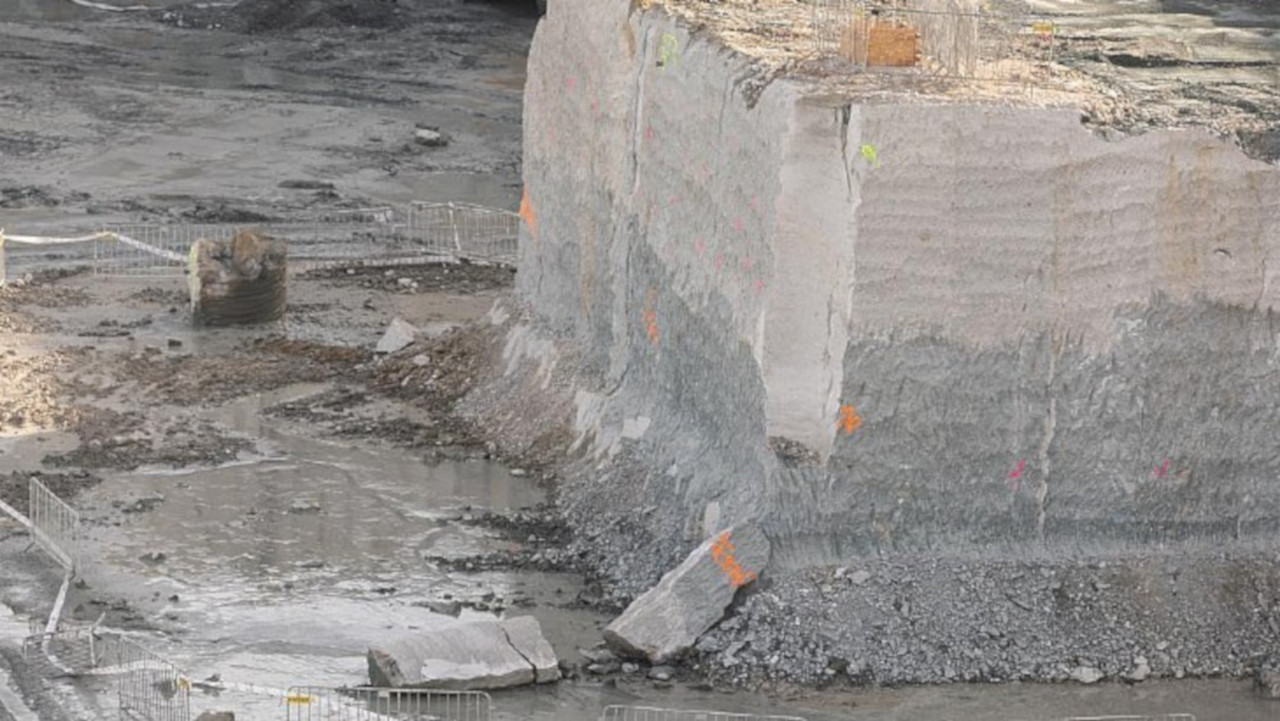

Остановка работ для обеспечения устойчивости стенок рабочего котлована последовала за инцидентом 30 января, когда, как сообщили представители АЭС «Пакш II» на парламентской сессии в марте, «два угла отломились, затронув полпроцента более чем 700-метровой периметральной стены».
Управление по атомной энергии Венгрии (HAEA) немедленно запретило АЭС «Пакш II» дальнейшие работы на южной стене, пострадавшей от обрушения, и потребовало «проверить устойчивость стен во всем рабочем котловане и укрепить частb, которые считаются потенциально опасными. Оно также потребовало подробно описать методы и действия, которые позволят прогнозировать аналогичные ситуации, угрожающие жизни и безопасности труда, после устранения нештатного состояния, при представлении документов в HAEA по проверке устойчивости стен, ограничивающих рабочую зону».
Власти заявили, что специалисты АЭС «Пакш II» проверили состояние всех стенок ограждения карьера, «выявили потенциально опасные зоны и удалили поврежденные, нестабильные части, где возникли аналогичные риски разделения блоков и обрушения».
HAEA заявила, что после проверки представленных документов и проведения осмотра участка она сняла запрет на работы при условии установки «сети защиты склонов на затронутых участках внутренних стен ограждения» и заявила, что «во время строительных работ необходимо осуществлять непрерывный мониторинг для отслеживания и документирования движений уровня грунтовых вод, внутренних стен ограждения рабочего карьера и окружающих зданий».
«Чтобы более точно предсказывать подобные движения в будущем и своевременно реализовывать возможные превентивные меры, HAEA также потребовала пересмотреть уровни вмешательства и уведомления системы мониторинга. Другие работы, такие как первая заливка бетона, могут быть продолжены только после того, как будут выполнены и приняты требования, указанные в других разрешениях HAEA. HAEA изучает пригодность консолидации грунта в рамках отдельной процедуры».
Заливка первого бетона была запланирована на текущий год, но министр иностранных дел и торговли Венгрии Петер Сийярто сообщил российскому РИА Новости на прошлой неделе, что первый бетон, скорее всего, будет залит в следующем году. В их отчете не была указана причина задержки, хотя, как сообщается, он сказал, что «политическая обстановка в мире совсем нездоровая».
Проект Пакш II
АЭС Пакш, расположенная в 100 километрах к югу от Будапешта, в настоящее время состоит из четырех поставленных Россией реакторов ВВЭР-440 с водой под давлением, которые были запущены в период с 1982 по 1987 год. В начале 2014 года было подписано межправительственное соглашение о поставке российскими предприятиями и их международными субподрядчиками двух реакторов ВВЭР-1200 в Пакш, а также о российском государственном кредите в размере до 10,0 млрд евро (10,5 млрд долларов США) для финансирования 80% проекта.
Заявка на получение лицензии на строительство была подана в июле 2020 года, лицензия на строительство была выдана в августе 2022 года, а график строительства был согласован в 2023 году, включая заливку первого бетона в этом году, с целью подключения новых блоков к сети в начале 2030-х годов.
