На строительной площадке энергоблока №3 с реактором ВВЭР-1200 Ленинградской АЭС-2 началась одна из ключевых операций 2025 года - специалисты приступили к укрупнительной сборке 1-го яруса внутренней защитной оболочки (ВЗО) здания реактора.
В общей сложности им предстоит смонтировать и сварить между собой 24 стальные марки, а также дополнить получившийся каркас гермопроходками и другими элементами.
Говоря о важности события, директор Ленинградской АЭС Владимир Перегуда отметил:
«Сегодня мы даем старт созданию первой системы безопасности будущего энергоблока. Впереди у нас - почти 2,5 года напряженной работы. За это время нужно возвести мощную преднапряженную железобетонную, облицованную сталью конструкцию, которая надежно укроет внутри себя реакторную установку и сохранит герметичность внутреннего объема здания реактора в любых режимах эксплуатации блока. Одновременно будем дополнять внутреннюю защитную оболочку наружной. Она убережет реактор и другое важное оборудование от внешних воздействий - природных и техногенных. Благодаря двойной защитной оболочке и целому ряду других активных и пассивных систем безопасности новый объект электрогенерации будет абсолютно безопасным для человека и природы».

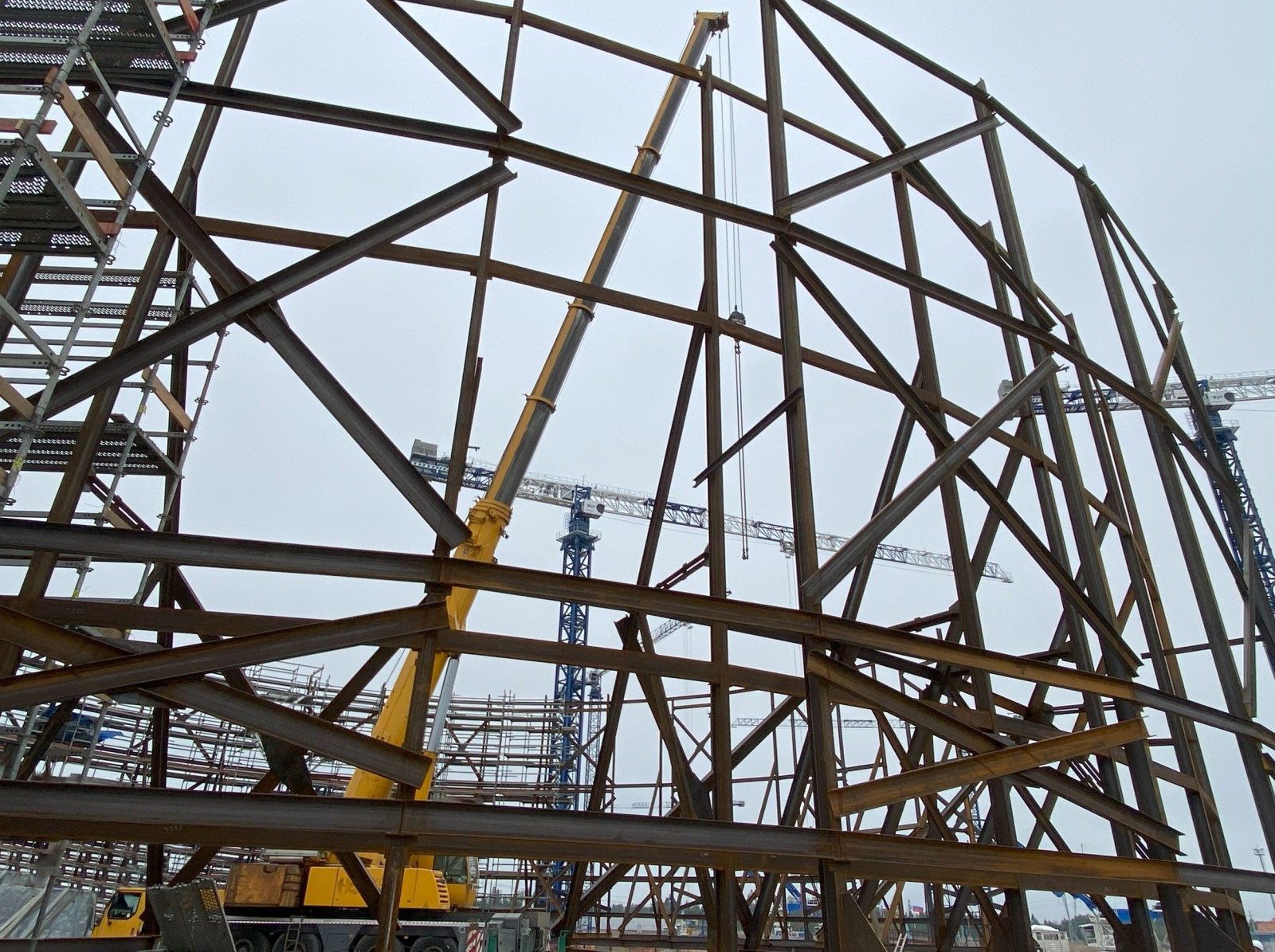

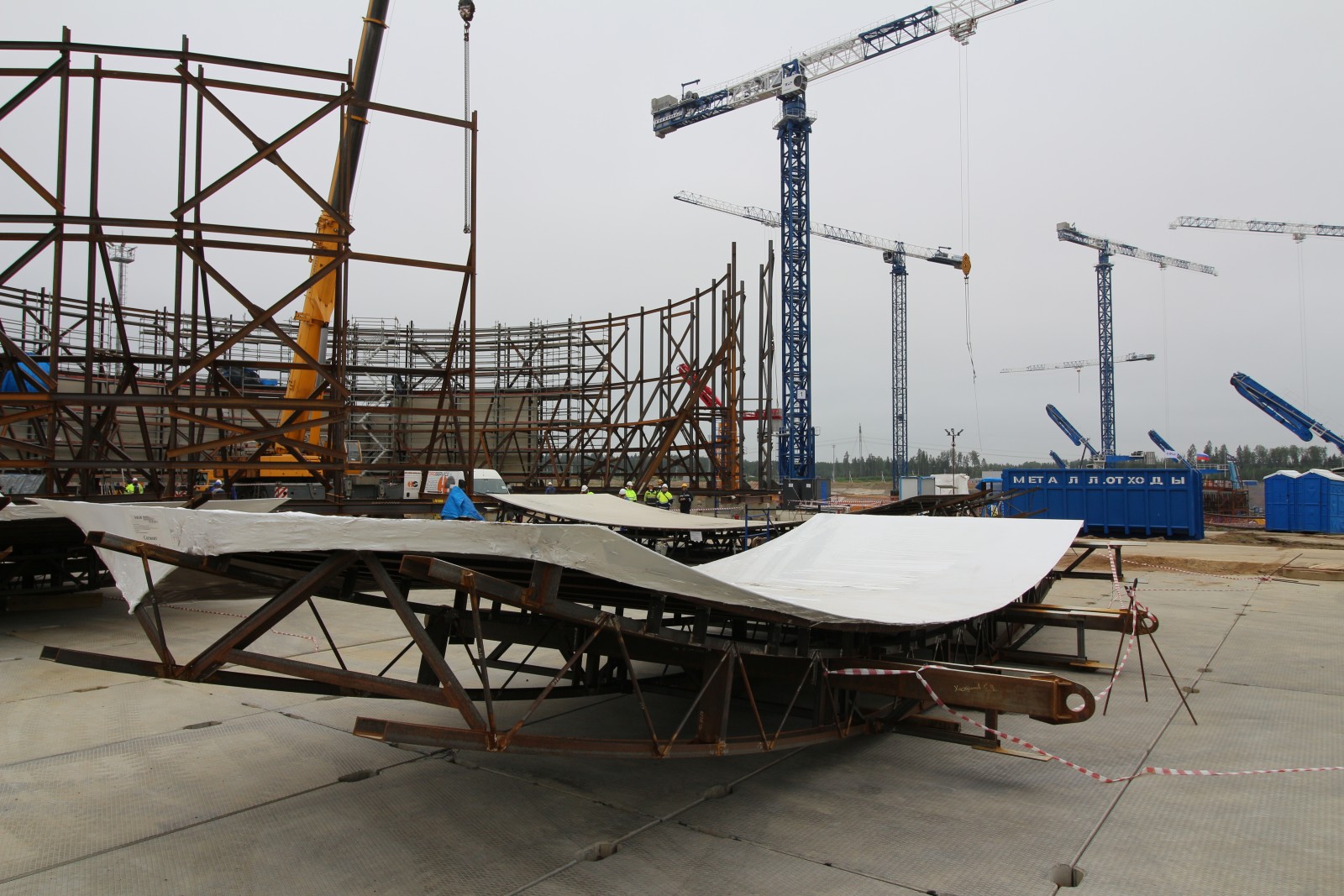

Для укрупнительной сборки внутренней защитной оболочки строители используют специальный стапель высотой 12 и диаметром 44 метра. Его заблаговременно смонтировали в непосредственной близости от здания реактора. В данном виде стенд будет использован для сборки и сварки всех цилиндрических частей оболочки. Перед созданием конструкций купола здания реактора стапель трансформируют с учетом необходимого изгиба марок.
Сборка на стапеле - индустриальный метод строительства, который хорошо зарекомендовал себя при проведении аналогичных работ на первой очереди ВВЭР-1200 Ленинградской АЭС. Сегодня он успешно тиражируется на атомных стройках «Росатома» в России и за рубежом. Стапель позволяет отказаться от проведения монтажных и сварочных операций на высоте. Это значит, что работы будут проходить без лишних трудозатрат, качественно, высокопроизводительно и, что немаловажно, безопасно для персонала.
Монтаж конструкций ВЗО будет проводиться в режиме 24 на 7. Особое внимание участники работ намерены уделять геодезической точности установки и сборки марок, а также качеству их сварных соединений. Каждый стык пройдет двойной контроль, его проверят и специалисты лаборатории генерального подрядчика, и дефектоскописты заказчика.
Учитывая важность конструкций ВЗО при эксплуатации энергоблока, к их сборке и сварке привлечены специалисты самой высокой квалификации: большинство уже выполняли аналогичные операции на эксплуатируемых в настоящее время энергоблоках №1 и №2 ВВЭР-1200 Ленинградской АЭС и на энергоблоках строящейся в настоящее время АЭС «Аккую» в Турции.
Планируется, что установка первого яруса внутренней защитной оболочки на здание реактора энергоблока №3 ВВЭР-1200 Ленинградской АЭС будет выполнена в начале осени этого года. Для выполнения этой важной операции понадобятся специальная многовекторная траверса и тяжелый гусеничный кран. Траверсу изготовят и испытают, а кран соберут и опробуют до конца августа текущего года.
На следующих этапах будут изготовлены, смонтированы, установлены и забетонированы остальные ярусы цилиндрической и купольной части внутренней защитной оболочки. После ввода в эксплуатацию, выполняя функции локализующей системы безопасности, она предотвратит выход радиоактивных веществ и ионизирующего излучения за пределы здания реактора во всех режимах работы энергоблока.
