Огромный конструкционный модуль CA20 первого энергоблока АЭС «Байлун» был установлен в проектное положение, а первый парогенератор перемещен на позицию на энергоблоке №6 АЭС «Луфэн».
Строительство первой очереди (энергоблоки 1 и 2) АЭС «Байлун» в Гуанси-Чжуанском автономном районе Китая было одобрено Государственным советом КНР в августе 2024 года в числе 11 новых реакторов. Государственная энергетическая инвестиционная корпорация (SPIC) планирует построить два водо-водяных реактора CAP1000 (китайская версия Westinghouse AP1000) в качестве первой очереди станции. На два блока запланированы инвестиции в размере около 40 миллиардов юаней (5,6 миллиарда долларов США), срок их строительства оценивается в 56 месяцев.

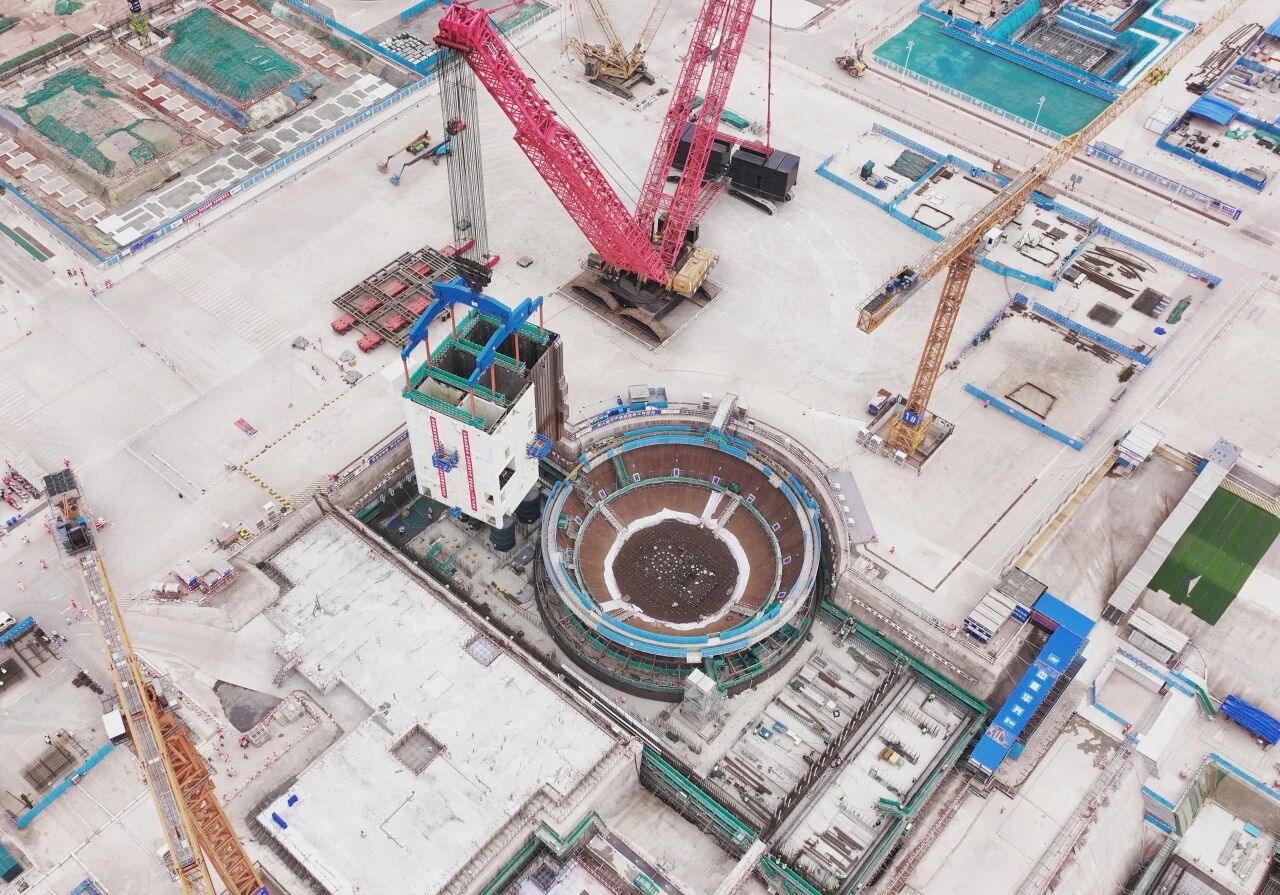

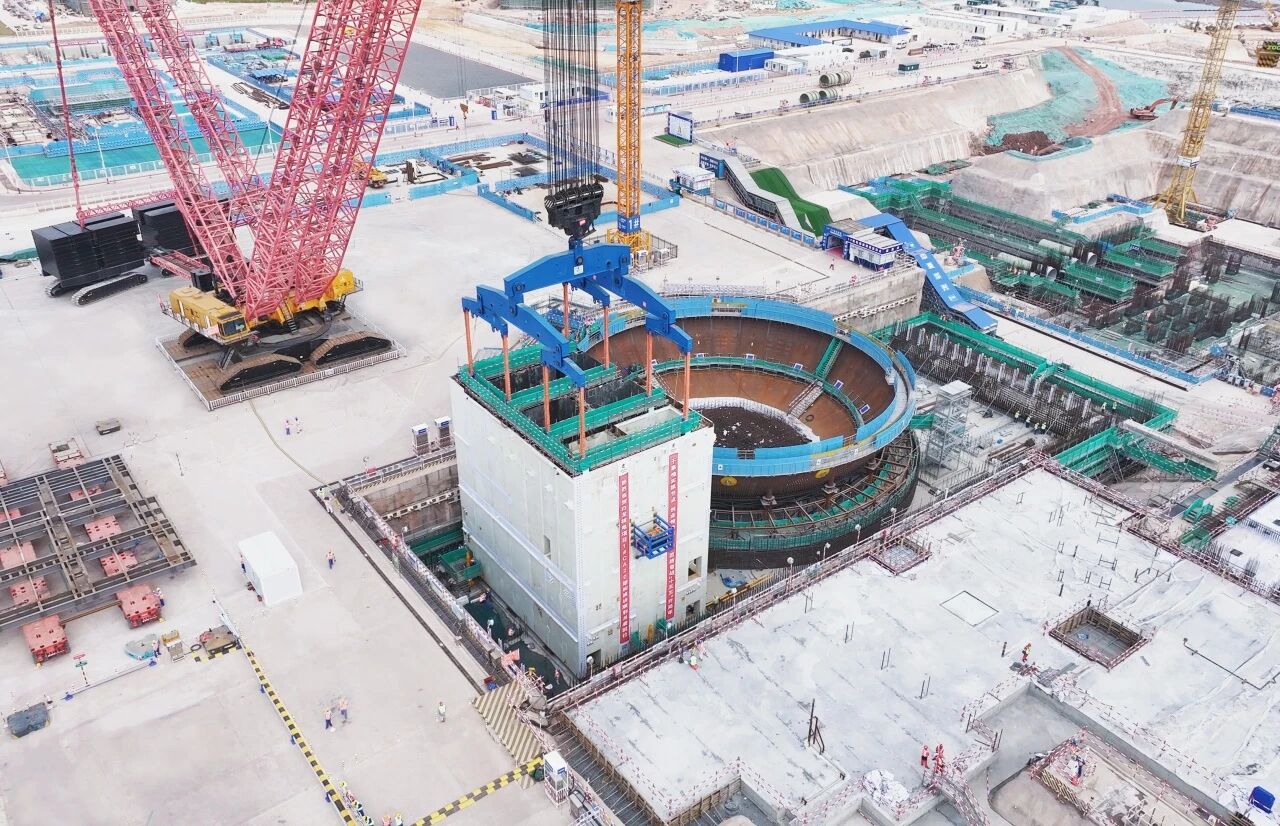

Земляные работы по котловану начались в конце декабря 2024 года. Дочерняя компания SPIC, Шанхайский институт ядерно-энергетических исследований и проектирования (SNERDI) — совместный генеральный подрядчик проекта — объявила о заливке первого бетона в фундаментную плиту ядерного острова первого блока АЭС «Байлун» 22 декабря 2025 года. Компания сообщила, что всего было залито 6662 кубических метра бетона в процессе, длившемся чуть более 64 часов.
Расположенная на полуострове Цзяншань в городе Фанчэнган провинции Гуанси, АЭС «Байлун» планируется как станция из шести энергоблоков общей установленной мощностью 8,62 ГВт и общим объемом инвестиций около 120 миллиардов юаней. На первой очереди проекта используется проект CAP1000, каждый блок имеет мощность 1,25 миллиона киловатт. На более поздних этапах на площадке, расположенной примерно в 24 километрах от границы с Вьетнамом и примерно в 30 километрах к юго-западу от АЭС «Фанчэнган» компании CGN, также предлагается построить четыре реактора CAP1400.
После завершения и ввода в эксплуатацию первой очереди проекта ожидается, что она будет вырабатывать около 20 миллиардов киловатт-часов электроэнергии в год, что эквивалентно сокращению потребления условного угля примерно на 6 миллионов тонн и выбросов углекислого газа примерно на 16 миллионов тонн в год.
Модуль CA20 прямоугольной формы имеет длину около 21 метра, ширину 14 метров и высоту около 21 метра, вес подъема составляет около 1064 тонн. Он состоит из 32 стеновых модулей и 39 модулей перекрытий. Он будет включать в себя помещения и оборудование для хранения отработавшего топлива, передачи, теплообменник и сбора отходов, среди прочего.

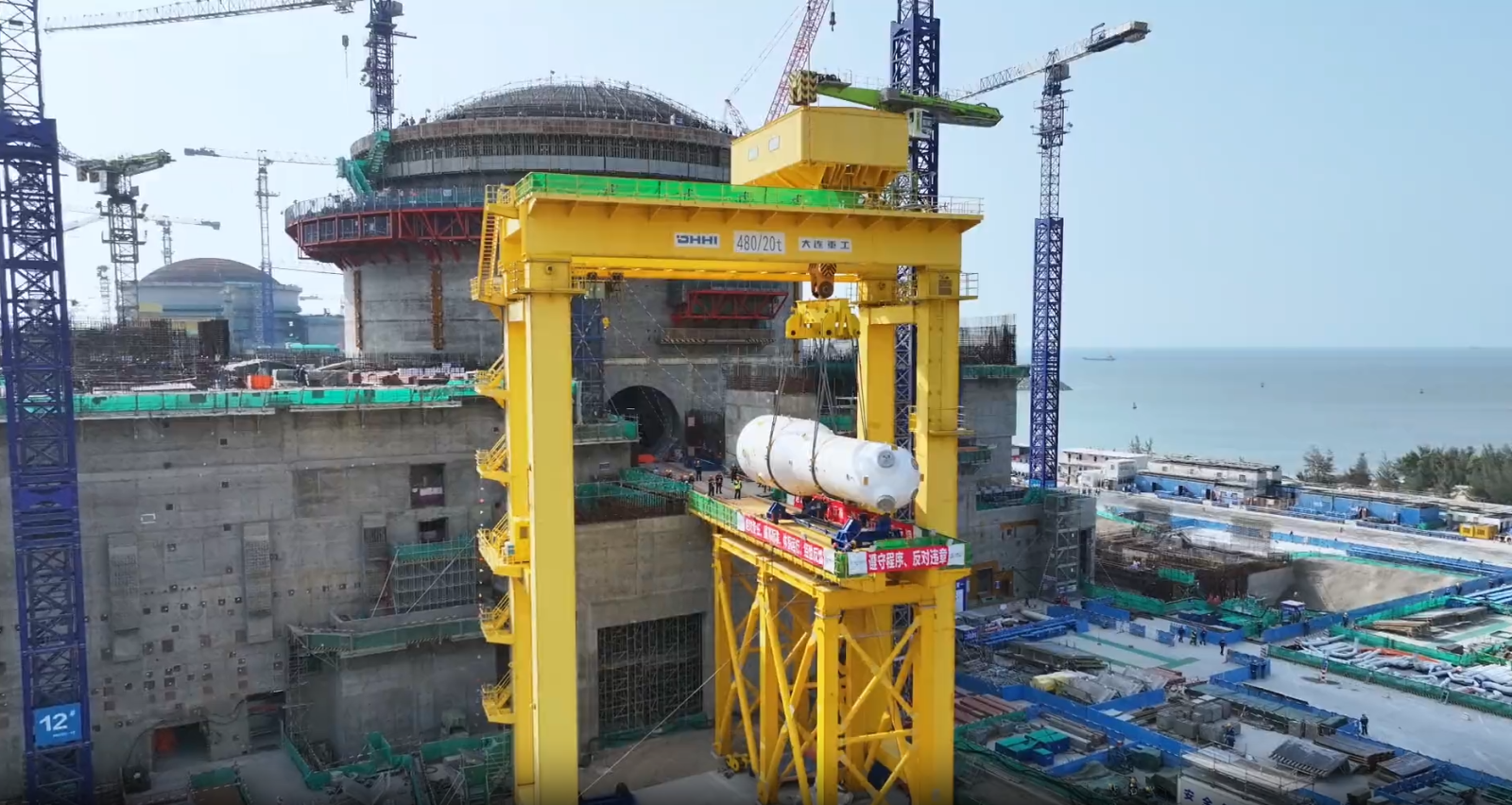

Компания Guangxi Nuclear Power сообщила, что после строгой проверки качества конструкционный модуль CA20 завершил транспортировку на площадку 17 марта, а операция по подъему началась в 08:57 18 марта и продолжалась два часа десять минут.
В компании добавили, что успешно проведенный процесс позволил накопить ценный опыт для последующего модульного строительства.
АЭС «Луфэн»
АЭС «Луфэн», расположенная в городе Луфэн провинции Гуандун, в поселке Цзеши, планируется как станция из шести водо-водяных реакторов мощностью 1000 МВт.
В апреле 2022 года Государственный совет одобрил строительство на АЭС «Луфэн» двух энергоблоков с реакторами HPR1000 («Хуалун-1») в качестве блоков №5 и №6. Первый бетон для блока №5 был залит 8 сентября 2022 года, а для блока №6 — 26 августа 2023 года.

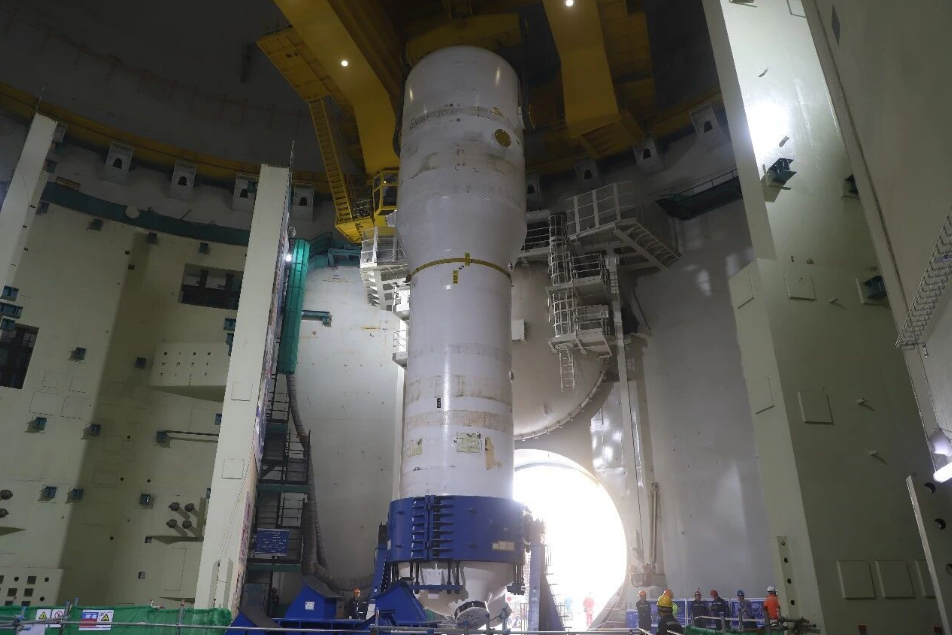

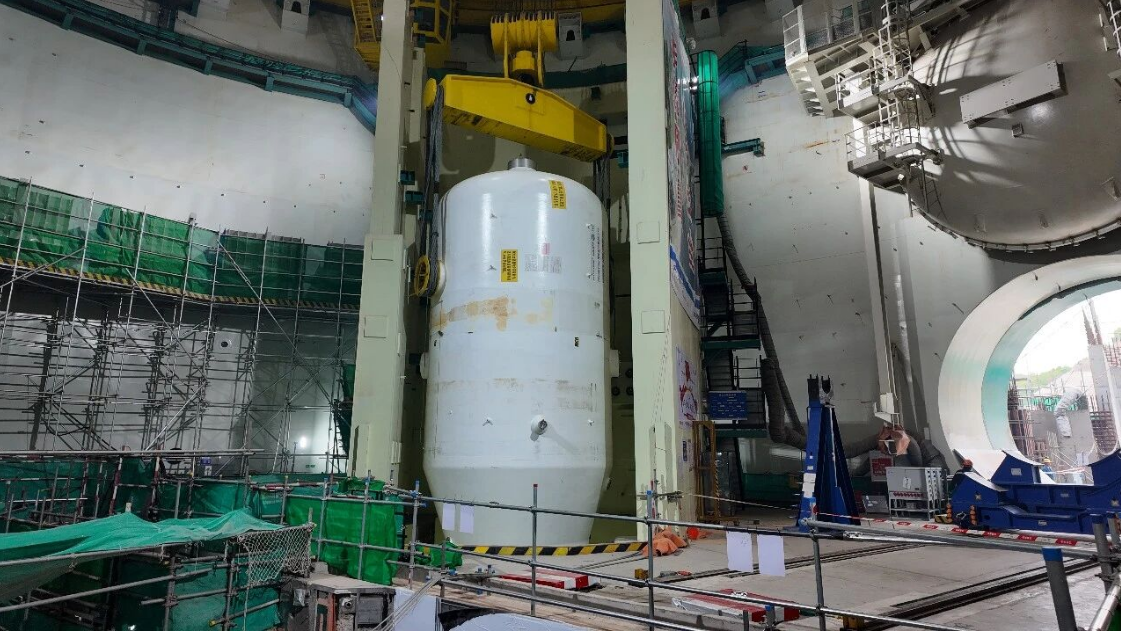

Компания China Nuclear Construction Corporation сообщила, что первый парогенератор — самое тяжелое и крупногабаритное основное оборудование ядерного острова — был установлен в проектное положение на блоке №6 в 17:18 17 марта.
В компании заявили, что команда работала с экспертами, изучая успешный опыт блока №5, и была «строгой и тщательной» на протяжении всего процесса перемещения парогенератора, его кантовки и подъема на место.
«Успешный подъем первого парогенератора является не только важной вехой в строительстве блока №6, но и накапливает ценный опыт», — добавили в компании для будущего строительства.
