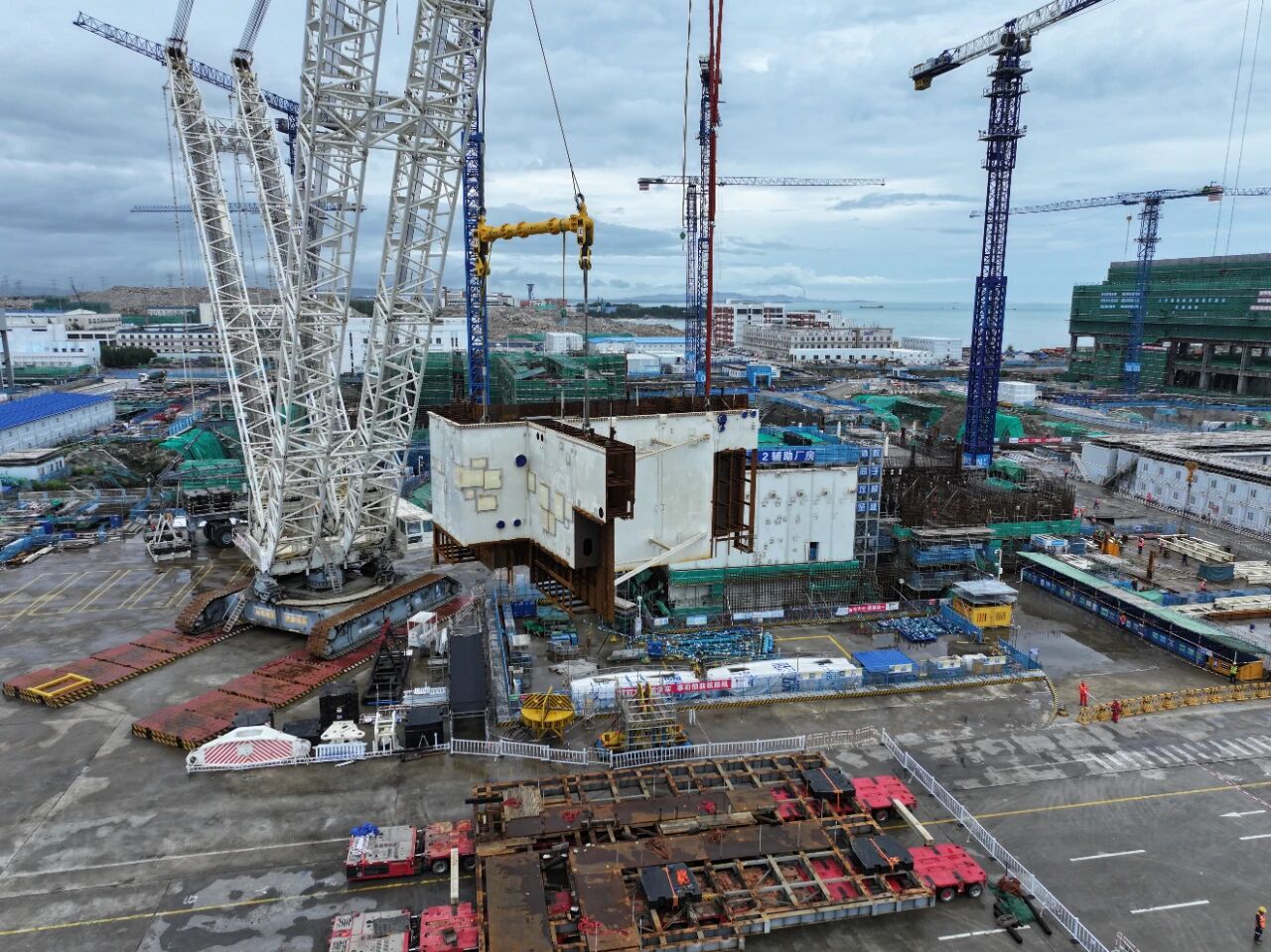

Установка модуля CA05 энергоблока № 2 АЭС «Луфэн» началась в 9:10 утра 17 июня 2026 года. После 2 часов 35 минут работы установка была успешно завершена в 11:45 утра. Весь процесс установки прошел гладко, упорядоченно, безопасно и контролируемо.
Модуль CA05 представляет собой стальную листовую стеновую конструкцию с внешними размерами приблизительно 15,7 метра (длина) × 13,3 метра (ширина) × 8 метров (высота) и общим весом 83,4 тонны. Из-за своей нерегулярной структуры, подверженности деформациям под напряжением и многочисленных помех со стороны стальной арматуры во время установки, а также высоких требований к точности, монтаж этого модуля представлял собой довольно сложную задачу.
Для обеспечения бесперебойного монтажа модуля компания Lufeng Nuclear Power организовала координацию и продвижение всех аспектов работы со стороны Шанхайского научно-исследовательского и проектного института ядерной инженерии: путем создания системы ежедневных совещаний для динамической координации и решения различных вопросов, всестороннего анализа и выполнения всех предварительных условий перед подъемом, а также оптимизации и улучшения плана подъема, была эффективно обеспечена эффективность и точность операции. Успешный подъем и монтаж модуля CA05 заложили прочную основу для последующего строительства внутренней структуры реакторного здания ядерного острова.
