На площадке сооружения энергоблока №3 ВВЭР-1200 Ленинградской АЭС-2 стартовала подготовка к монтажу сухой защиты. При эксплуатации блока она будет выполнять функции пассивной системы безопасности и убережет строительные конструкции шахты реактора от воздействия высоких температур и радиации.

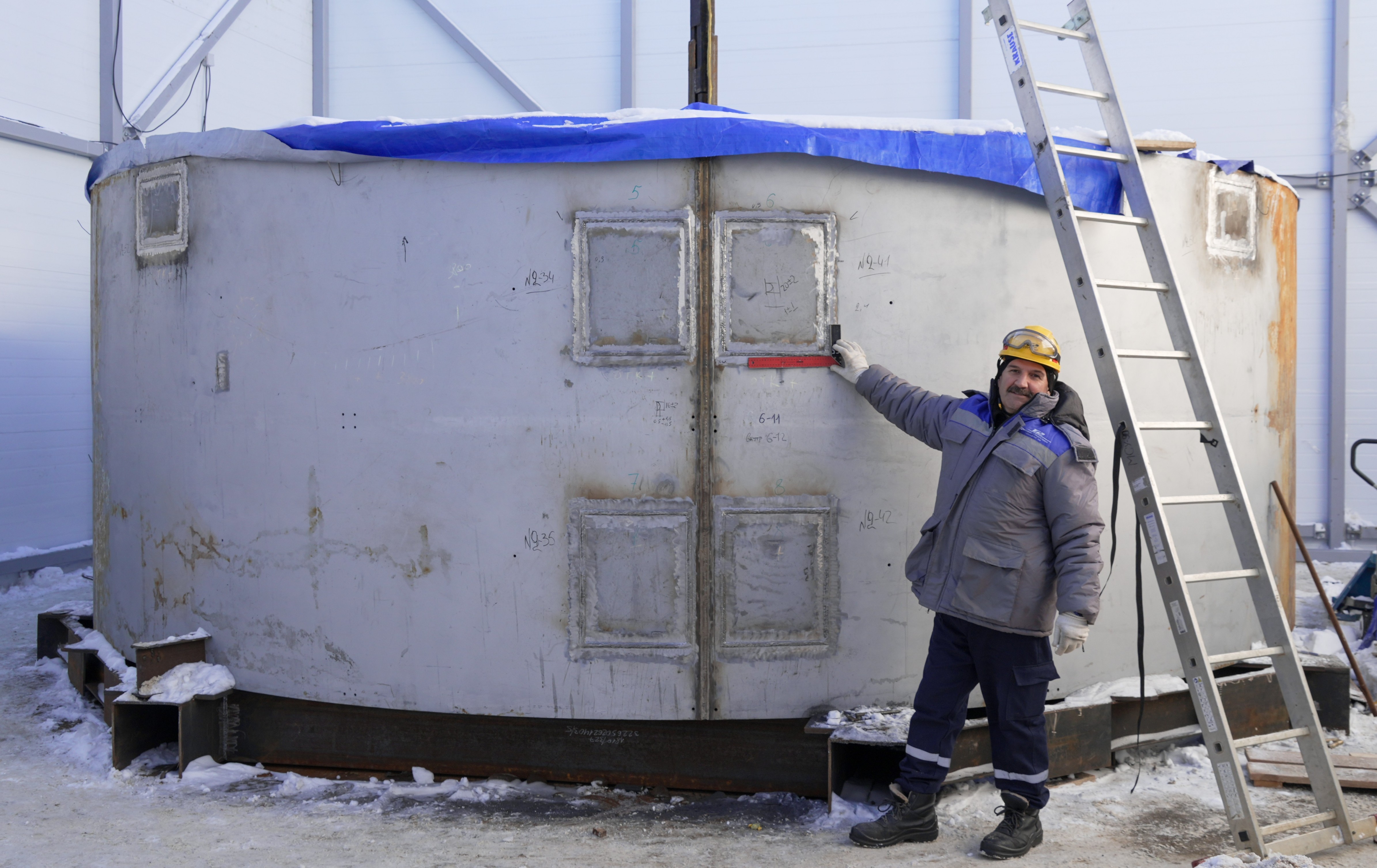

На сегодняшний день монтажники и строители собрали и забетонировали нижний блок сухой защиты, получив в итоге конструкцию диаметром более шести и высотой более двух метров, заполненную специальным серпентинитовым бетоном. На следующем этапе те же работы будут проведены и на верхнем блоке оборудования. В итоге высота сухой защиты в сборе составит почти семь с половиной метров.
Для того чтобы бетон, уложенный во внутренние полости сухой защиты, набрал прочность и оптимально выполнял впоследствии функции защиты, строители ведут за ним уход и выполняют его термообработку. Эти процедуры являются обязательными и достаточно длительными.

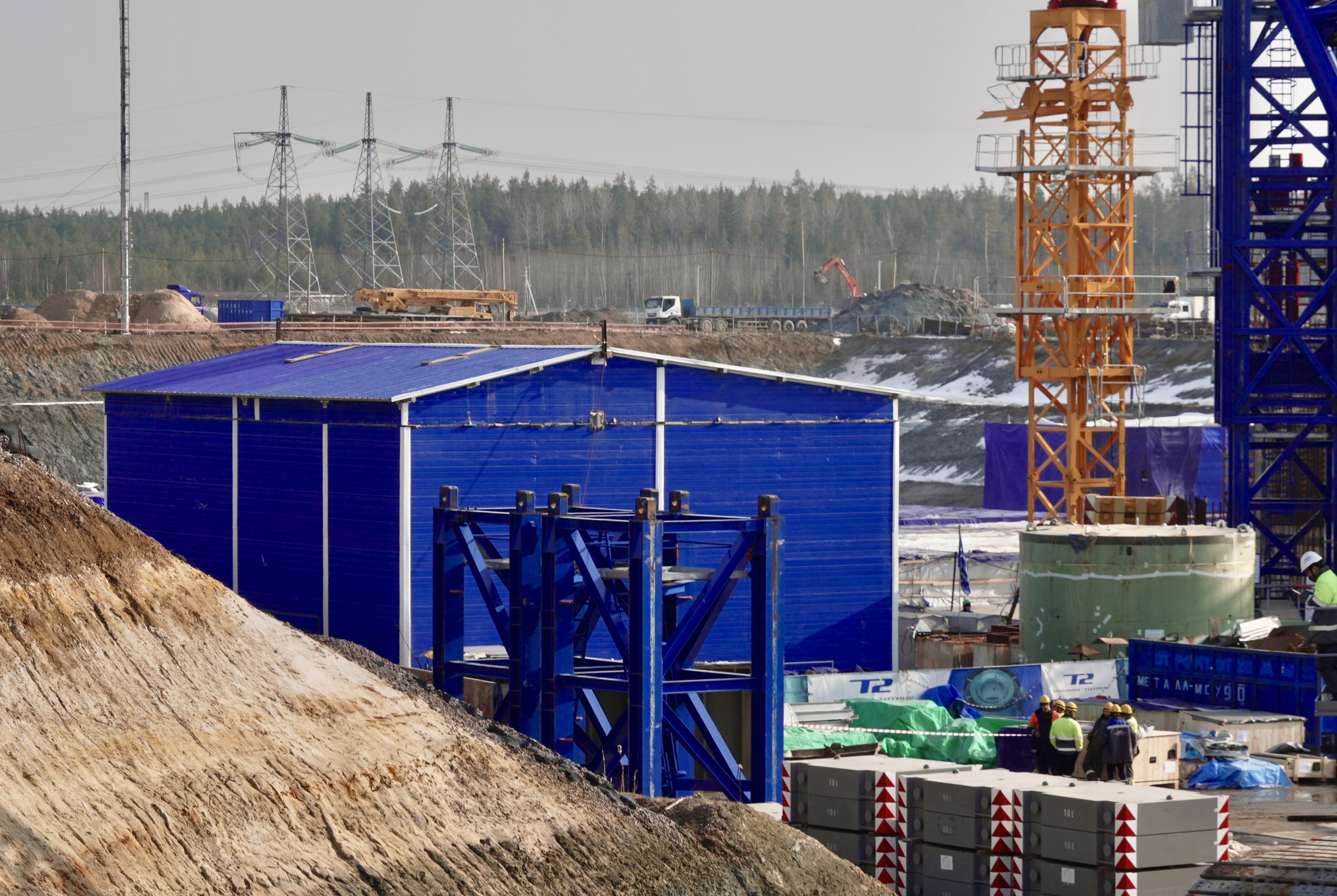

Для обеспечения оптимального температурно-влажностного режима они проводятся внутри специально обустроенного технологического укрытия. Работы проходят в несколько этапов: в течение двух недель бетон сушат с использованием тепловых пушек при температуре от 20-30°С, а затем прогревают его с помощью установленных в теле бетона устройств до температуры 220-250°С.
Подъем температуры, изотермический прогрев и снижение температуры на каждом из блоков занимает почти 30 суток. В результате из бетона удаляется вся физически связанная с ним вода, а сам бетон набирает требуемую прочность. Качественное выполнение всех монтажных, геодезических и сварочных работ и постоянный операционный контроль со стороны заказчика, подрядчика и шеф-инженеров предприятия-изготовителя оборудования позволят создать радиационно-тепловой экран, который надежно защитит оборудование шахты реактора от нейтронного потока его активной зоны и высоких температур.
Евгений Милушкин, заместитель директора Ленинградской АЭС - начальник Управления капитального строительства Ленинградской АЭС-2:
«Мы приступили к сборке сухой защиты для третьего строящегося энергоблока с опережением графика и ведем работы хорошими темпами. После готовности необходимых строительных конструкций шахты реактора 130-тонная сухая защита будет установлена на штатное место в здание реактора. Планируем выполнить эту операцию во II квартале текущего года. Это, в свою очередь, даст «зеленый свет» монтажу последнего элемента устройства локализации расплава - плите нижней. Все остальные части «ловушки расплава» были успешно смонтированы в конце прошлого года».
