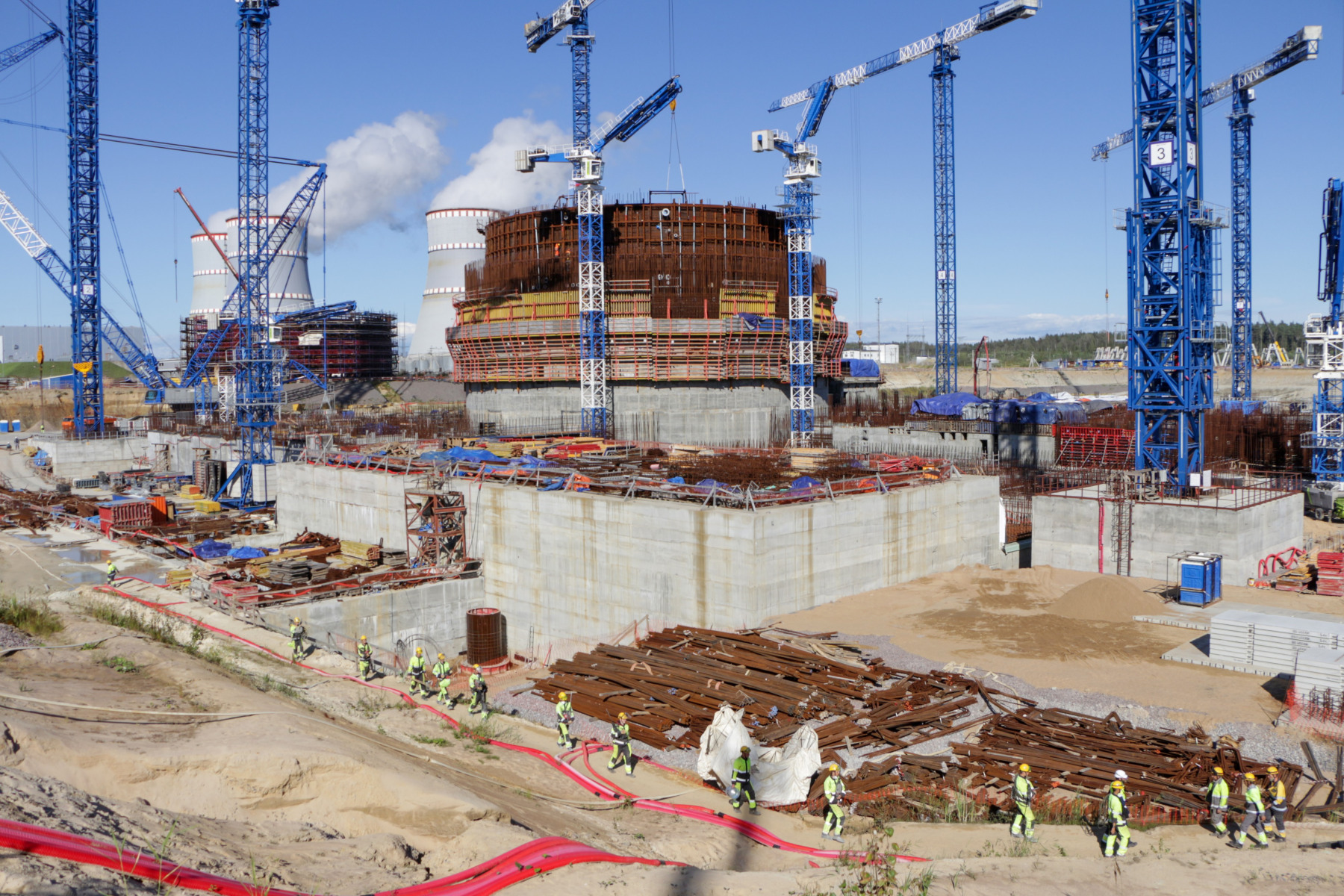

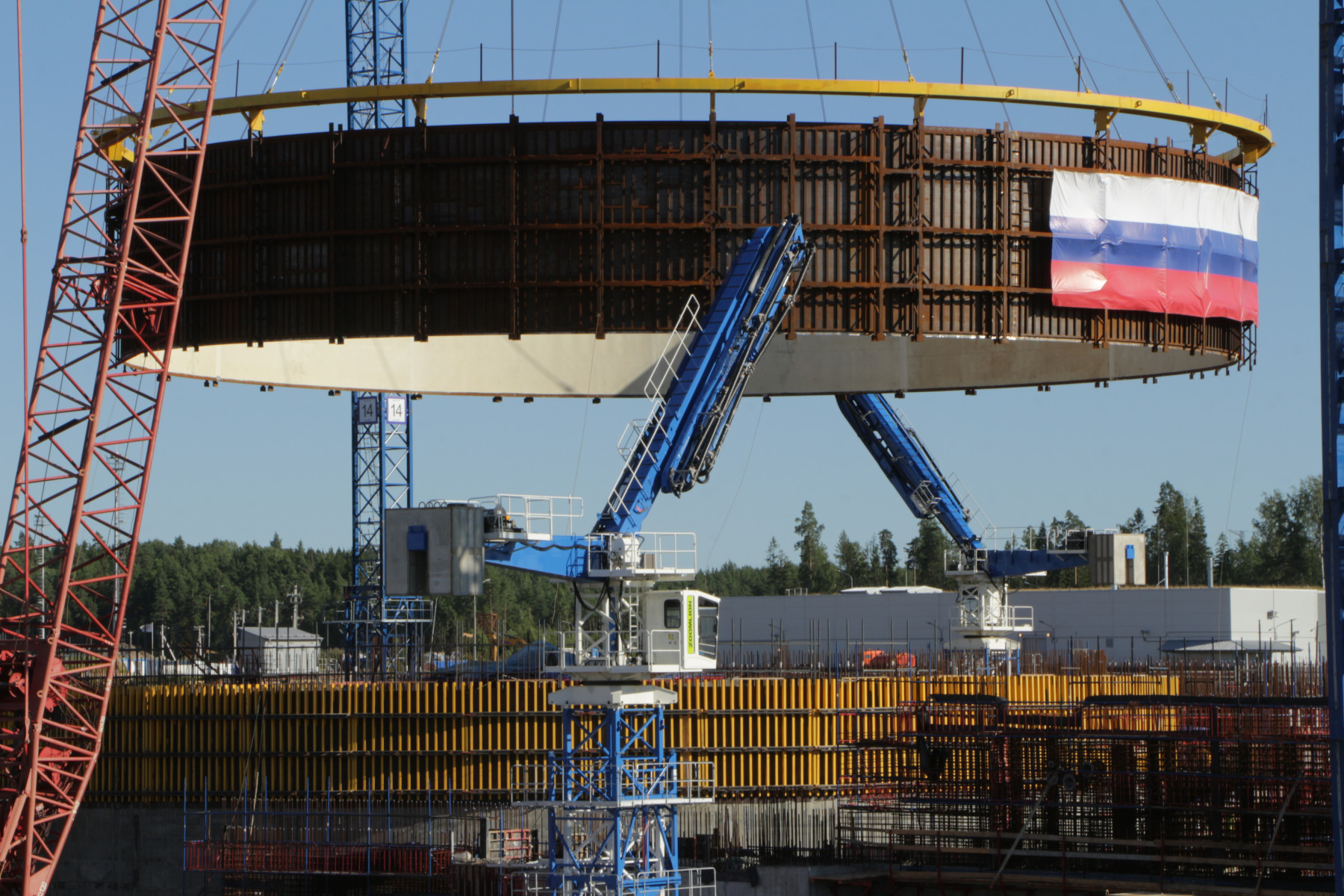

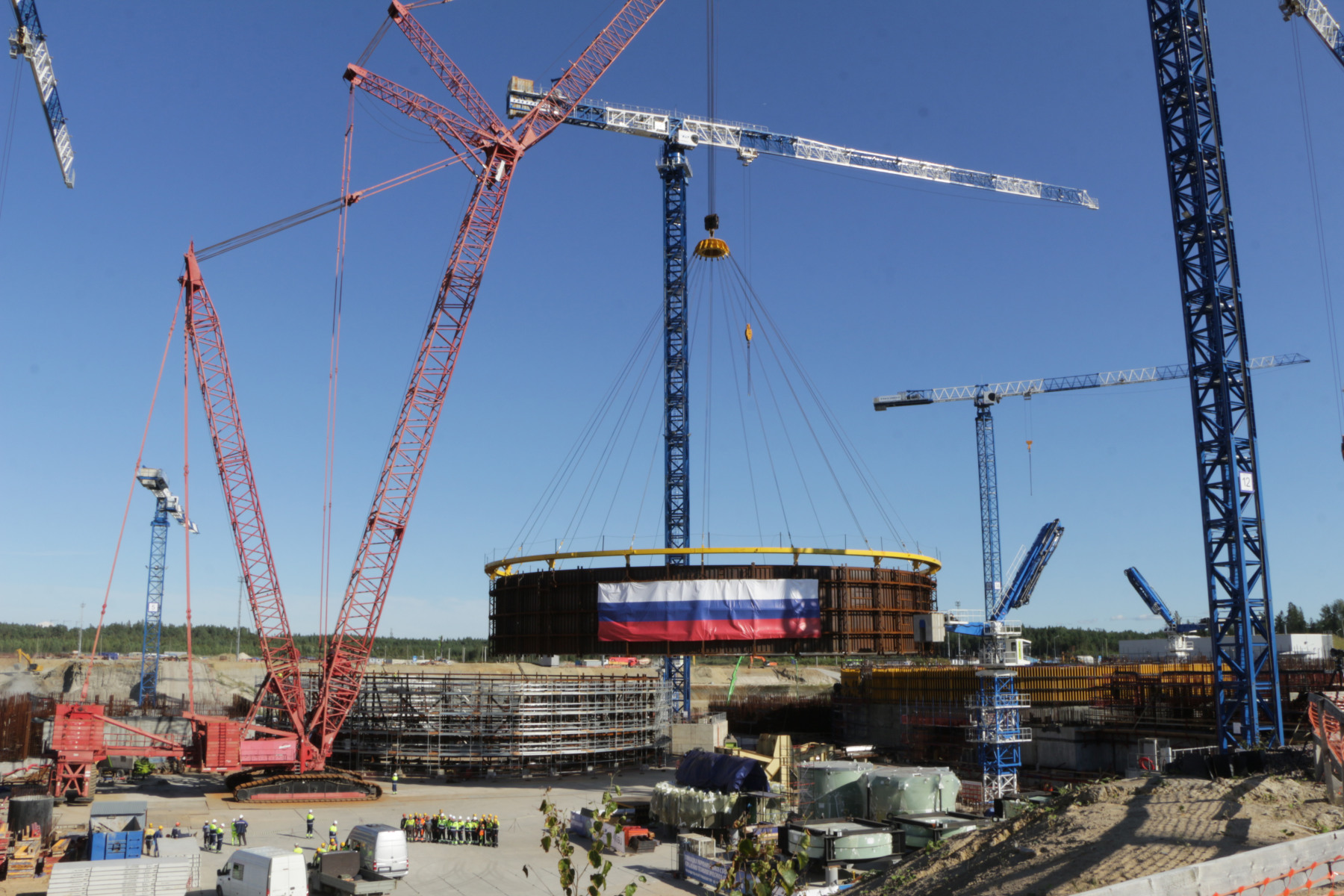

На энергоблоке №4 ВВЭР-1200 Ленинградской АЭС-2 стартовало возведение важной части пассивной системы безопасности – внутренней защитной оболочки (ВЗО) здания реактора. Специалисты установили на штатное место первый ярус ее вертикальной гермооблицовки – стальную конструкцию весом 97 тонн. Работы по перемещению и установке яруса провели с использование тяжелого гусеничного крана.
Весь комплекс сложных и ответственных работ выполнили работники холдинга «ТИТАН-2». Монтажная операция заняла около семи часов, а подготовка к ней – несколько месяцев. Она включала в себя изготовление элементов, нанесение на них защитного покрытия, их сборку и сварку на стапеле рядом с возводимым объектом, также проверку качества полученной конструкции. После установки на штатное место планово-высотное положение гермооблицовки также проверили.
«Геодезическая съемка подтвердила высокую точность и качество выполненных монтажных работ. Это не только гарантия целостности самой защитной оболочки и сохранности критически важного оборудования, расположенного внутри неё, но и одна из важных составляющих безопасности объекта в целом», – подчеркнул заместитель директора по капитальному строительству – начальник управления капитального строительства ЛАЭС-2 Евгений Милушкин.
В течение ближайшей недели специалисты приварят установленный вертикальный ярус к закладным деталям, расположенным в перекрытии кольцевого коридора здания реактора. Затем они выполнят приварку яруса к горизонтальной гермооблицовке фундамента, замкнув таким образом контур снизу.
«Гермооблицовка – это только первый этап в создании внутренней защитной оболочки. Мы приступили к изготовлению марок ВЗО для второго яруса, который также планируем смонтировать в текущем году. Затем, шаг за шагом стальная конструкция будет подниматься выше и дорастет до верхней отметки купола. В результате мы замкнем контур еще и сверху, создав герметичный объем. Дополнительно со своей внешней стороны гермооблицовка обрастет мощными стенами из арматуры и специального бетона, которые будут усилены стальными канатами. Такая оболочка будет надежно выполнять свою локализующую функцию при любых условиях развития событий в здании реактора», – рассказал Константин Худяков, директор программы по объектам Ленинградской АЭС АО «КОНЦЕРН ТИТАН-2».
Весь комплекс работ по созданию внутренней защитной оболочки здания реактора энергоблока №4 Ленинградской АЭС-2 будет завершён в 2029 году. В 2030 году будет готова в наружная защитная оболочка. Она убережет реакторную установку от внешних воздействий – природных и техногенных.
Энергоблоки №3 и №4 Ленинградской АЭС-2 с реакторами ВВЭР-1200 планируют ввести в эксплуатацию в 2030 и 2032 годах соответственно. Как ранее отмечал Алексей Лихачёв, генеральный директор госкорпорации «Росатом», они заменят на своем посту блоки-ветераны РБМК-1000 и обеспечат чистой энергией Северо-Запад России - регион традиционно энерготребовательный, с активно развивающейся промышленностью и портовой инфраструктурой. Электроэнергия новых ленинградских энергоблоков станет залогом успешной реализации крупных региональных инвестиционных и социальных проектов.
Всего в соответствии с Дорожной картой перспективных проектов сооружения АЭС до 2035 года «Росатом» построит в России 12 новых блоков АЭС средней и большой мощности и 9 малых наземных и плавучих атомных станций, а также ряд энергоблоков за рубежом.
