Новости 22 ноября 2013

Физический пуск БН-800 на Белоярской АЭС начнется в декабре 2013 года

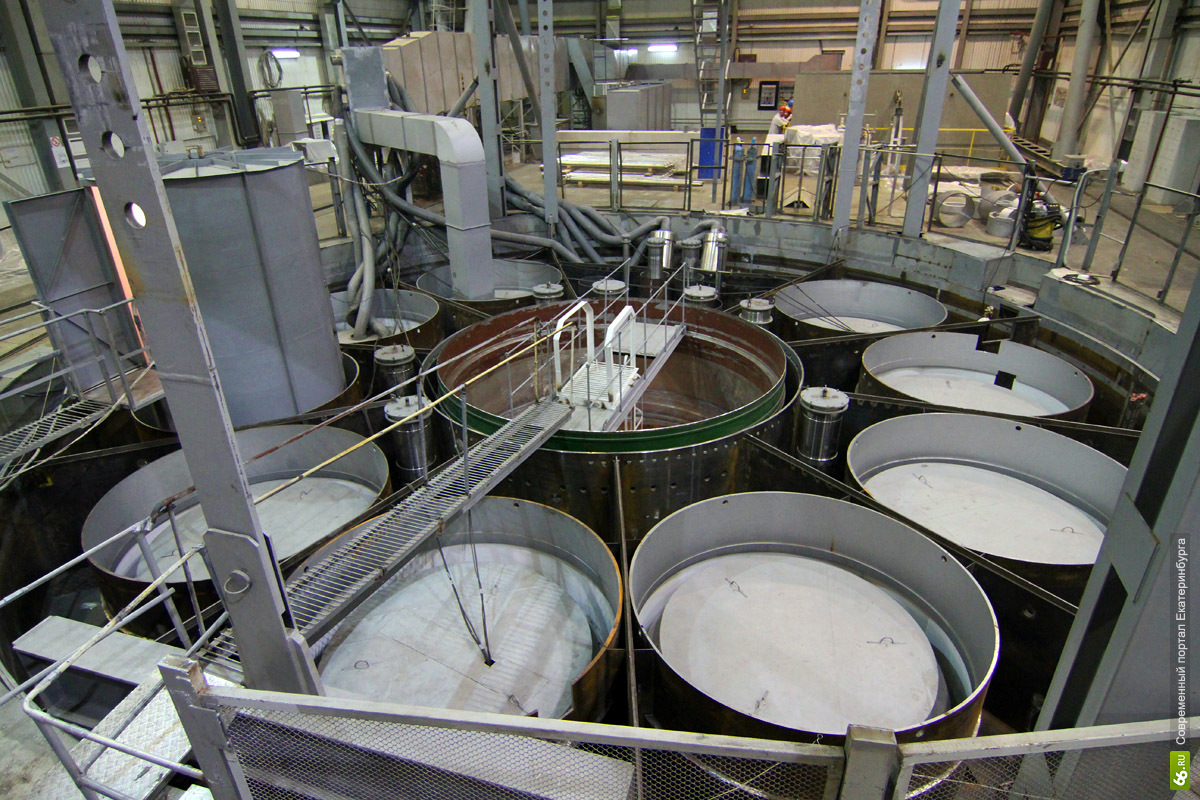

Строительство энергоблока № 4 Белоярской АЭС находится в завершающей фазе. На площадке строящегося энергоблока № 4 Белоярской АЭС в настоящее время работают 5248 строителей, монтажников и наладчиков.

В здании реактора БН-800 завершена сборка 30 исполнительных механизмов системы управления и защиты реактора.

Также смонтированы облицовка перегрузочного бокса, комплекс загрузки барабана свежих сборок и механизм передачи сборок перегрузочного бокса, произведена «зашивка» 1580 точек координат системы наведения поворотных пробок реактора – все эти устройства задействованы в процессе загрузки и выгрузки тепловыделяющих сборок с топливом в реакторной установке. Производится укладка шпальной решётки железнодорожных путей №4 и №5 к главному корпусу энергоблока.

Первый этап физического пуска (начало загрузки топлива) реактора БН-800 ожидается в декабре 2013 года. Энергетический пуск энергоблока (начало выработки электроэнергии) запланирован на 2014 год.
