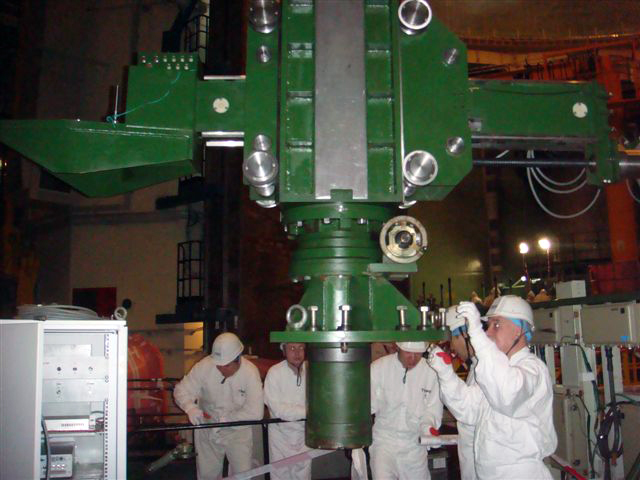

С 29 февраля по 15 марта 2012 года на первом блоке Тяньваньской АЭС (ТАЭС) в городе Ляньюньган (Китай), специалистами ОАО «НИКИМТ-Атомстрой» на этапе планово-предупредительного ремонта (ППР) Т105 была проведена работа по вырезке и извлечению облученных образцов-свидетелей из корпуса реактора. Данная работа проводилась по договору с ЗАО «Атомстройэкспорт».
Впервые специалисты НИКИМТ-Атомстроя выполняли подобную работу на действующей реакторной установке за рубежом. В соответствии с договором была установлена плановая продолжительность работ на корпусе реактора в 72 часа. Благодаря высокой квалификации специалистов ОАО «НИКИМТ-Атомстрой» весь объём работ на корпусе реактора был фактически выполнен за 52 часа, что сократило в дальнейшем время проведения планово-предупредительного ремонта Т105 на ТАЭС.
По окончании досрочных работ руководство Тяньваньской АЭС пригласило специалистов НИКИМТ-Атомстроя провести вырезку образцов-свидетелей на втором блоке. Предварительные сроки работ намечены на май 2012 года.
