Глава "Спецстроя России" - нового генподрядчика строительства Ленинградской АЭС-2 Григорий Нагинский 30 марта пригласил журналистов на стройплощадку в городке Сосновый Бор в Ленинградской области.
Григорий Нагинский заявил в ходе коллегии "Спецстроя России", проходившей в Сосновом Бору, что строительство ЛАЭС-2 отстает от графика примерно на 9 месяцев.
"Это сложилось при прежнем генподрядчике, - отметил он. - Но мы сокращаем это отставание - еще недавно оно составляло 1,5 года! "
Постепенно, как утверждают представители нынешнего генподрядчика, строительство войдет в запланированные сроки - и к концу 2014 года первая очередь ЛАЭС-2 будет закончена. Правда, как уточнил руководитель структуры "Спецстроя" по Северо-Западу Олег Пивоваров, стоимость стройки возрастет.
"ЛАЭС-2 должна быть сопоставима по стоимости с Балтийской АЭС в Калинградской области. - сказал Пивоваров. - А пока она на 30% дешевле".
По его словам, объем финансирования на 2012 год составит 25 млрд рублей, 11,5 млрд из которых будет потрачено на монтажные работы, остальное - на закупку оборудования.
"Сейчас сметные нормативы не отражают потребностей строительства, - пояснил со своей стороны необходимость увеличения финансирования начальник строительства Константин Меликов. - Если на кубометр бетона требуется при обычных условиях 100 кг арматуры, то здесь требуется 300 кг арматуры. И если материалы нам компенсируют, то трудозатраты - нет".
Он уточнил, сметная стоимость строительства станции надо увеличивать на 10-15%.

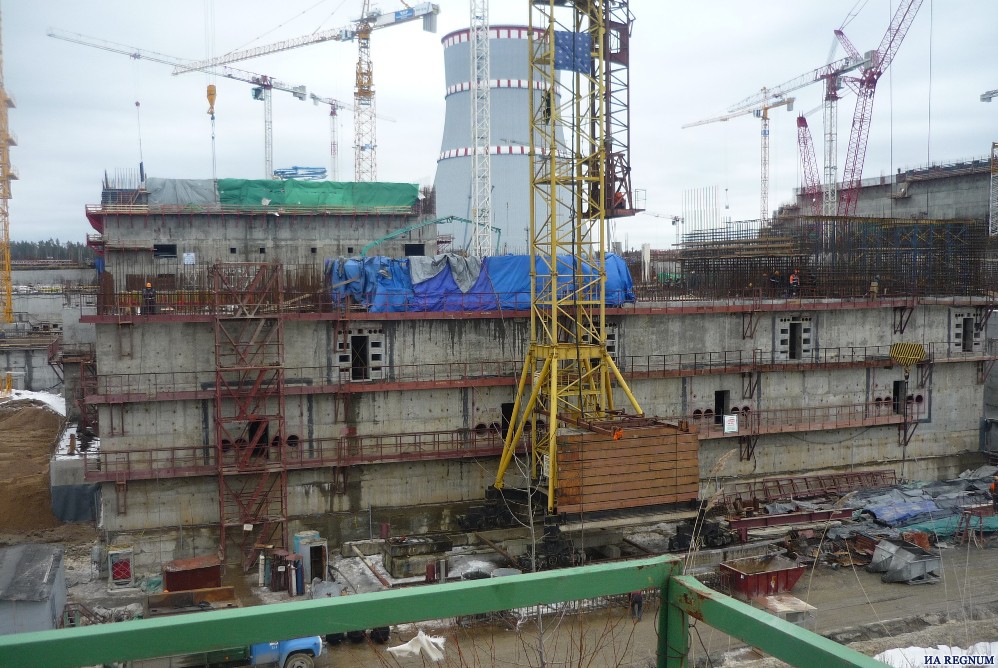

В настоящее время на "объекте", как его называют между собой строительные руководители, работают более 1,5 тыс. человек, а к концу 2012 года года, по словам Меликова, уже будет около 4,5 тысяч. Журналистам продемонстрировали бытовой городок, в котором живут строители - ни на условия жизни, ни на качество питания его обитатели не жаловались.
"Под реактором стоит ловушка расплава. Это металлический чан определенной толщины определённой емкости, заполненный специальным синтетическим материалом. В случае чего, все будет попадать в чан, обтягиваться материалом, то есть не будет никаких испарений в воздух, - рассказал о системе безопасности начальник строительства. - Круглое строение уходит в землю на глубину 22 метра. Там будет реактор первого энергоблока. Серое сооружение по соседству - турбинная. В этом году здания должны быть полностью подготовлены к монтажу оборудования".
Общую стоимость проекта руководство "Спецстроя" не называет, каждый раз напоминая, что она будет корректироваться в ближайшее время. До сих пор утверждалось, что ЛАЭС-2 должна строится в три очереди, стоимость каждой из которых оценивалась в 200 млрд рублей.
