Сварка главного циркуляционного трубопровода (ГЦТ) энергоблока № 1 Ленинградской АЭС-2 идет с опережением графика. Об этом сообщил на оперативном штабе директор Ленинградской АЭС-2 Юрий Галанчук.
«В соответствии с графиком строительства, на выполнение работ по ручной сварке стыков ГЦТ отведено 140 суток. Благодаря четкой организации технологического процесса, высокой квалификации специалистов
ЗАО «КОНЦЕРН ТИТАН-2» и проведению сварки одновременно на нескольких швах, мы смогли ускорить сроки выполнения работ и на сегодняшний день ушли от графика влево более чем на 20 суток. Заварка перлитной части всех 28 стыков выполнена за 100 суток. Сейчас в завершающей части находится выполнение защитной наплавки. Мы рассчитываем, что сварка ГЦТ будет завершена до конца января, что позволит начать работы по монтажу систем для пролива на разуплотненный реактор»,
- сказал Юрий Фёдорович.
Свою оценку ходу выполнения тепломонтажных работ на энергоблоке №1 дал председатель штаба, первый заместитель директора филиала ОАО «Концерн Росэнергоатом» «Управление сооружением объектов» Виктор Сучков:
«Работы по сварке главного циркуляционного трубопровода были обстоятельно продуманы, четко организованы и ведутся хорошими темпами. Детальное планирование производства работ позволит выполнить одну из важнейших операций сооружения энергоблока раньше срока и с высоким качеством».

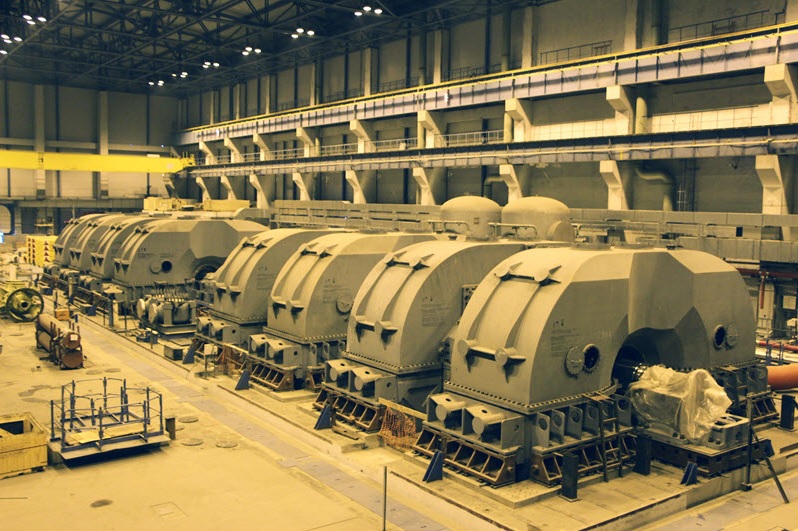

На заседании штаба рассмотрены итоги реализации проекта строительства замещающих мощностей в 2014 году. Участники штаба отметили высокую степень завершения строительных работ на первом энергоблоке и уделили особое внимание вопросам поставки оборудования и сдаче помещений под его монтаж. Также на заседании определены ключевые задачи на текущий год, среди них: пролив технологических систем на открытый реактор, завершение монтажа турбогенераторной установки, установка дизельгенераторного оборудования, гидроиспытания и циркпромывка первого контура реакторной установки и другие. Выполнение этих задач позволит вплотную приблизиться к физическому пуску «первенца» Ленинградской АЭС-2.
Подводя итоги оперативного штаба, Виктор Сучков сказал:
«Работы на первом энергоблоке перешли в самую интенсивную, завершающую стадию. Необходимо максимально мобилизовать специалистов подрядных организаций и усилить контроль со стороны заказчика за ходом выполняемых работ, чтобы, не снижая темпов и объемов строительства, придти к финишу с хорошим результатом».
Следующее ближайшее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 пройдет в феврале.
