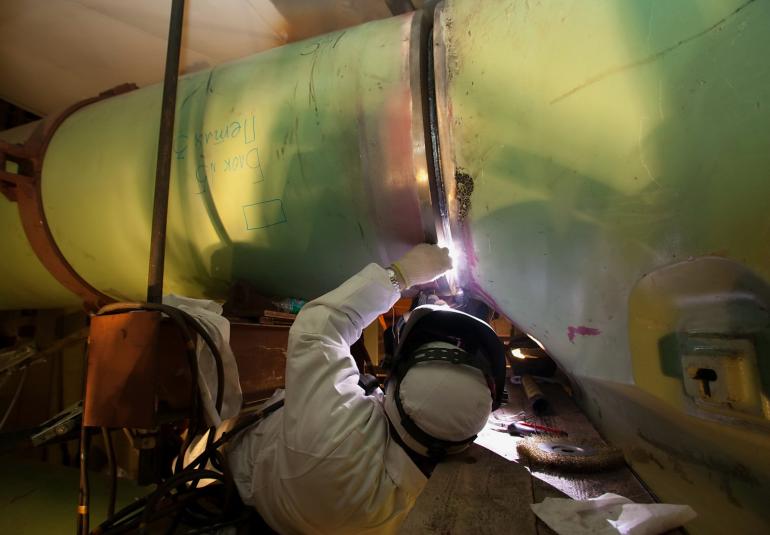

На энергоблоке №2 Нововоронежской АЭС-2 (блок №7 НВАЭС) 6 июля началась сварка главного циркуляционного трубопровода (ГЦТ), сообщили в Группе компаний ASE.
ГЦТ соединяет основное оборудование первого контура (реактор, парогенераторы и главные циркуляционные насосы) и предназначен для циркуляции теплоносителя.
При сварке ГЦТ на втором блоке НВАЭС-2 будет использован опыт аналогичных работ на блоках №№3,4 Ростовской АЭС, на которых сварка была произведена за 143 и 96 суток соответственно.
«График выполнения работ по сварке перлитной части ГЦТ второго энергоблока НВАЭС-2 без наплавки рассчитан на 93 суток»,
– говорится в сообщении. Ввод в эксплуатацию этого блока планируется на октябрь 2018 года.
