23 июля 2012

Физпуск энергоблока №3 Ростовской АЭС запланирован на конец 2014 года

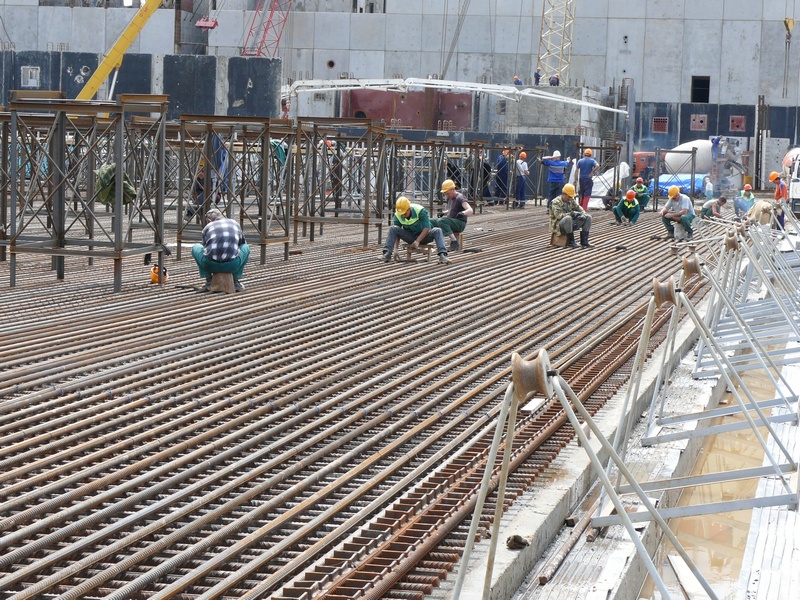

На стройплощадке 4 блока Ростовской АЭС

Начало этапа «Физический пуск» энергоблока №3 Ростовской АЭС намечено на конец 2014 года, энергопуск – на 2015 год, сообщил заместитель директора – директор Волгодонского филиала ОАО «НИАЭП» Александр Хазин, выступая на совещании руководителей российских и зарубежных строительно-монтажных организаций, которое прошло 19 июля в Москве.

«Директивные сроки строительства энергоблока №4: физпуск - конец 2016 года, энергопуск - 2017 год»,

- сказал А. Хазин.

Говоря о состоянии работ на стройплощадке Ростовской АЭС, А. Хазин отметил, что подрядчики «недавно приступили к прокладке кабеля и начинают тепломонтаж оборудования». Основными работами на период 2012-2014 гг. будут работы на главных корпусах, в частности достройка машинных залов и реакторных отделений, добавил директор Волгодонского филиала НИАЭП.
