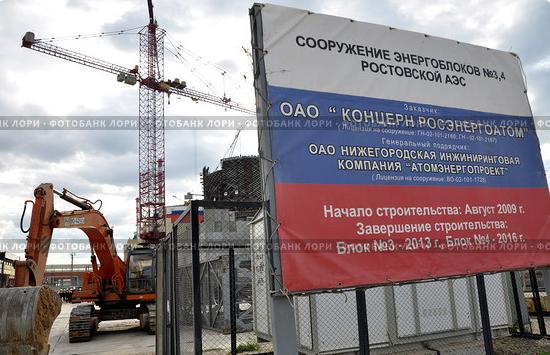

1 ноября 2012 года на площадке Ростовской атомной станции прошел очередной оперативный штаб по строительству энергоблоков №№ 3,4.
В работе штаба приняли участие заместитель генерального директора ОАО «Концерн Росэнергоатом» – директор филиала «Управление сооружением объектов» Александр Паламарчук, руководители Ростовской АЭС и руководство ОАО «НИАЭП» - генерального подрядчика сооружения во главе с директором Валерием Лимаренко.
Буквально накануне проведения штаба на стройплощадке произошло два важных контрольных события – подача напряжения на собственные нужды и установка на штатное место второго яруса купола гермоболочки реакторного отделения блока №3 Ростовской АЭС. Не менее важное событие - прибытие на стройплощадку четвертого парогенератора для энергоблока №3 – ожидается в ближайшие дни. А после окончания наладки и испытаний полярного крана начнется установка на штатное место основного тяжеловесного оборудования реакторного отделения энергоблока №3 – об этом доложил на штабе директор Волгодонского филиала ОАО «НИАЭП» Александр Хазин.
Также были заслушаны доклады руководителей основных подрядных организаций. Особое внимание было уделено ходу тепломонтажных и электромонтажных работ.
«Установка купола и подача напряжения на собственные нужды – это показатель определенной готовности энергоблока к началу масштабных пуско-наладочных работ»,
- подвел итоги работы штаба Валерий Лимаренко, директор ОАО "НИАЭП" – управляющей организации ЗАО АСЭ.
