Компания EDF, отвечающая за строительство блока "Фламанвилль-3", в очередной раз пересмотрела смету проекта и увеличила её более чем на 2 миллиарда евро. Теперь стоимость блока оценивается как 8,5 миллиардов евро.
Компания объяснила рост цены необходимостью проведения дополнительных работ по проектированию и внесением изменений в свете уроков Фукусимы.
Дата пуска блока осталась неизменной - 2016 год.
Вскоре после сообщения о пересмотре сметы, появилась новость о выходе компании "Enel" из консорциума, созданного для строительства блока, где она имела 12,5% акций.
В компании EDF подтвердили, что "Enel" получит порядка 700 миллионов евро в счёт тех платежей, что итальянцы ранее сделали для финансирования "Фламанвилля-3".
Блок "Фламанвилль-3" должен стать референтным для технологии EPR. За сооружение блока отвечает компания EDF. Группа AREVA выступает только в качестве поставщика реакторного оборудования.

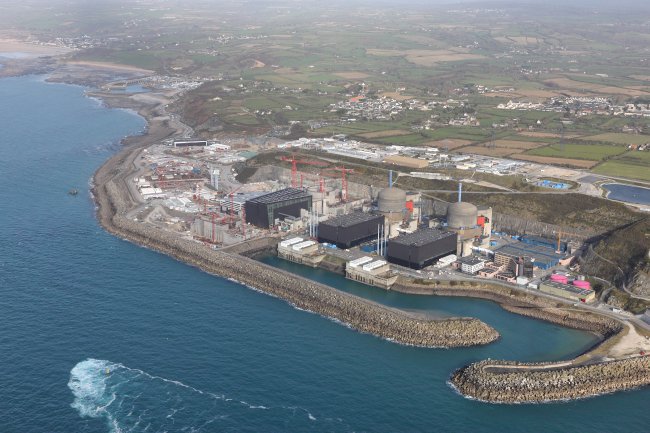

Срок пуска "Фламанвилля-3" - 2016 год. Стоимость блока оценивается как 8,5 миллиардов евро. В настоящее время на блоке завершено 80% строительных работ.
