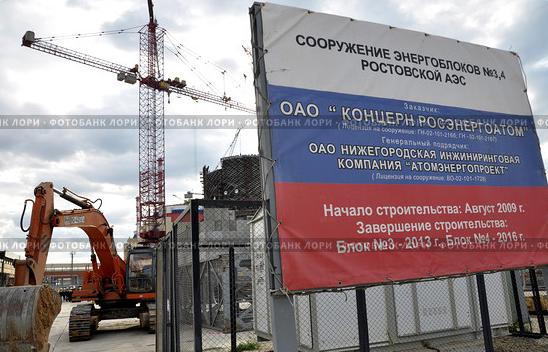

На строящемся энергоблоке №3 Ростовской АЭС начались индивидуальные испытания смонтированного оборудования (ИОО) - этап А-1, включающий в себя прокрутку арматуры и электродвигателей систем на объектах пускового комплекса энергоблока №3.
В настоящее время ведутся работы по прокрутке двигателей резервных дизель-электрических станций (РДЭС). РДЭС обеспечивает резервное электропитание оборудования систем безопасности и общестанционных систем энергоблока в случае его обесточивания при нештатных ситуациях.
Все пусконаладочные работы в рамках этапа ИОО запланированы до середины июня 2014 года. Вместе с этим ведутся работы по приёму масла на ячейки РДЭС и подготовительные работы в рамках графика пролива систем на открытый реактор. Пролив систем намечен на апрель.
Пуск энергоблока №3 Ростовской АЭС запланирован на 2014 год.
