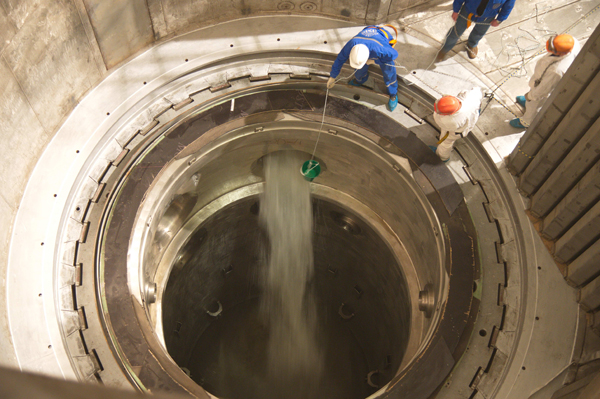

15 марта 2014 года на строящемся энергоблоке №3 начался один один из ключевых этапов в сооружении АЭС - пролив систем на открытый реактор.
В ходе данной операции химически обессоленная вода поступает в корпус реактора, и таким образом проверяется качество всех стыков трубопроводов, испытываются системы подпитки продувки, аварийного и планового расхолаживания и др. Начались испытания с компенсатора давления.
«Следующий этап пролива будет проходить на трубопроводах четырёх гидроёмкостей систем аварийного охлаждения активной зоны, затем - насосные агрегаты систем безопасности и так далее. Всё это приближает нас к пуску третьего энергоблока»,
- прокомментировал происходящее главный инженер Ростовской АЭС Алексей Жуков.
Для обеспечения «пролива» тепломонтажниками ЗАО «Сезам» было сделано более 20 000 стыков, электромонтажниками проложено три с половиной тысячи километров кабельной продукции. \
«Установка корпуса реактора, сварка главного циркуляционного трубопровода, а теперь и пролив первой системы, все сделано в установленные сроки. У нас нет сомнения, что и дальнейшая сборка реактора (после проливных операций) нами будет выполнена с надлежащим качеством и в срок»,
- высказал свое мнение главный инженер ВФ ЗАО «Сезам» Михаил Пинчук.
Регламентом на проведение «проливных» операций отведено 25 суток. По окончании этого этапа наладчики приступят к окончательной сборке реактора, для осуществления следующих предпусковых испытаний.
Пуск энергоблока №3 Ростовской АЭС намечен на 2014 год.
