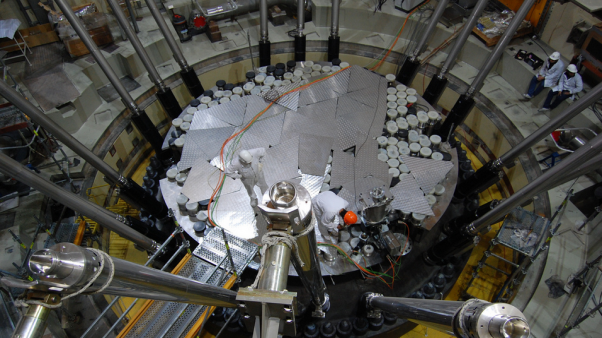

Блок №2 АЭС "Атуча" выдал в сеть первые киловатт-часы на мощности 5%, сообщает "World Nuclear News". Издание отмечает, что это событие произошло 27 июня.
В ближайшее время блок будет выведен на мощность 30%. Выход на номинал произойдёт в течение двух-трёх месяцев.
Строительство блока "Атуча-2" по тяжёловодному проекту компании KWU стартовало 14 июля 1981 года. Работы велись с задержками, а в период 1994-2006 годов были практически полностью парализованы из-за политических изменений в Аргентине.
Строительная часть и установка основного оборудования на блоке были завершены к сентябрю 2011 года. В конце того же года была изготовлена первая загрузка для "Атучи-2". Первый выход на МКУ произошёл 2 мая 2014 года.
Стоимость строительства блока №2 "Атуча" с момента возобновления работ в 2006 году составила 3 миллиарда долларов. Весной 2014 года второй блок решением парламента страны был переименован в честь экс-президента Аргентины Нестора Киршнера.
В Аргентине эксплуатируются два тяжёловодных энергетических реактора на двух площадках - Атуча и Эмбальсе. Завершается строительство второго блока в Атуче, идёт сооружение АСММ CAREM25.
