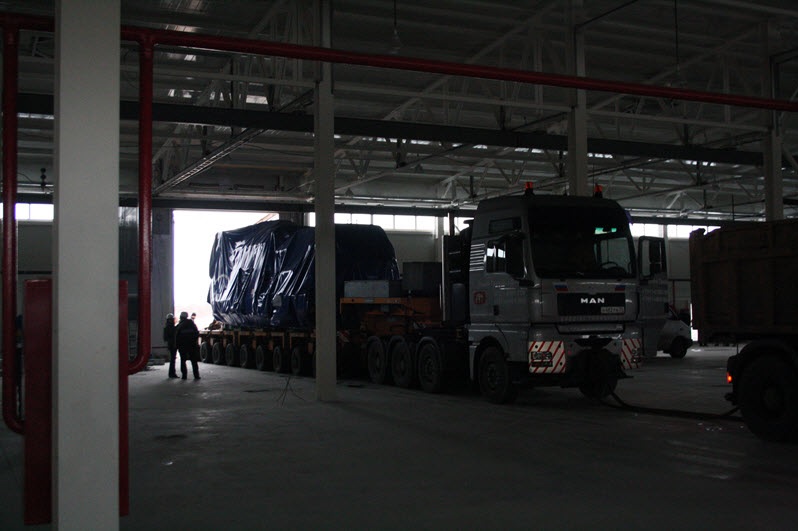

На строительную площадку строящейся Балтийской АЭС поступили пять дизель-генераторных установок, каждая из которых весит 89 тонн. Мощность одной такой установки составляет 6300 кВт.
Данное оборудование обеспечивает работу систем безопасности энергоблока в случае полного обесточивания и переводит энергоблок в безопасное состояние при любых внешних воздействиях.
По словам заместителя начальника УКС по подготовке производства – начальника производственно-технического отдела УКС филиала ОАО «Концерн Росэнергоатом» «Дирекция строящейся Балтийской АЭС» Владимира Лисевцев, сейчас прибывшее оборудование хранится в производственных складских помещениях.
«По условиям хранения для данного оборудования обеспечивается соответствующая защита и необходимый температурный режим»,
- отметил В.Лисивцев.
На сегодняшний день на строительной площадке Балтийской АЭС продолжаются работы по возведению временных зданий и сооружений, складского хозяйства для приемки оборудования и его хранения, а также по изготовлению оборудования для станции в соответствии с уже заключенными контрактами.
Как отметил директор филиала ОАО «Концерн Росэнергоатом» «Дирекция строящейся Балтийской АЭС» Виталий Трутнев, в общей сложности было законтрактовано до 70 процентов оборудования, необходимого для функционирования атомной станции. В частности, поступили котлы производства германской фирмы Bosch.
«На этапе изготовления в рамках заключенных ранее контрактов находится целый ряд узлов и важных компонентов оборудования от других крупных европейских компаний, в том числе из Франции. На сегодняшний день первая партия оборудования под первый энергоблок Балтийской АЭС уже поступила из французского Сен-Назера в порт Балтийск. Также начались поставки второй партии под второй энергоблок станции»,
- сказал Виталий Трутнев.
Специалисты Дирекции строящейся Балтийской АЭС осуществляют приемочный контроль оборудования, контролируют ход и качество его изготовления.
