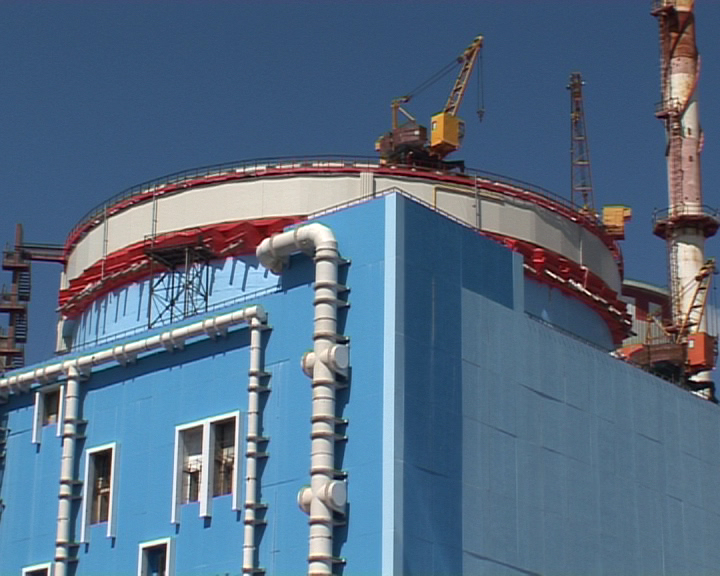

Названа дата загрузки в реактор энергоблока №4 КАЭС ядерного топлива – она намечена на 19–20 октября. Пусконаладочные работы на энергоблоке подходят к концу.
В конце ноября 2011 года генератор блока №4 Калининской АЭС будет включен в сеть. Государственный контракт на строительство заключили в середине 2007 года, а в ноябре был заложен первый кубометр бетона. Летом 2011 года на объекте уже были выполнены технологические операции – гидравлические испытания оборудования первого контура реакторной установки на плотность, прочность и циркулярные промывки. Проведена первая ревизия оборудования и горячая обкатка оборудования реакторной установки. Предусмотрены и дополнительные мероприятия.
Александр Локшин, первый заместитель генерального директора Госкорпорации "Росатом", отметил: "Прежде всего, это аварийный дизель-генератор, мотопомпы, то есть все то, что можно сделать быстро, мы сделаем в первую очередь на 4 блоке Калининской АЭС".
Выполнение графика сооружения блока и ход пусконаладочных работ контролировали представители Госкорпорации "Росатом" и ОАО "Концерн Росэнергоатом". По словам руководства компаний, отставания от графика есть, но совсем незначительные – измеряются днями. Эти и другие вопросы обсуждались на встречах с коллективами атомной станции.
Евгений Романов, генеральный директор ОАО "Концерн Росэнергоатом", сказал: "Ощущения самые позитивные – вдумчивые, умные, хорошие, грамотные люди, переживающие за станцию, переживающие за город, переживающие за страну. Вот это главное ощущение".
В промышленную эксплуатацию энергоблок №4 будет введен в 2012 году.
