1 марта 2012 года на строительной площадке Балтийской атомной станции состоялось очередное, пятое заседание оперативного штаба по сооружению 1-го и 2-го энергоблоков.
В нем приняли участие: директор филиала ОАО «Концерн Росэнергоатом» Евгений Власенко, директор ОАО «НИАЭП» Валерий Лимаренко, заместитель генерального директора по капитальному строительству ОАО «Концерн Росэнергоатом» Николай Павленко, первый заместитель директора ОАО «НИАЭП» – директор Балтийского филиала Вячеслав Махонин, генеральный директор ОАО «СУС» Александр Щериканов, генеральный директор ОАО «Балтийская АЭС» Сергей Бучельников, представители генерального проектировщика ОАО «СПбАЭП», Дирекции строящейся Балтийской АЭС и подрядных организаций.
Как отметил в своем докладе Вячеслав Махонин, генеральный подрядчик ведет свои работы в соответствии с договором на выполнение строительно-монтажных работ (СМР) по объекту, разрешением на строительство и лицензией на сооружение, выданное ОАО «НИАЭП».
"Работы ведутся с соблюдением директивного графика. План по СМР выполнен на 101%", – сказал он.

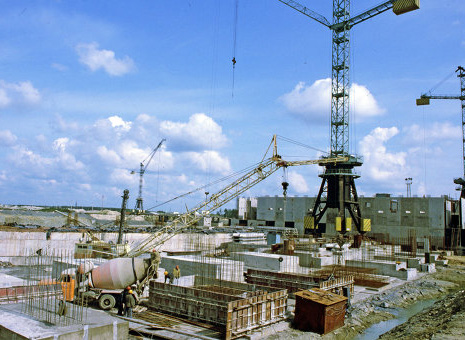

В ходе заседания оперативного штаба было отмечено, что в феврале строительство атомной станции вступило в интенсивную фазу: на стройплощадке были начаты работы по бетонированию фундаментных плит «ядерного острова», а в фундамент здания безопасности 1-го энергоблока уложено 1800 куб м бетона.
Гензастройщик пообещал в марте усилить работы по армированию нижней плиты здания реактора с выходом на бетонирование этой же плиты уже в середине апреля. Как отметили участники штаба, для выполнения графика сооружения энергоблока № 1 необходимо уделить особое внимание набору квалифицированного персонала.Директор «Дирекции строящейся Балтийской АЭС» Евгений Власенко обратил внимание генподрядчика и представителей подрядных организаций на необходимость скорейшего наращивания численности персонала на строительной площадке, а также на необходимость усиления контроля выполнения требований по безопасности, в том числе строительного контроля.
Ближайшее заседание оперативного штаба по темпам строительства Балтийской АЭС состоится в апреле.
