Новости
5

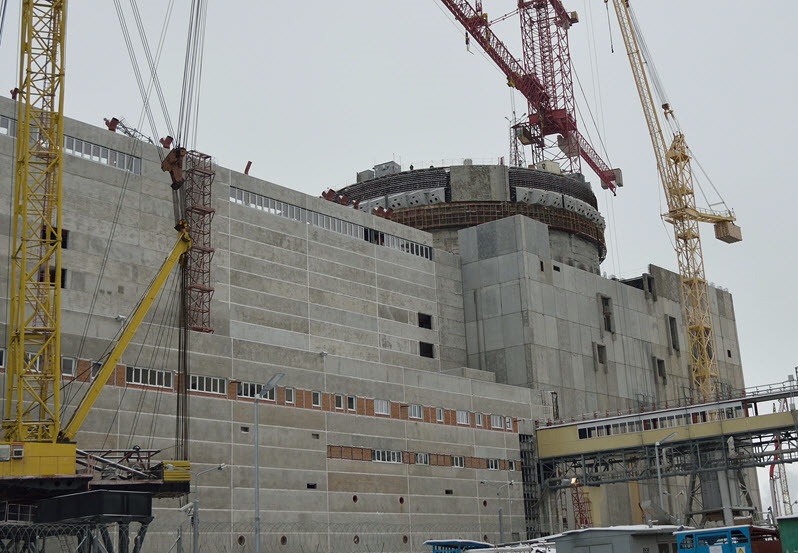

Строительно-монтажные работы на строящемся энергоблоке ведутся согласно графику.
В гермозоне строители ведут устройство стен с отметки +25,700 до низа перекрытия на отметке +36,900 и перекрытия на отметке +36,900, а также армирование купола и монтаж стен бассейна выдержки и перегрузки топлива.
В обстройке главного корпуса ведут устройство контурных стен с отметки +41,400 до отметки +45,600, а в вытяжном вентцентре устройство внутренних стен ведется с отметки+41,400 до отметки +45,000. Здесь же в вытяжном вентцентре ведётся монтаж перекрытия на отметке +45,600. На отметках 0,000 и -4,200 монтируют безнапорные трубопроводы спецканализации.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
