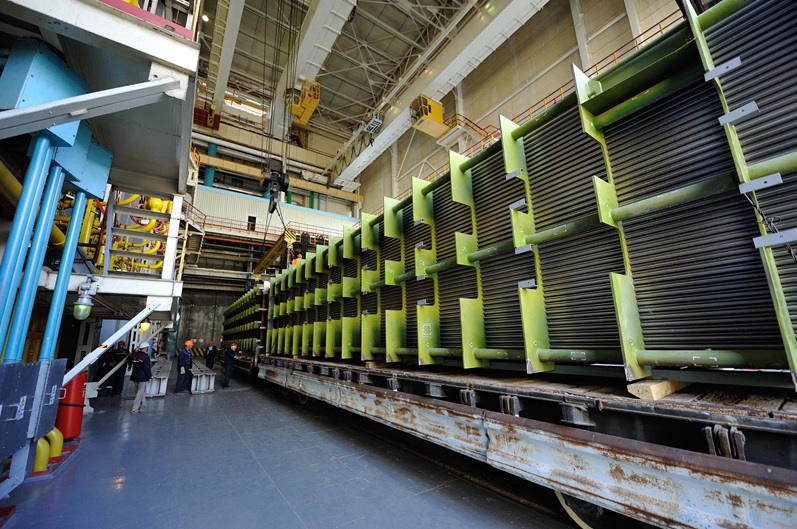

На энергоблоке №4 развёрнуты основные работы по монтажу трубопроводов.
План на 2015 год по реакторному отделению - 1150 тонн трубопроводов, по машзалу - 1800 тонн. Главные ответственные организации за монтаж в реакторном отделении - ЗАО «Сезам», в машзале - Волгодонское монтажное управление.
«Сейчас ведём работы на трубопроводах технической воды группы «А», аварийных систем реакторного отделения и трубопроводе спецканализации на всех отметках реакторного отделения. Всего в планах у Волгодонского филиала ЗАО «Сезам» до конца года смонтировать половину от общего тоннажа трубопроводов реакторного отделения», - рассказал директор Волгодонского филиала ЗАО «Сезам» Олег Шуляр.
Так же в реакторном отделении продолжается укрупнительная сборка блоков трубопроводов аварийного расхолаживания первого контура и трубопроводов организованных протечек и слива первого контура. Кроме этого монтажные работы ведутся в бассейне перегрузки топлива.
В машзале помимо монтажа трубопроводов работы ведутся на площадке обслуживания турбогенератора. В частности монтаж металлоконструкций площадки обслуживания турбогенератора идёт на отметке 0,000; отметке +2,606; +5,100; +7,000; отметке +11,700.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
