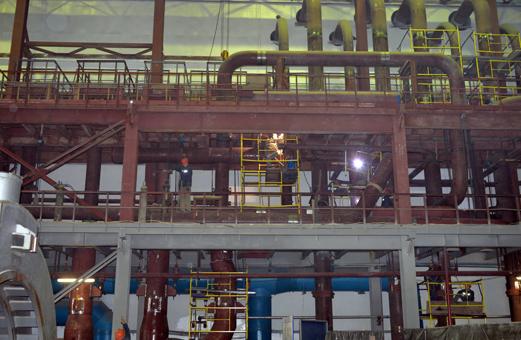

В турбинном отделении строящегося энергоблока №4 Ростовской АЭС смонтировано более 80% трубопроводов, общим весом около двух с половиной тысяч тонн. Об этом сообщил главный инженер подрядной организации - Волгодонского монтажного управления - Виктор Сиволапов.
По его словам, смонтировано всё теплообменное оборудование, включая турбопитательные насосы, предназначенные для подачи питательной воды второго контура в парогенераторы.
Также в машзале продолжаются работы по монтажу площадки обслуживания турбогенератора и ведутся работы по монтажу турбины. На май 2017 года запланирована важная операция - постановка турбины на валоповорот.
В реакторном отделении близки к завершению тепло-монтажные работы по сварке технологических трубопроводов системы аварийного охлаждения активной зоны реактора (САОЗ).
4 гидроемкости САОЗ соединены с реактором технологическими трубопроводами и является элементом системы безопасности энергоблока.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
