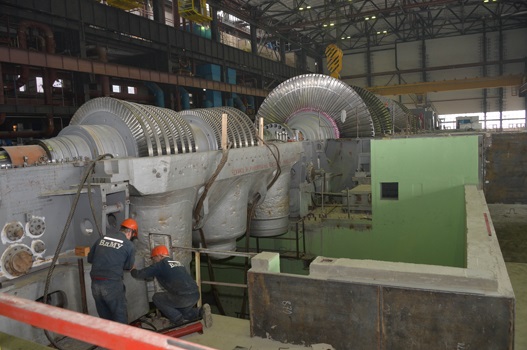

В турбинном отделении строящегося энергоблока №4 смонтировано 70% трубопроводов, общим весом более полутора тысяч тонн. Об этом сообщил директор подрядной организации - Волгодонского монтажного управления (ВдМУ) - Александр Горемыкин. По его словам, уже смонтировано всё теплообменное оборудование, включая турбопитательные насосы, предназначенные для подачи питательной воды второго контура в парогенераторы. В машзале продолжается монтаж турбины. В мае специалисты ВдМУ приступят к монтажу маслопроводов.
В реакторном отделении основной фронт работ развёрнут на площадках сварки главного циркуляционного трубопровода (ГЦН). Как отметил директор подрядной организации, которая ведёт работы на данном объекте (филиал ЗАО «Сезам»), Олег Шуляр, в данный момент осуществляются работы по сварке 4-х стыков на трубопроводе ГЦН соединяющем реактор и парогенераторы.
Ранее были сварены 8 из 28 стыков ГЦН. В операции задействованы 4 бригады, состоящие из 36 сварщиков высшего, шестого, разряда.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
