Производство первого реактора силовой установки «РИТМ-200» для головного ледокола «Арктика» в ПАО «ЗиО-Подольск» (входит в машиностроительный дивизион Росатома – Атомэнергомаш) вышло на этап изготовления интегрированного корпуса.

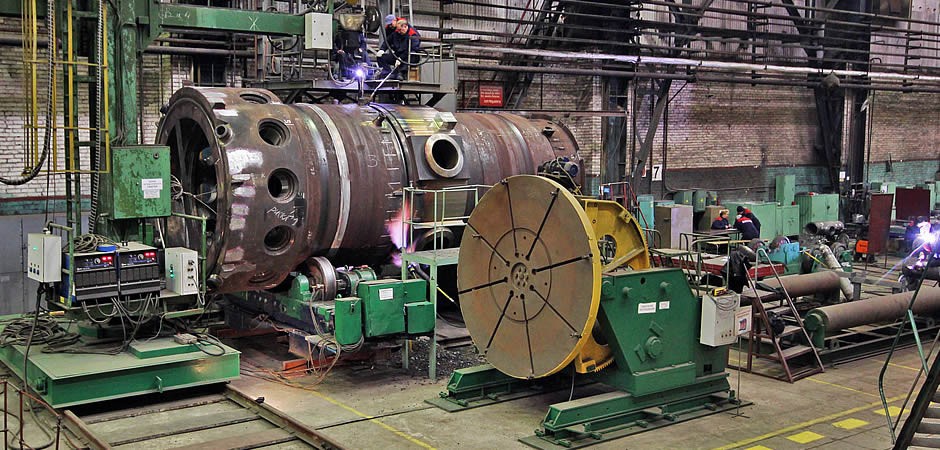

В настоящее время начался процесс приварки гидрокамер к корпусу реактора, который помещен в специальный стапель в вертикальном положении. Этому этапу предшествовала операция по сборке гидрокамер.
«Необходимо было выставить корпус в стапеле с космической точностью, чтобы срез фланца относительно линии горизонта максимально приблизился к нулю. Мы добились величины – 0,14 мм. Это явилось базой для установки гидрокамер. Пристыковали их в допуске – 0,1 мм, что дало нам возможность начать операцию по приварке гидрокамер к корпусу реактора»,
– подчеркнул начальник производства реакторного оборудования ПАО «ЗиО-Подольск» Алексей Стрюков.
Сложность данного этапа производства заключается в том, что сварка изделий большого диаметра проводится в неповоротном положении. Такой метод применяется в особых случаях, когда изделие невозможно кантовать, а доступ к шву затруднен. Для получения допуска к выполнению швов интегрированного корпуса силовой установки «РИТМ-200» заводские сварщики прошли серьезную подготовку: тренировались на контрольных образцах более полугода. В результате к сварке допущены 16 человек.
Процесс сварки гидрокамер к корпусу реактора будет длиться более двадцати дней. Следующим важным этапом производства РУ «РИТМ-200» специалисты называют установку и приварку кассет парогенератора в корпус реактора.
ЗиО-Подольск изготавливает оборудование силовой установки «РИТМ-200» для головного и двух серийных атомоходов нового поколения проекта 22220.
РУ «РИТМ-200» разработана с парогенерирующим блоком интегрального типа, что позволило минимизировать её массу и габариты. По сравнению с транспортной установкой типа КЛТ РУ «РИТМ-200» имеет значительно улучшенные массогабаритные характеристики, а также повышенные показатели надежности и безопасности. Время работы одной загрузки топлива составляет 7 лет. Общий срок службы энергетической установки – 40 лет.
Предприятиями АО «Атомэнергомаш» обеспечена полная производственная цепочка создания силовой установки «РИТМ-200» – от проектирования и производства заготовок до изготовления и монтажа оборудования. Проектировщиком и комплектным поставщиком выступает входящее в холдинг АО «ОКБМ Африкантов».
