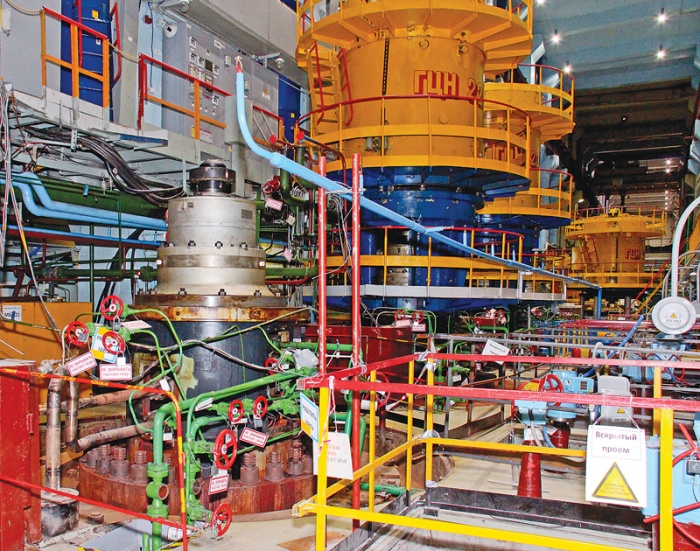

На Смоленской АЭС продолжается средний ремонт энергоблока №1. Впереди еще сотни операций, а время ограничено. Руководство концерна «Росэнергоатом» поставило цель – сократить срок ППР с запланированных 81 суток до 75, при этом завершить его качественно и с соблюдением всех требований безопасности.
Одна из сложных работ, лежащих на критическом пути ремонта, – замена шести обратных клапанов на трубопроводах большого диаметра Ду 800. – Чтобы справиться с особо трудоемкой и сложной задачей, открыли ПСР-проект, привлекли к работам сварщиков, слесарей, контролеров сварочных работ из Курского филиала АО «Атомэнергоремонт», специалисты подрядной организации обладают необходимым опытом и богатым трудовым стажем, – отметил заместитель начальника отдела управления ремонтом Александр Цуриков. – Методы производственной системы Росатома планируем использовать максимально на замене обратных клапанов. Многое зависит от слаженности всех участников и их владения инструментарием бережливого производства.
Группа планирования разработала детальный график ремонта, который позволяет качественно формировать необходимый объем работ, отслеживать этапы их выполнения и оперативно реагировать на возникающие отставания и задержки. Ежедневно в режиме «мозгового штурма» вырабатываются решения, направленные на устранение потерь: временных, ресурсных, связанных с технологией ремонта. Каждую смену работники КуАЭР получают задание, выполняют его, ставят отметку об исполнении, указывают причины и проблемы, с которыми столкнулись. Действует цепочка оперативного реагирования.
Все необходимые данные о ремонте: планы, графики, схемы с указанием мест работы, ячейки для подачи предложений по улучшениям и постоянно обновляемая информация о радиационной обстановке – нашли отражение на информационном стенде участка. Проводится видеонаблюдение, чтобы минимизировать потери времени и сократить лишние перемещения.
Замену арматуры на Ду 800 необходимо выполнить в полном объеме до 9 мая.
