Основным лейтмотивом очередного оперативного штаба по сооружению энергоблоков станции замещения Курской АЭС-2 стало выполнение компенсирующих мероприятий для реализации плановых показателей 2016 года.
Участники совещания - представители Заказчика, Проектировщика, Генподрядчика и подрядные организации посетили стройплощадку, а затем за «круглым столом» провели анализ вопросов, требующих разрешения, и обсудили готовность к основному этапу строительства.
«Главная документационная задача 2016 года – получение разрешений на сооружение энергоблоков №1 и №2 – выполнена. Начинаются полномасштабные работы основного периода, – сообщил директор Курской АЭС Вячеслав Федюкин. – Задача 2017 года - подготовка объектов для выхода на первый бетон, это «нулевая» точка по пуску энергоблока».

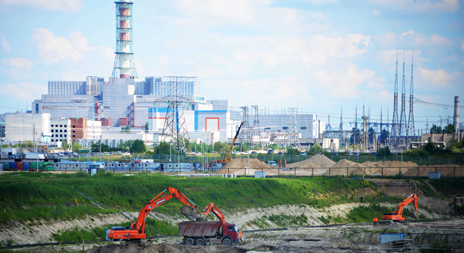

Ключевым объектом основного периода является разработка котлована и замещение грунта под энергоблоки № 1 и № 2. На сегодняшний день он разработан на 60 %. До конца года нужно разработать ещё 520 тысяч м3 слабонесущих грунтов. Компания-подрядчик «ГидроПромСтрой» довела объем работ по выемке до 240 тысяч м3 в месяц, поэтому твердо заявляет, что с задачей года справится.
Такую уверенность поддерживает и ОАО «ММУС» – подрядчик, выполняющий работы в отвале дебаланстного грунта возле деревни Кожля. Благодаря рациональной технологии засыпки и увеличению количества бульдозеров, удается принимать грунт в объеме 6 тыс. м3 ежесуточно.
Обратная засыпка котлована выполнена на 50% от запланированного объема года, уложено 309 тыс. м3 песка и 5 тысяч м3 песчано-гравийной смеси под ядерный остров.
Увеличить объемы подвоза песка позволит завершение строительства землевозной дороги к карьеру в деревне Липино, это должно произойти в ноябре.
«Ни по одному объекту стройплощадки нет объективных причин для отставаний, - сделал заключение директор по строительству Курской АЭС-2», – директор филиала АО «НИАЭП» Сергей Генералов.
В целом выполнение компенсирующих мероприятий позволит освоить на строительстве станции замещения в ноябре около 400 млн. рублей на строительно-монтажных работах (СМР), и всего порядка 2,2 млрд. рублей в 2016 году».
В ноябре – декабре главными событиями будет начало монтажа оборудования пускорезервной котельной и трансформаторов подстанции ПС 330/10 кВт. Подстанция обеспечит электричеством объекты стройплощадки, пуск которой планируется в 2017 году.
Продолжается строительство цеха дробеструйной очистки, очистных сооружений, подъездных путей к железнодорожному мосту, инженерных коммуникаций и др.
В 2016 году на стройплощадку станции замещения Курской АЭС-2 поставлено оборудование на сумму 544 млн. рублей, до конца года ожидаются и другие поставки на сумму 114 млн. рублей.
В настоящее время на 30-ти объектах стройплощадки задействованы 23 подрядные организации численностью основного рабочего персонала 728 человек.
Особое внимание на стройплощадке уделяется выполнению условий охраны труда. Обозначен целый комплекс мероприятий, нацеленный на предупреждение травматизма. Все подрядчики обязаны выполнить их до 11 ноября.
Лицензия на сооружение реакторной установки на объекте «Энергоблок №1 станции замещения Курской АЭС» получена 3 июня текущего года, 13 октября получена лицензия на сооружение реакторной установки на объекте «Энергоблок №2 станции замещения Курской АЭС» и условия ее действия.
