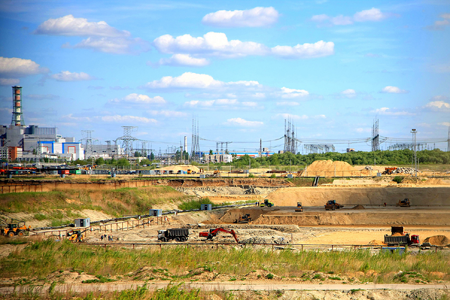

Более 520 млн. кубометров грунта из общего объёма в 1200 млн. кубометров, запланированного на год, разработано в январе-апреле при строительстве энергоблоков № 1 и № 2 станции замещения Курская АЭС-2. Продолжаются работы по формированию песчаной и песчано-гравийной подушки под фундаменты основных зданий энергоблоков. Об этом было сообщено 23 мая 2017 г. на очередном заседании оперативного штаба по сооружению.
За указанный период на площадке строительства произошло несколько ключевых событий года. На объектах внешнего электроснабжения это монтаж трансформаторов ПС330, сдача фундаментов под трансформаторы собственных нужд 10/0,4кВ, на объектах стройбазы - сдача металлоконструкций каркаса насосной станции второго подъёма, начало монтажа автоматизированной паровой блочно-модульной котельной, монтаж металлоконструкций на мастерской с кузницей.
Также в ходе штаба в целях ускорения работ были намечены дополнительные мероприятия. Решено разработать, и еженедельно контролировать на проектном офисе график поставки песка и гравия под объемы июня и третьего квартала, обеспечить наращивание техники на 47 единиц, включая самосвалы, бульдозеры, погрузчики, катки, грейдеры. Для выполнения инвестиционной программы года выработаны и другие меры.
