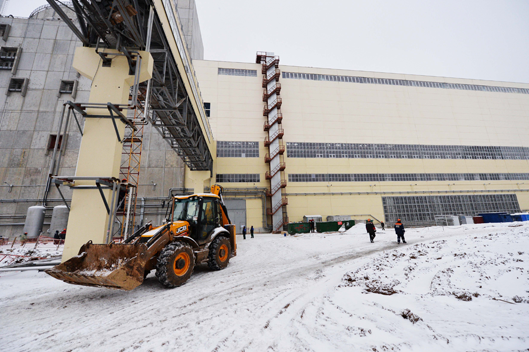

На строящемся энергоблоке №4 Ростовской АЭС комиссия Северо-Кавказского управления Ростехнадзора проверит готовность электрооборудования к подаче напряжения на блочные трансформаторы, которые предназначены для передачи выработанной энергии в сеть.
По мнению заместителя директора по капитальному строительству Ростовской АЭС Алексея Федотова, это говорит о высокой степени готовности блока к предпусковым операциям. По его словам, в реакторном отделении уже смонтировано всё тяжеловесное оборудование и основные трубопроводы, а в машзале до конца текущего года специалисты установят в проектное положение вал турбоагрегата.
«Мы шаг за шагом движемся к проведению важнейшей операции на смонтированном оборудовании – проливу систем на открытый реактор. А пролив на открытый реактор, это, по сути, начало обратного отсчёта времени до физпуска энергоблока»,
- добавил Алексей Федотов.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
