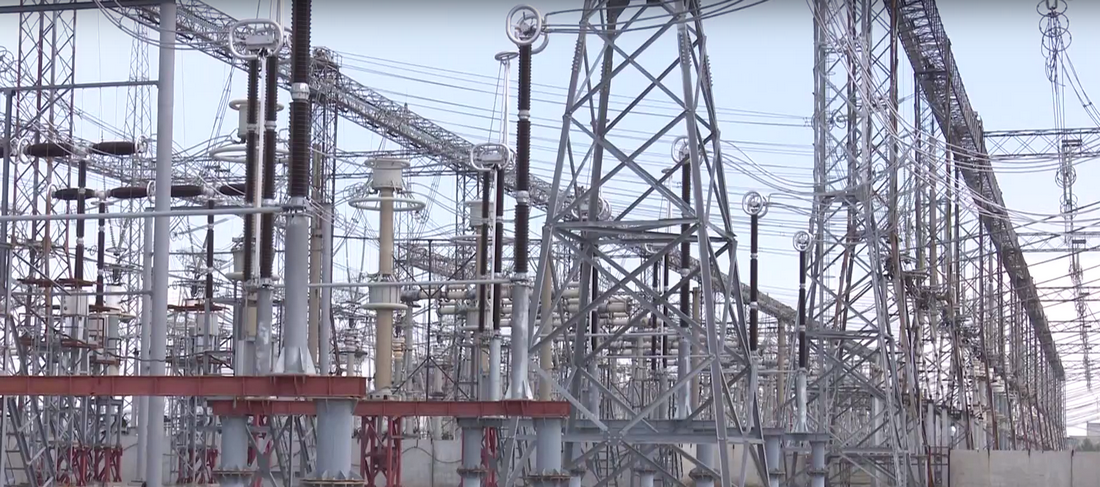

На Запорожской АЭС проходит завершающий этап строительства новой линии электропередач. Все оборудование расширяемой части ОРУ-750 смонтировано - выключатели, разъединители, трансформаторы тока, реакторы шунтирующие.
В блоке вспомогательных сооружений, где будет проходить управление всеми технологическими процессами и оборудованием осталось завершить вентиляционные и электромонтажные работы.
За месяц предстоит проложить несколько десятков километров кабеля на всей расширяемой части ОРУ-750, во вспомогательных помещениях и мастерских. Параллельно будут вестись пуско-наладочные работы оборудования. Уже в сентябре расширяемую часть ОРУ соединят с действующей.
«За год проделан колоссальный объем работ, - рассказывает ЗГД по капитальному строительству – начальник УКС Анатолий Казаев. - На оперативном совещании штаба с руководителями цехов и подрядчиками подводились итоги этой масштабной работы. Основной объем работ предстоит завершить в августе. И незначительная часть останется в сентябре».
