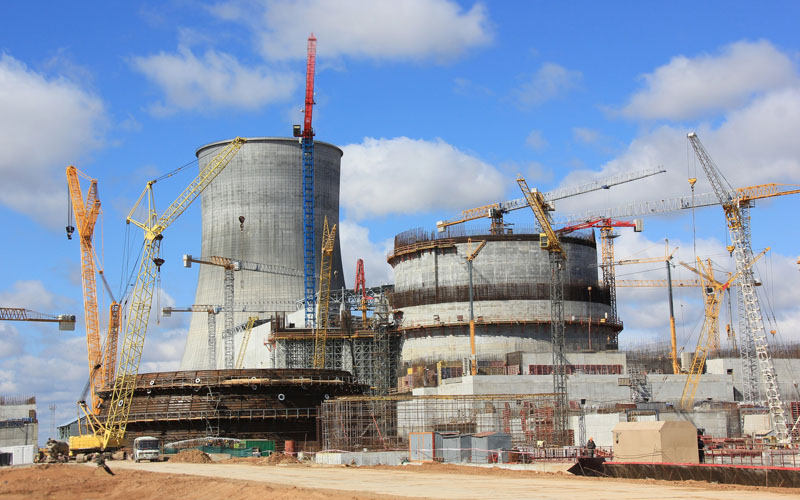

В реакторном отделении первого энергоблока Белорусской АЭС (генеральный подрядчик - Группа компаний ASE) завершился один из важнейших этапов строительства - сварка главного циркуляционного трубопровода (ГЦТ). Монтаж ГЦТ был начат 4 июня и завершен 21 августа. За 78 дней специалистами были заварены все 28 стыков с пошаговым контролем выполняемых операций.
«Сварка перлитной части ГЦТ за 78 дней, вместо установленных директивных 84 суток, является подтверждением, что один из сложнейших этапов сооружения атомного энергоблока практически доведен до автоматизма, - подчеркнул директор по строительству Белорусской АЭС АО ИК «АСЭ» Дмитрий Романец. - Ориентиром в нашей работе были сроки проведения аналогичной операции на строящемся энергоблоке №2 Нововоронежской АЭС-2, где главный циркуляционный трубопровод был сварен за 72 суток. По факту, в инжиниринговом дивизионе Росатома создан новый отраслевой стандарт, предусматривающий проведение данного технологического процесса менее чем за 80 суток».
В ближайшие дни специалисты ПАО «Энергоспецмонтаж» планируют завершить работы по наплавке аустенитной нержавеющей стали на внутренние сварные швы ГЦТ, которая станет защитой трубопровода от агрессивной среды.
Главный циркуляционный трубопровод (диаметр - 850 мм, толщина стенок - 70 мм, общая длина - более 130 метров) соединяет основное оборудование первого контура: реактор, парогенераторы и главные циркуляционные насосы. ГЦТ предназначен для циркуляции теплоносителя - воды температурой 350 градусов под давлением в 17,6 МПа.
