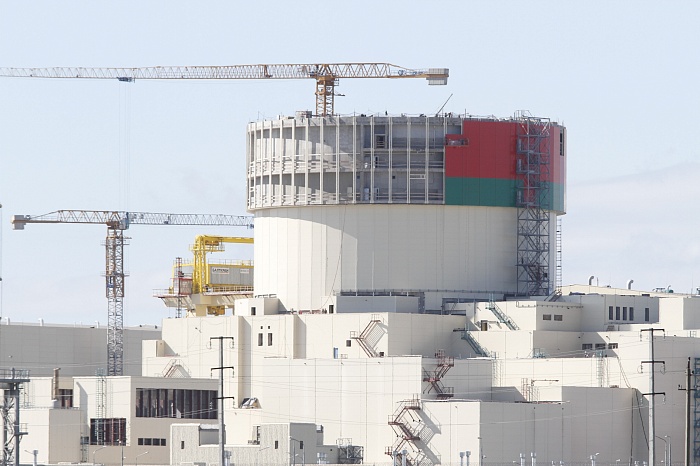

Специалисты успешно завершили технологические операции по пробному набору вакуума в конденсаторе турбоагрегата пускового энергоблока № 1 Белорусской АЭС (генеральный проектировщик и генеральный подрядчик АСЭ, Инжиниринговый дивизион Госкорпорации «Росатом»).
«Процесс набора вакуума — это поэтапное снижение давления в конденсаторной группе турбоагрегата, состоящей из четырёх корпусов, до необходимого уровня разрежения, — пояснил суть процесса заместитель директора по тепломонтажным работам турбинного отделения и общестанционных систем Представительства АО ИК „АСЭ“ в Республике Беларусь Максим Богачко. — Это важнейшая пусконаладочная операция проводится с целью подтверждения работоспособности систем машинного зала, герметичности вакуумной системы турбоустановки и готовности турбины к приему пара. Полученный высокий результат стал итогом слаженной работы единой команды в составе монтажников, персонала Заказчика, пусконаладочной организации и Генподрядчика».
Вакуум — один из основных параметров, влияющих на экономичность и эффективность работы турбоустановки, его наличие — обязательное условие, для обеспечения выхода на рабочие параметры энергоблока в целом. Контроль уровня вакуума и поддержание его в пределах, установленных эксплуатационной инструкцией, является обязательным на протяжении всего периода работы энергоблока.
«Пробный набор вакуума проводится в рамках подготовки энергоблока к этапу горячей обкатки, который планируется начать в середине октября»,
— отметил вице-президент-директор проекта по сооружению Белорусской АЭС АО ИК «АСЭ» Виталий Полянин.
