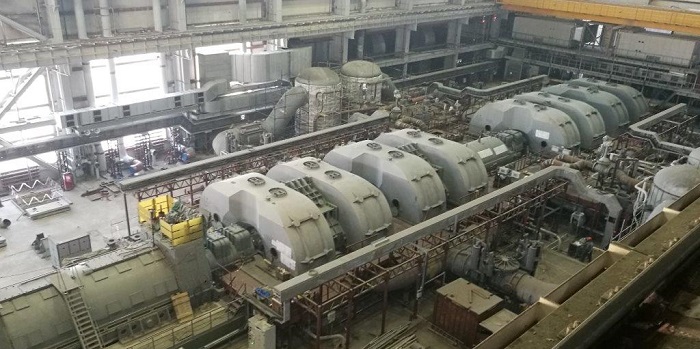

11 сентября на втором энергоблоке Нововоронежской АЭС-2 (генеральный проектировщик – АО «Атомэнергопроект», генеральный подрядчик – АСЭ, инжиниринговый дивизион Госкорпорации «Росатом») специалисты осуществили технологически важную операцию - пробный набор вакуума в турбоустановке.
В ходе этого этапа проверена работоспособность систем основного и вспомогательного оборудования турбоустановки, а также определена степень готовности к приемке пара конденсационной установкой.
«Никаких замечаний по плотности вакуумной системы и монтажу оборудования, обеспечивающего набор вакуума нет»,
- подчеркнул вице-президент - директор проекта по сооружению Нововоронежской АЭС АО ИК «АСЭ» Олег Шперле.
Завершить этап холодно-горячей обкатки планируется в октябре, после его завершения и получения в Ростехнадзоре лицензии на эксплуатацию второго энергоблока Нововоронежский АЭС-2, будет осуществлена загрузка первой ТВС в реактор, то есть начнется физический пуск энергоблока.
