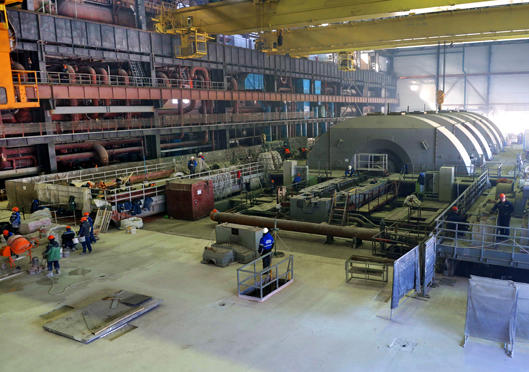

Специалисты основной монтажной организации в машзале пускового энергоблока №4 ООО «ВдМУ» и эксплуатационный персонал Ростовской АЭС ведут подготовительные работы к пробному набору вакуума турбины.
Как отметил директор ООО «ВдМУ» Александр Горемыкин, готовность турбины к этой операции должна быть обеспечена к первым числам октября.
«Выполнен валоповорот турбины и продувка трубопроводов системы свежего пара. Смонтированы два из четырёх стопорно-регулирующих клапана (СРК). В первой декаде октября турбина будет готова к пробному набору вакуума», - подчеркнул Александр Горемыкин.
Набор вакуума – важная контрольная операция, которая проводится накануне подачи пара на турбину. Она призвана выявить возможные неплотности в системах трубопроводов и оборудования машинного зала.
А в реакторном отделении проводятся последний крупный этап пуско-наладочных работ перед загрузкой ядерного топлива – горячая обкатка реакторной установки.
После этапа горячей обкатки будет произведена ревизия оборудования, по результатам которой уже будет получено официальное разрешение Ростехнадзора на физический пуск энергоблока.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
